某市中心区排水工程施工组织设计一、工程概况 1、工程名称:某市中心区排水工程 2、工程地点: 3、工程性质:新建 4、结构类型:钢筋水泥混凝土圆管、玻璃钢管 5、工程规模:14338 米6、工程范围:工程起点:路工程终点: 7、工程承包范围: 钢筋水泥混凝土圆管铺设及接口,玻璃钢管铺设及接口,排水管基础,检查井,挖土方等工作内容

8、工程工期:本工程计划工期 112 天(节、假日包括在内) 开工时间:2002 年 6 月 10 日 竣工时间:2002 年 9 月 30 日二、施工方案、施工方法与技术措施 本标段因采纳开槽法施工,应按如下顺序进行: 定位放线 沟槽开挖 支模 碎石铺筑 砼铺筑 管道安装 支模 管座浇筑接口 砌筑检查井 闭水试验 回填(一) 定位放线按设计要求准确定位放线,布设控制桩和水准点
(二) 沟槽开挖该标段土质按二类土质考虑,放坡系数取 1:0
5,沟底部考虑管道每侧各有 0
6M 的操作面,因此沟底宽定为 2
84M,沟深 2
9M,采纳挖土,槽边堆土处应距槽边 1M 外,堆土高度不超过 1
5M,残土应及时外运

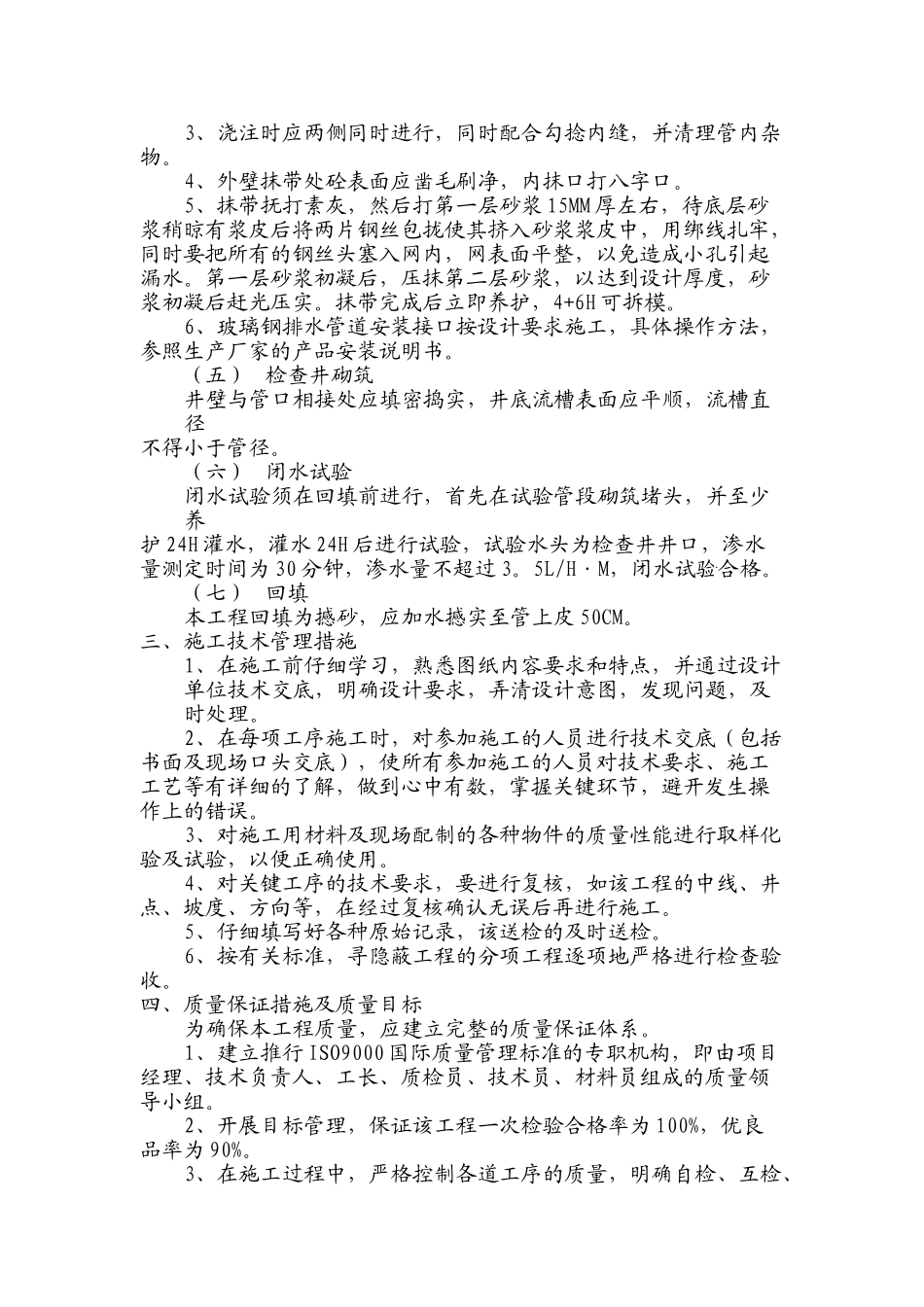

(三) 支模、碎石铺筑、砼铺筑管道基础铺筑要专业人员放线确定中线、高程后支模,并经检测达到设计要求时,采纳一吨翻斗车运载碎石及混凝土,碎石按设计高程摊铺 10CM,采纳平板震捣器震捣,达到设计要求后,进行砼铺筑
砼卸料速度要缓,避开碰撞模板及扰动碎石垫层
同时不能将料直接倾入槽内,要经一斜面镶槽板(上覆铁皮)缓缓卸入,以防止砼骨料离析
边角空白处要用和易性好的混合料扣锹填补,避开扬锹
混合料随平整,随震捣
一般先由边缘开始摊铺,震捣时按垂直方向顺行行驶震捣,第一行重叠 15-20CM,初震找平后沿板四周震捣一遍,然后再纵向向压茬震捣
过角处用震捣棒插入震捣
一般经砼平面不再有显著下沉,不再出现气泡,表面灰浆基本平稳,模板边角处已充实为准
