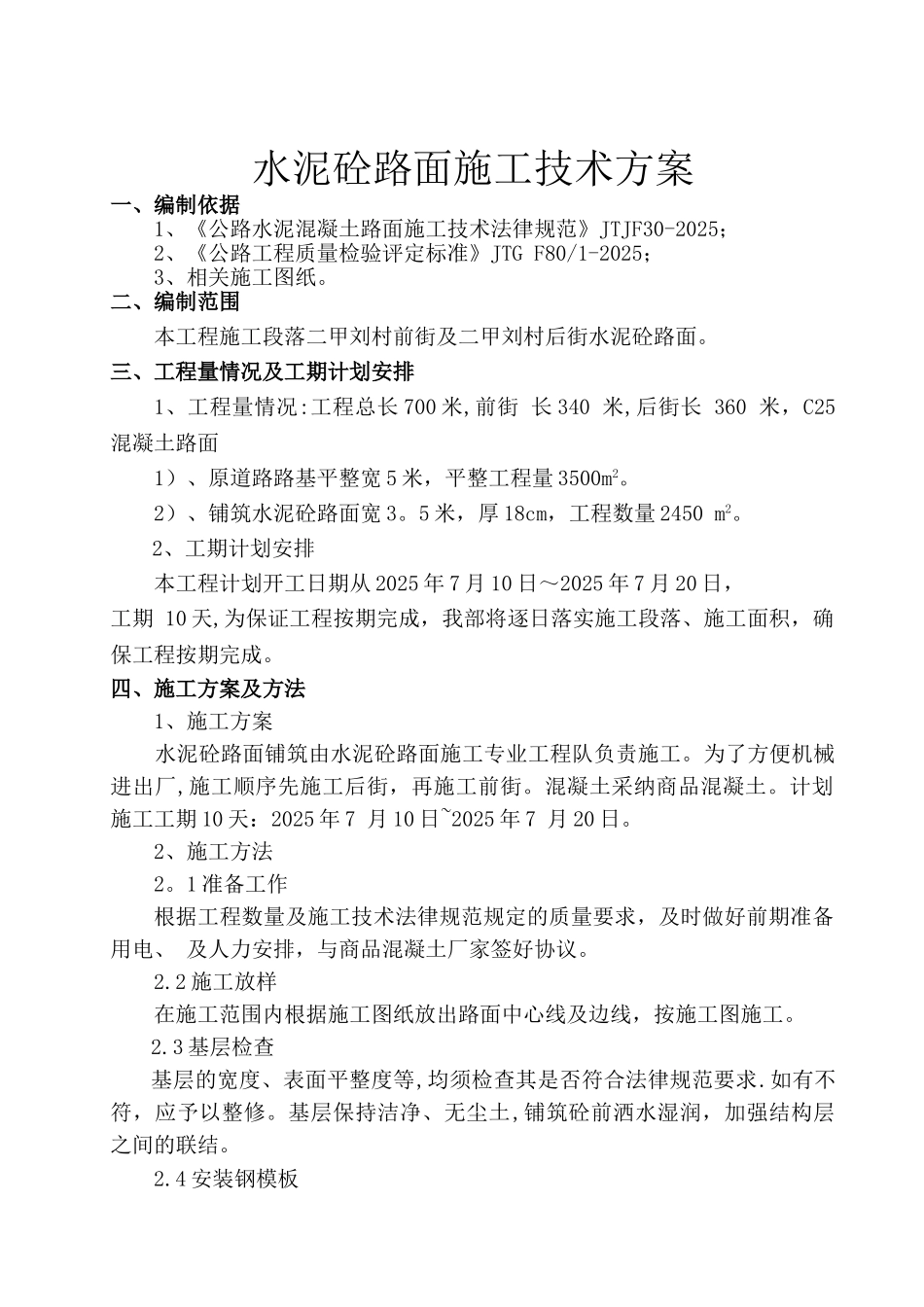

水泥砼路面施工技术方案一、编制依据1、《公路水泥混凝土路面施工技术法律规范》JTJF30-2025;2、《公路工程质量检验评定标准》JTG F80/1-2025;3、相关施工图纸
二、编制范围本工程施工段落二甲刘村前街及二甲刘村后街水泥砼路面
三、工程量情况及工期计划安排1、工程量情况:工程总长 700 米,前街 长 340 米,后街长 360 米,C25混凝土路面1)、原道路路基平整宽 5 米,平整工程量 3500m2
2)、铺筑水泥砼路面宽 3
5 米,厚 18cm,工程数量 2450 m2
2、工期计划安排本工程计划开工日期从 2025 年 7 月 10 日~2025 年 7 月 20 日, 工期 10 天,为保证工程按期完成,我部将逐日落实施工段落、施工面积,确保工程按期完成
四、施工方案及方法1、施工方案水泥砼路面铺筑由水泥砼路面施工专业工程队负责施工
为了方便机械进出厂,施工顺序先施工后街,再施工前街
混凝土采纳商品混凝土
计划施工工期 10 天:2025 年 7 月 10 日~2025 年 7 月 20 日
2、施工方法 2
1 准备工作根据工程数量及施工技术法律规范规定的质量要求,及时做好前期准备用电、 及人力安排,与商品混凝土厂家签好协议
2 施工放样在施工范围内根据施工图纸放出路面中心线及边线,按施工图施工

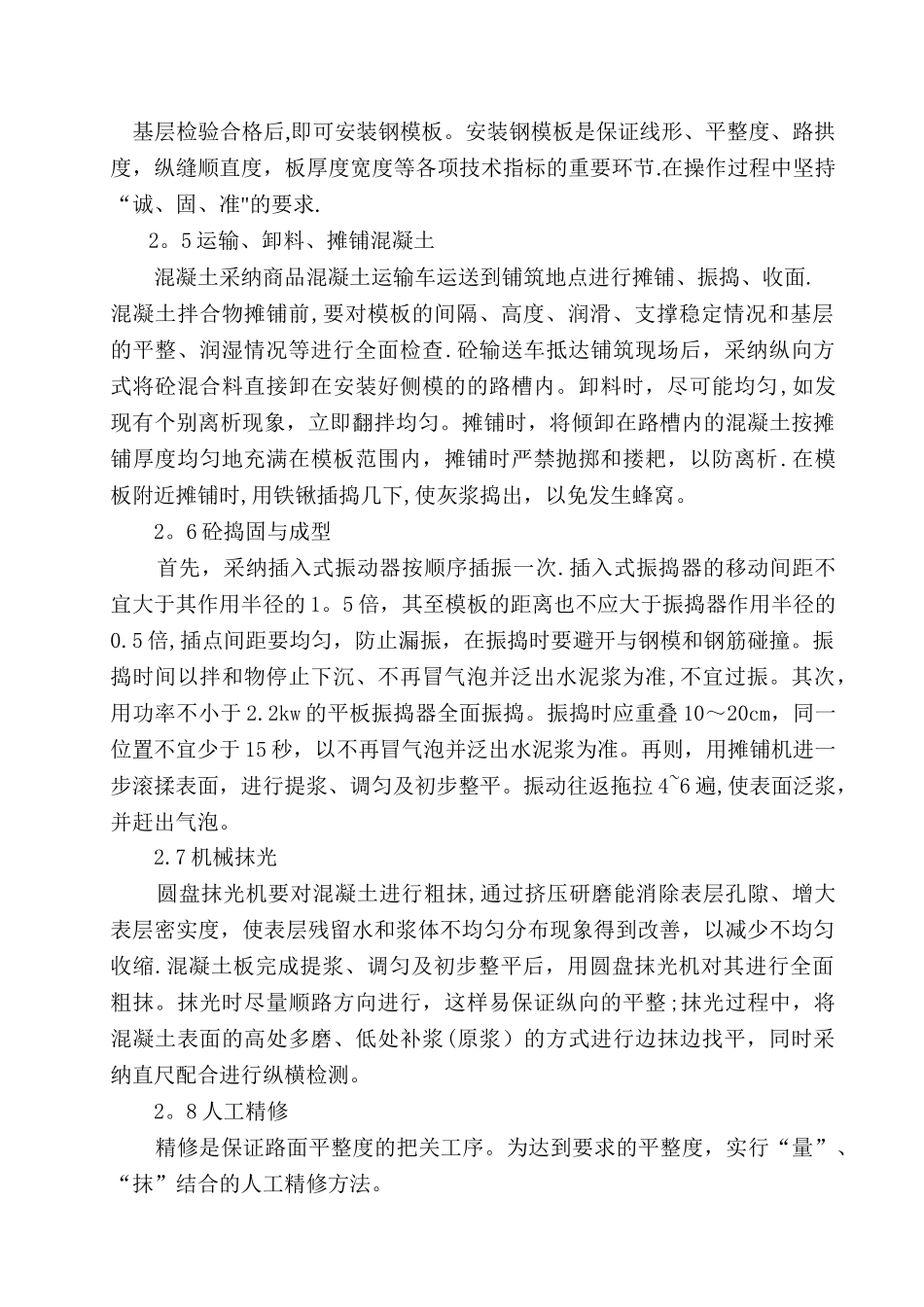

3 基层检查基层的宽度、表面平整度等,均须检查其是否符合法律规范要求
如有不符,应予以整修
基层保持洁净、无尘土,铺筑砼前洒水湿润,加强结构层之间的联结
4 安装钢模板 基层检验合格后,即可安装钢模板
安装钢模板是保证线形、平整度、路拱度,纵缝顺直度,板厚度宽度等各项技术指标的重要环节
在操作过程中坚持“诚、固、准"的要求
5 运输、卸料、摊铺混凝土 混凝土采纳商品混凝土运输车运送到铺筑地点进行摊铺、振捣、收面

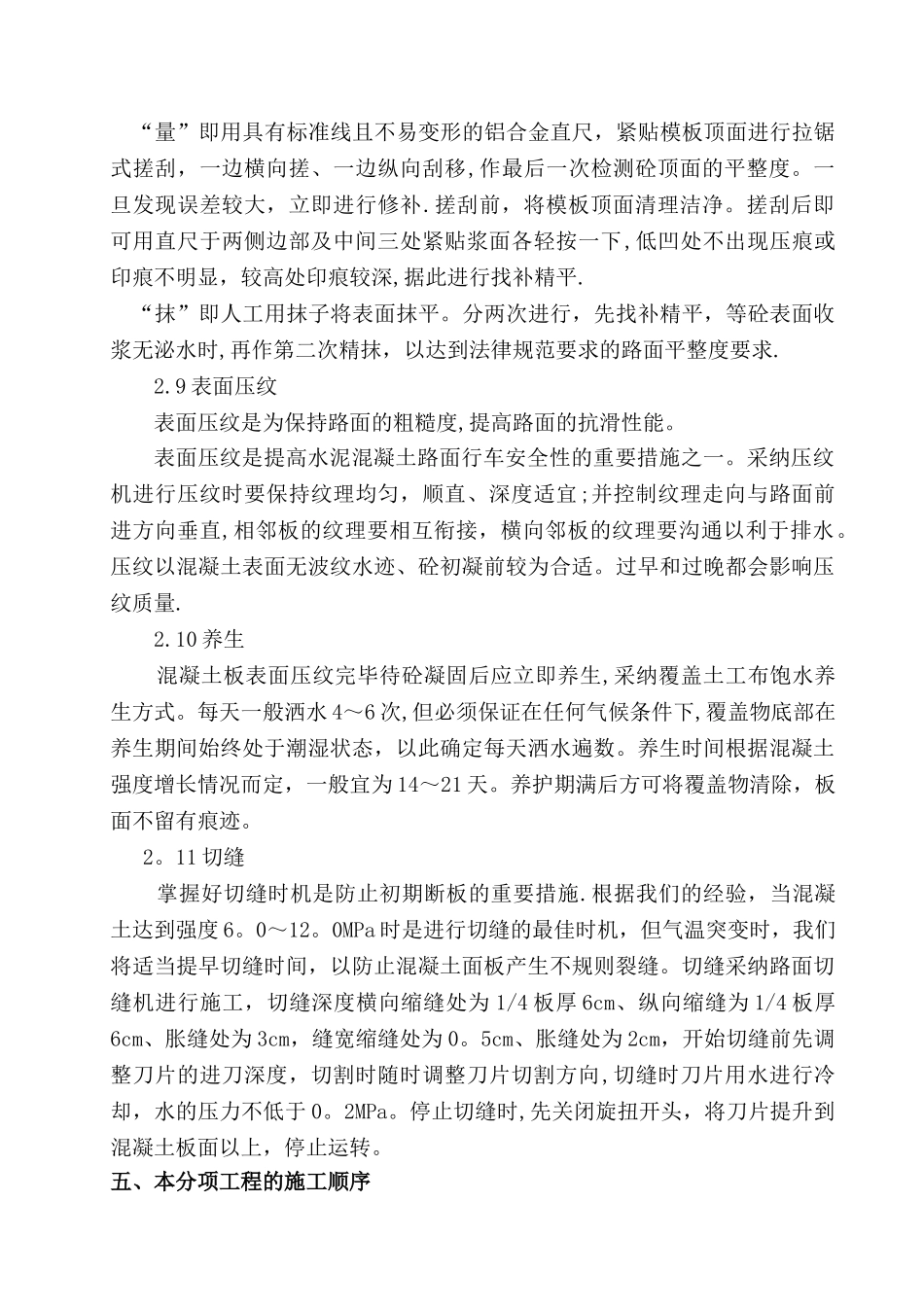

混凝土拌合物摊铺前,
