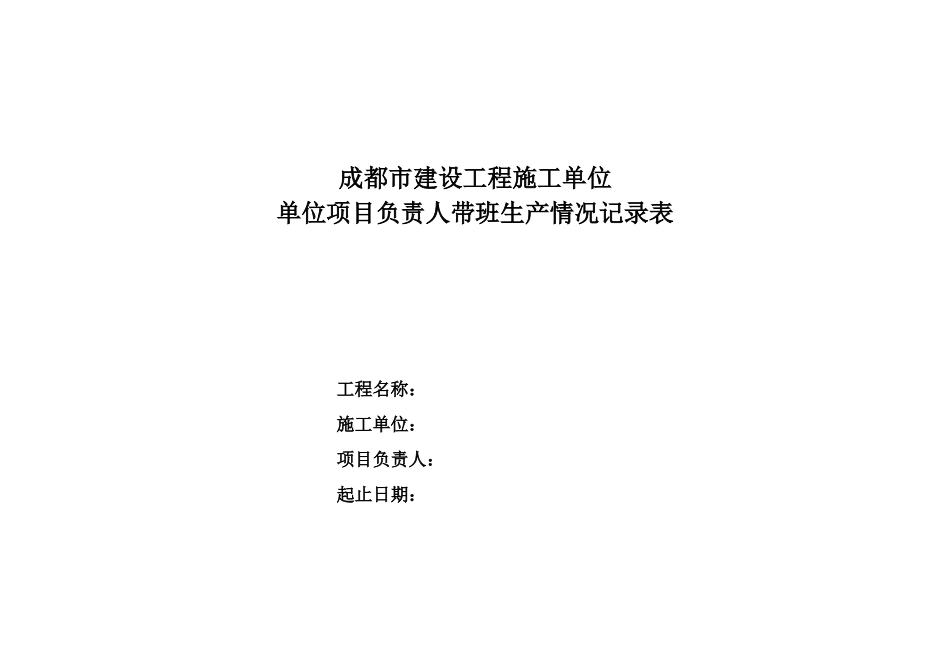

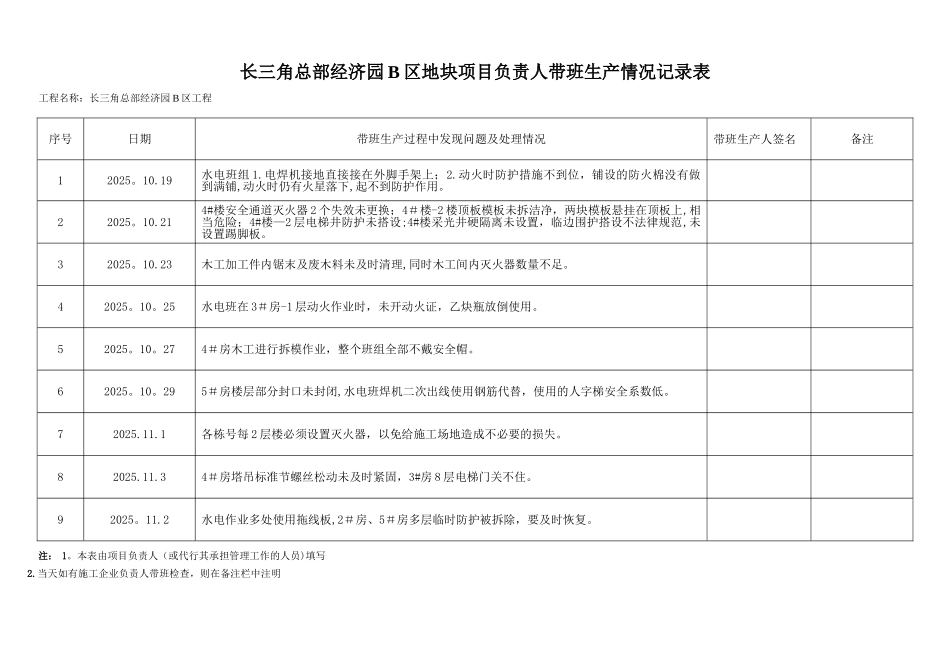

成都市建设工程施工单位单位项目负责人带班生产情况记录表工程名称:施工单位:项目负责人:起止日期:成都市建设工程施工单位项目负责人带班生产情况记录表工程名称:注: 1。本表由项目负责人(或代行其承担管理工作的人员)填写2.当天如有施工企业负责人带班检查,则在备注栏中注明序号日期带班生产过程中发现问题及处理情况带班生产人签名备注长三角总部经济园 B 区地块项目负责人带班生产情况记录表工程名称:长三角总部经济园 B 区工程注: 1。本表由项目负责人(或代行其承担管理工作的人员)填写2.当天如有施工企业负责人带班检查,则在备注栏中注明序号日期带班生产过程中发现问题及处理情况带班生产人签名备注12025。10.19水电班组 1.电焊机接地直接接在外脚手架上;2.动火时防护措施不到位,铺设的防火棉没有做到满铺,动火时仍有火星落下,起不到防护作用。22025。10.214#楼安全通道灭火器 2 个失效未更换;4#楼-2 楼顶板模板未拆洁净,两块模板悬挂在顶板上,相当危险;4#楼—2 层电梯井防护未搭设;4#楼采光井硬隔离未设置,临边围护搭设不法律规范,未设置踢脚板。32025。10.23木工加工件内锯末及废木料未及时清理,同时木工间内灭火器数量不足。42025。10。25水电班在 3#房-1 层动火作业时,未开动火证,乙炔瓶放倒使用。52025。10。274#房木工进行拆模作业,整个班组全部不戴安全帽。62025。10。295#房楼层部分封口未封闭,水电班焊机二次出线使用钢筋代替,使用的人字梯安全系数低。72025.11.1各栋号每 2 层楼必须设置灭火器,以免给施工场地造成不必要的损失。82025.11.34#房塔吊标准节螺丝松动未及时紧固,3#房 8 层电梯门关不住。92025。11.2水电作业多处使用拖线板,2#房、5#房多层临时防护被拆除,要及时恢复。长三角总部经济园 B 区地块项目负责人带班生产情况记录表工程名称:长三角总部经济园 B 区地块注: 1。本表由项目负责人(或代行其承担管理工作的人员)填写2。当天如有施工企业负责人带班检查,则在备注栏中注明序号日期带班生产过程中发现问题及处理情况带班生产人签名备注12025。11.4电渣压力焊班组在 3#楼 1 层实施动火作业,作业人员无焊工证、动火人,无人监护。22025.11.6宿舍区存在死拉乱接,安全科要派专人监督。32025.11。83#、4#、5#楼基坑内积水要排除,不能长期积水。42025。11。10水电班动火作业动火证与动火地点不一致。52025.11.12楼层操作面安全网必须及时跟上,以防有坠...
