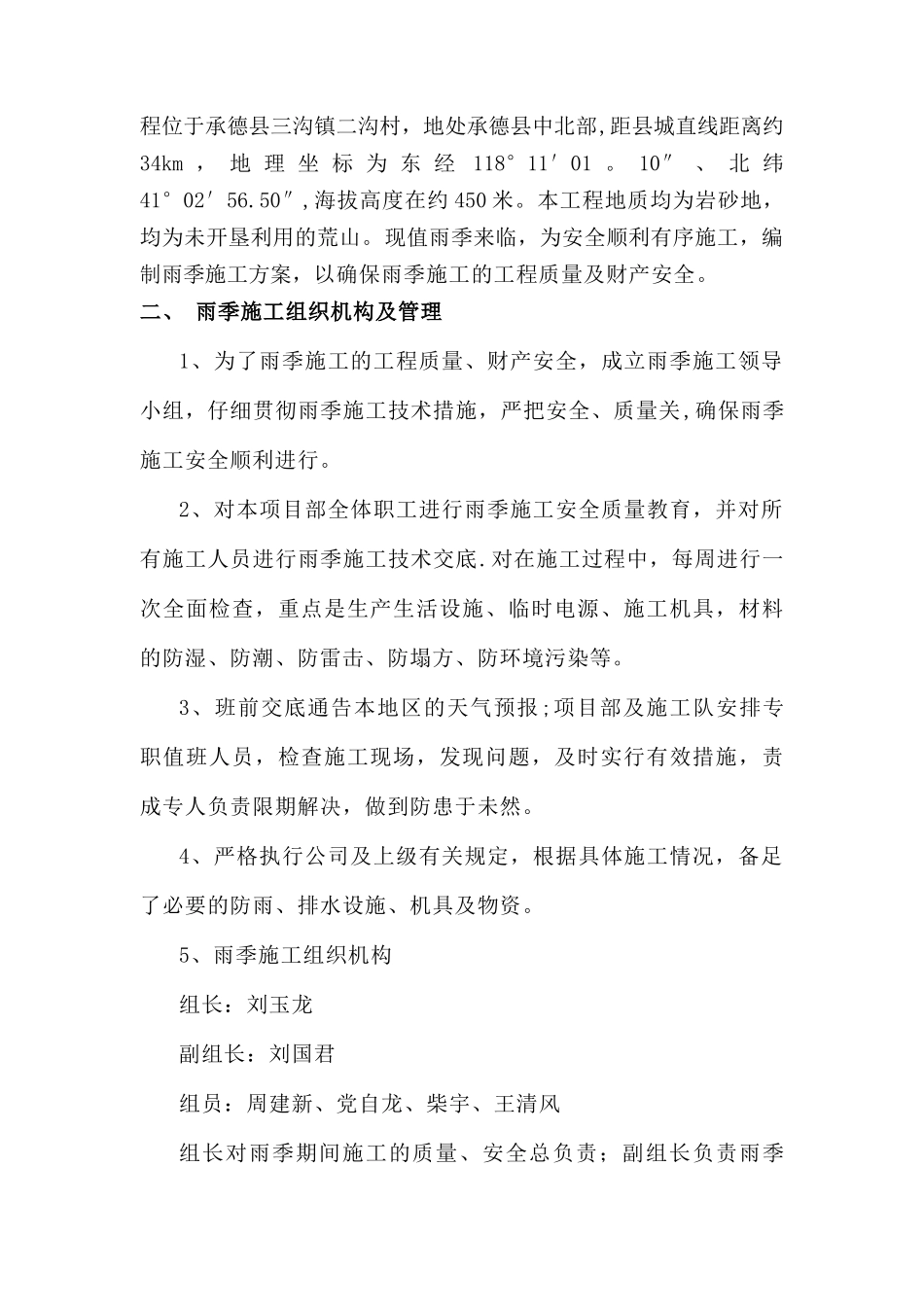

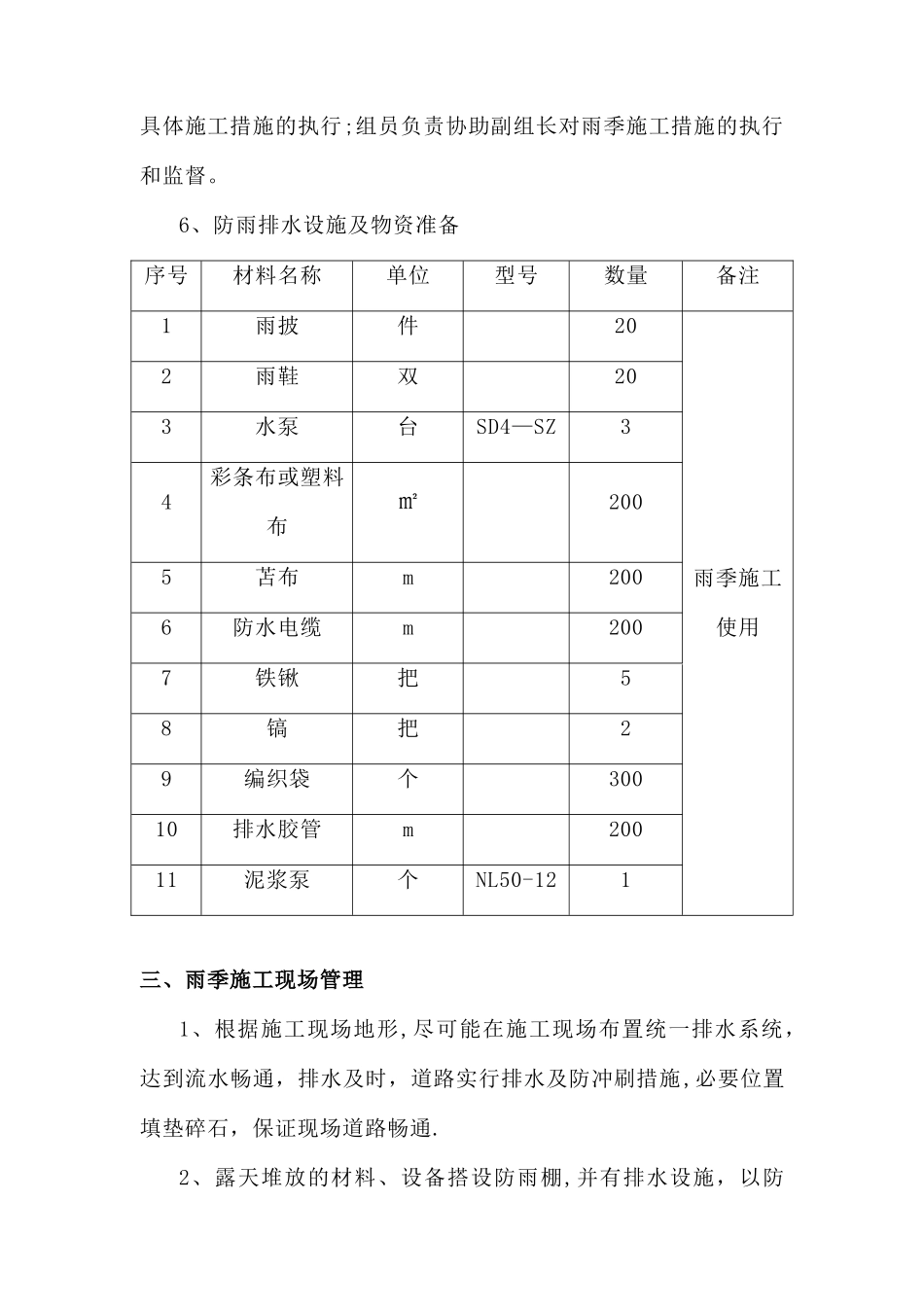

中国电力投资集团公司河北电力有限公司承德县 80 兆瓦光伏发电项目 雨季施工方案 编制: 审核: 批准: 山西省工业设备安装有限公司承德光伏发电项目 2025 年 5 月 14 日 一、工程概况本工程中电投河北电力有限公司承德县二沟 80MWp 光伏发电工程位于承德县三沟镇二沟村,地处承德县中北部,距县城直线距离约34km , 地 理 坐 标 为 东 经 118°11′01 。 10″ 、 北 纬41°02′56.50″,海拔高度在约 450 米。本工程地质均为岩砂地,均为未开垦利用的荒山。现值雨季来临,为安全顺利有序施工,编制雨季施工方案,以确保雨季施工的工程质量及财产安全。二、 雨季施工组织机构及管理1、为了雨季施工的工程质量、财产安全,成立雨季施工领导小组,仔细贯彻雨季施工技术措施,严把安全、质量关,确保雨季施工安全顺利进行。2、对本项目部全体职工进行雨季施工安全质量教育,并对所有施工人员进行雨季施工技术交底.对在施工过程中,每周进行一次全面检查,重点是生产生活设施、临时电源、施工机具,材料的防湿、防潮、防雷击、防塌方、防环境污染等。3、班前交底通告本地区的天气预报;项目部及施工队安排专职值班人员,检查施工现场,发现问题,及时实行有效措施,责成专人负责限期解决,做到防患于未然。4、严格执行公司及上级有关规定,根据具体施工情况,备足了必要的防雨、排水设施、机具及物资。5、雨季施工组织机构组长:刘玉龙副组长:刘国君组员:周建新、党自龙、柴宇、王清风组长对雨季期间施工的质量、安全总负责;副组长负责雨季具体施工措施的执行;组员负责协助副组长对雨季施工措施的执行和监督。6、防雨排水设施及物资准备序号材料名称单位型号数量备注1雨披件20雨季施工使用2雨鞋双203水泵台SD4—SZ34彩条布或塑料布㎡2005苫布m2006防水电缆m2007铁锹把58镐把29编织袋个30010排水胶管m20011泥浆泵个NL50-121三、雨季施工现场管理1、根据施工现场地形,尽可能在施工现场布置统一排水系统,达到流水畅通,排水及时,道路实行排水及防冲刷措施,必要位置填垫碎石,保证现场道路畅通.2、露天堆放的材料、设备搭设防雨棚,并有排水设施,以防雨天积水、浸泡、淹没。3、施工现场各种材料、成品、半成品堆放整齐,明显标识,施工机械实行定置管理,做好防雷、接地保护。四、雨季施工技术措施1 、雨季前的检查进入雨季前由项目部 HSE 管理部组织一次检查,检查重点:电气设备、临时用电等的防雨设施是否完善,用电设...
