锁口钢管桩施工工艺工法(QB/ZTYJGYGF-QL-0203-2025)桥梁工程有限公司 何勇 潘萍1 前言1
1 工艺工法概况围堰的形式多种多样,针对不同工程的结构特点和环境条件选择适宜的围堰结构进行承台施工,对桥梁施工的安全、工期、经济和社会效益有重要影响
在诸多围堰形式中,锁口钢管桩围堰是其中的一种
2 工艺原理锁口钢管桩桩围堰,就是在围堰内施工和修建基础时,使围堰外的水或土不至于大量涌进围堰内,待基础、墩台修筑出水面后即可将其拆除,以免堵塞水流或航道,它是一种临时性结构
锁口钢管桩在钢管两侧加入了锁口装置,可以使两相邻钢管桩之间紧扣相连在一起
2 工艺工法特点2
1 相比单壁钢套箱围堰、咬合钢管桩围堰等,锁口钢管桩围堰具有加工制作简单快速、施工工期短、经济效益高
2 锁口钢管桩围堰结构整体刚度大、抗弯能力强、结构整体稳定性好、材料回收利用率高、平面布置适应性强等特点
3 适用范围锁口钢管桩围堰适用于水深 20m 以内、水流流速小于 3 m/s,河床为砂类土、黏性土、碎(卵)石类土和风化岩等地层条件下的基坑开挖
4 主要技术标准《铁路桥涵地基和基础设计法律规范》(TB 10002
5)《铁路桥涵工程施工质量验收标准》(TB 10415)《铁路桥涵施工法律规范》(TB 10203)《公路桥涵施工技术法律规范》(JTG/T F50)5 施工方法根据工程所在地场地特点,结合锁口钢管桩的特性、施工方法等方面进行考虑,制定锁口钢管桩现场施工方案,先由测量人员定出锁口钢管桩围堰的轴线,安装导向架,打桩时利用导向架确定锁口钢管桩插打位置
利用打桩机等设备插打锁口钢管桩,合龙围堰,设置内支撑,锁口止水,进行围堰内施工
待承台、墩身施工出水平后,拆除锁口钢管桩围堰
6 工艺流程及操作要点6

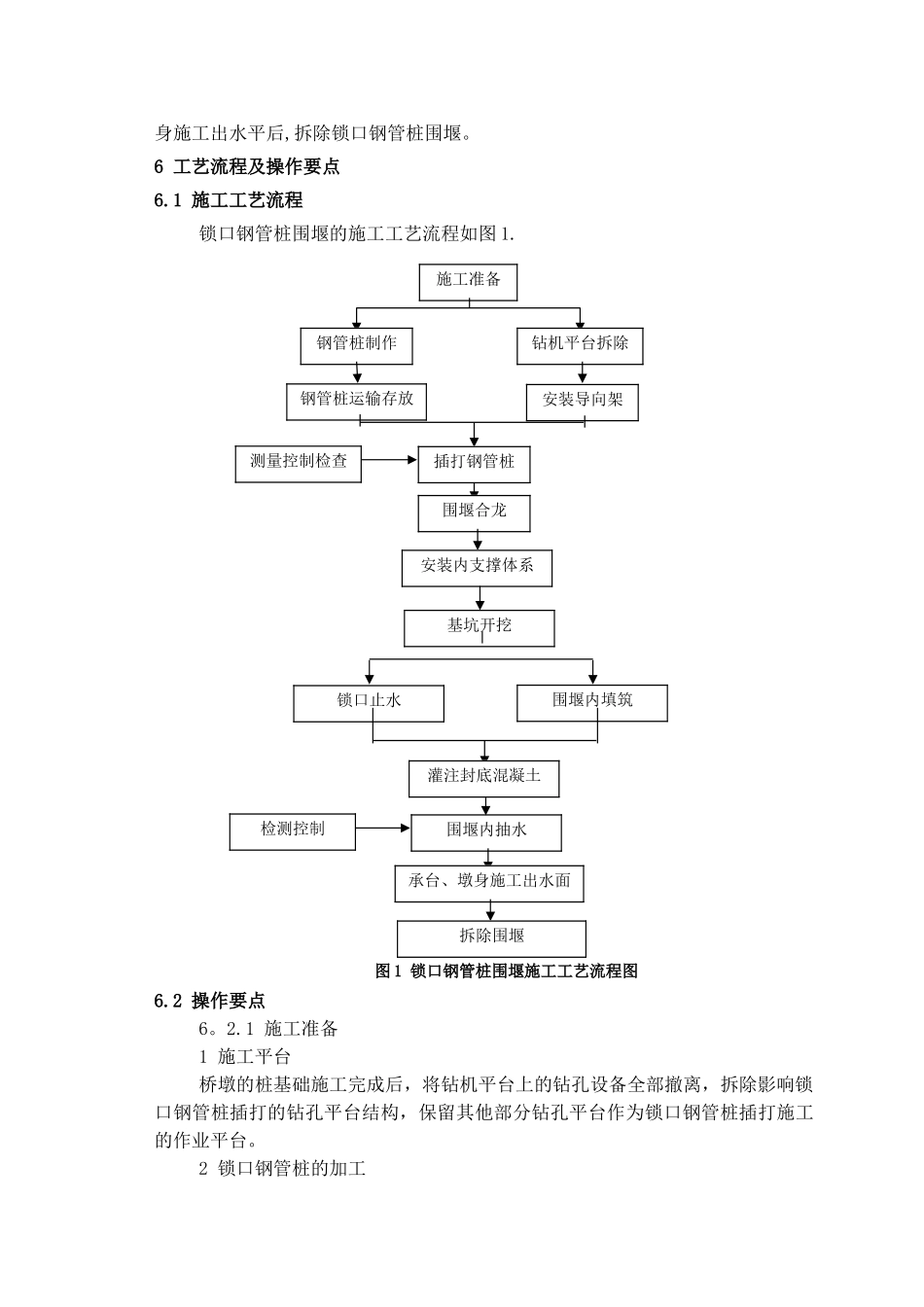

1 施工工艺流程锁口钢管桩围堰的施工工艺流程如图 1

图 1 锁口钢管桩围堰施工工艺流
