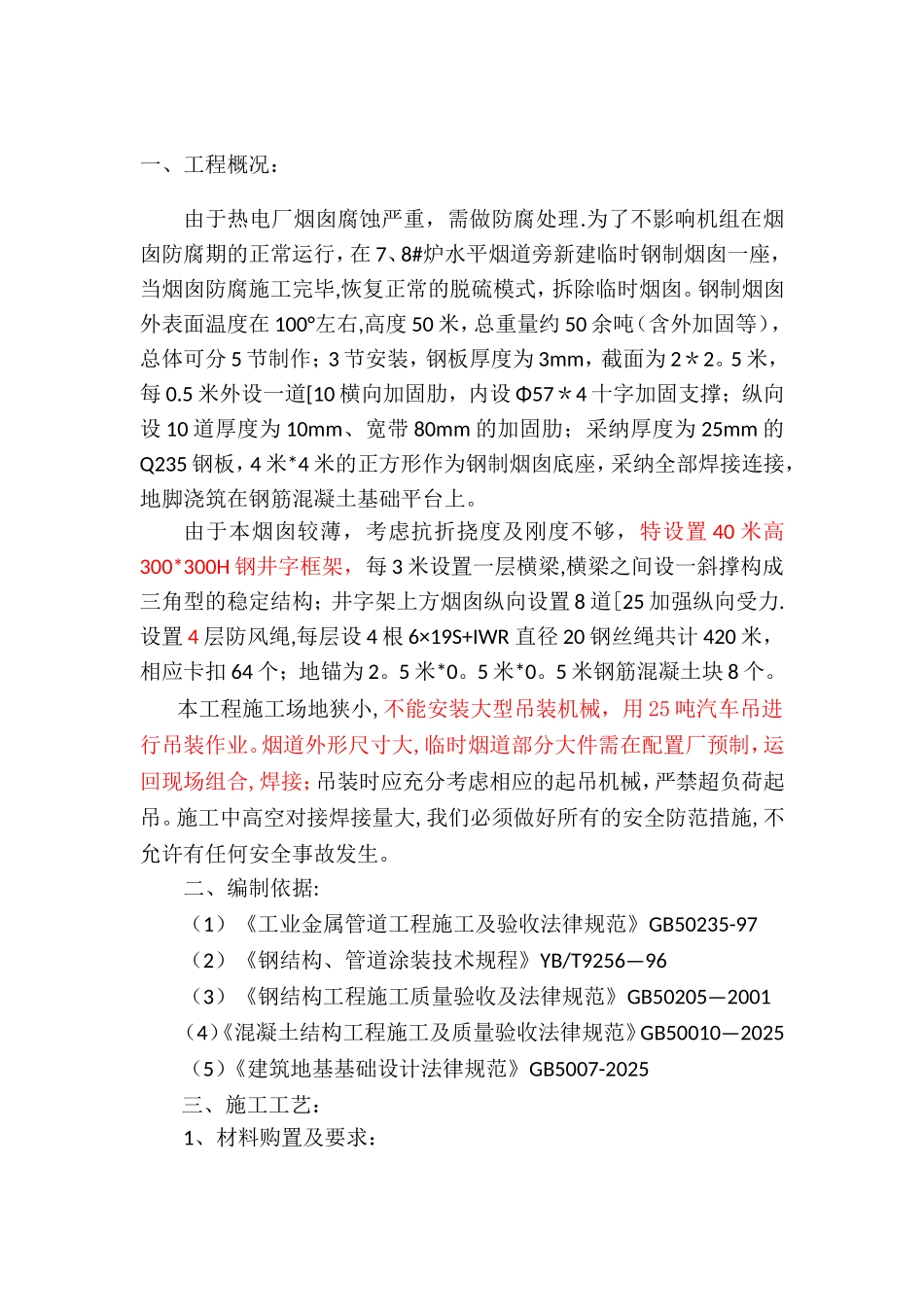

吉林油田热电厂 50 米临时钢烟囱制安施工方案 编制人: 审核人: 批准人: 编制日期: 2025 年 07 月 13 日目 录一、 工程概况-—----—-——-—-———-——-—-----——--—--———-——-———-—---————--—-—-—---——-———----1二、 编制依据———--—-————--—--—--—--——---—--—--—---—-—-—---——-——-———--—--—-—--———-———-1三、 施 工 工 艺 ---—-—--———--—-———-————--——-—-------—-——-——-—-—-—--—--——————----——---———2四、 施工人员组织-—-----—-————-———-———————-————---—-----————--—-——-—-——--———--——-——7五、 施工机具---—--——---—--————-—-------—--—--—-——---—--——-———--——-—-————----—---—-—-7六、 安全管理主要措施-——-——--—-----——--———-—-—--—-——-———---——-——--———---——-—-—-—8七、 脚手架及其防护—--—----————-—---—-—-———---—-——-—-——-—————-——--———---—----—-—-10八、 高处作业安全措施—-—-—-—-—-—-—--—-——---——--—-—-—————-—--——----—-—---—-------11一、工程概况:由于热电厂烟囱腐蚀严重,需做防腐处理
为了不影响机组在烟囱防腐期的正常运行,在 7、8#炉水平烟道旁新建临时钢制烟囱一座,当烟囱防腐施工完毕,恢复正常的脱硫模式,拆除临时烟囱
钢制烟囱外表面温度在 100°左右,高度 50
