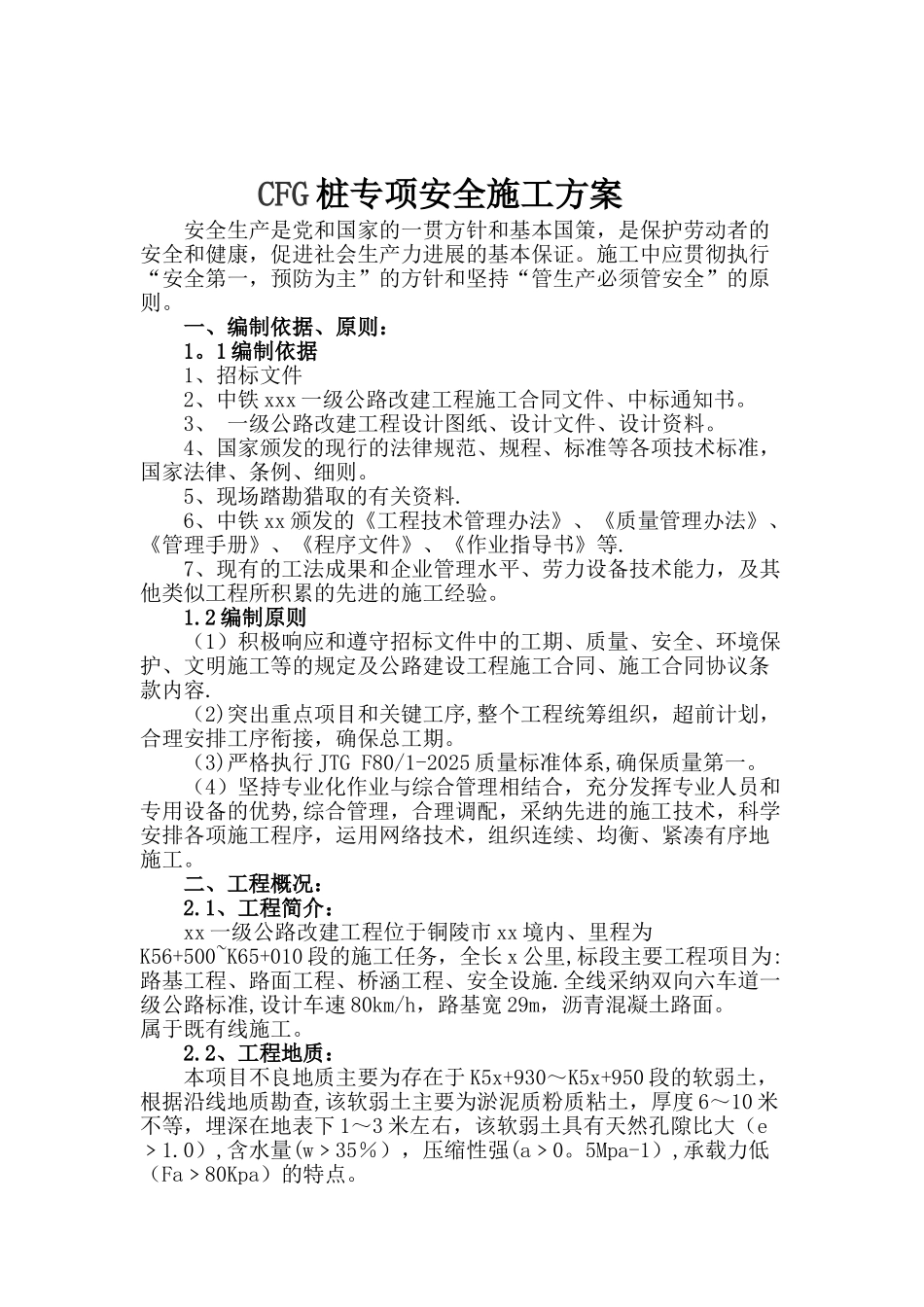

CFG 桩专项安全施工方案安全生产是党和国家的一贯方针和基本国策,是保护劳动者的安全和健康,促进社会生产力进展的基本保证
施工中应贯彻执行“安全第一,预防为主”的方针和坚持“管生产必须管安全”的原则
一、编制依据、原则:1
1 编制依据1、招标文件2、中铁 xxx 一级公路改建工程施工合同文件、中标通知书
3、 一级公路改建工程设计图纸、设计文件、设计资料
4、国家颁发的现行的法律规范、规程、标准等各项技术标准,国家法律、条例、细则
5、现场踏勘猎取的有关资料
6、中铁 xx 颁发的《工程技术管理办法》、《质量管理办法》、《管理手册》、《程序文件》、《作业指导书》等
7、现有的工法成果和企业管理水平、劳力设备技术能力,及其他类似工程所积累的先进的施工经验
2 编制原则(1)积极响应和遵守招标文件中的工期、质量、安全、环境保护、文明施工等的规定及公路建设工程施工合同、施工合同协议条款内容
(2)突出重点项目和关键工序,整个工程统筹组织,超前计划,合理安排工序衔接,确保总工期
(3)严格执行 JTG F80/1-2025 质量标准体系,确保质量第一
(4)坚持专业化作业与综合管理相结合,充分发挥专业人员和专用设备的优势,综合管理,合理调配,采纳先进的施工技术,科学安排各项施工程序,运用网络技术,组织连续、均衡、紧凑有序地施工
二、工程概况:2

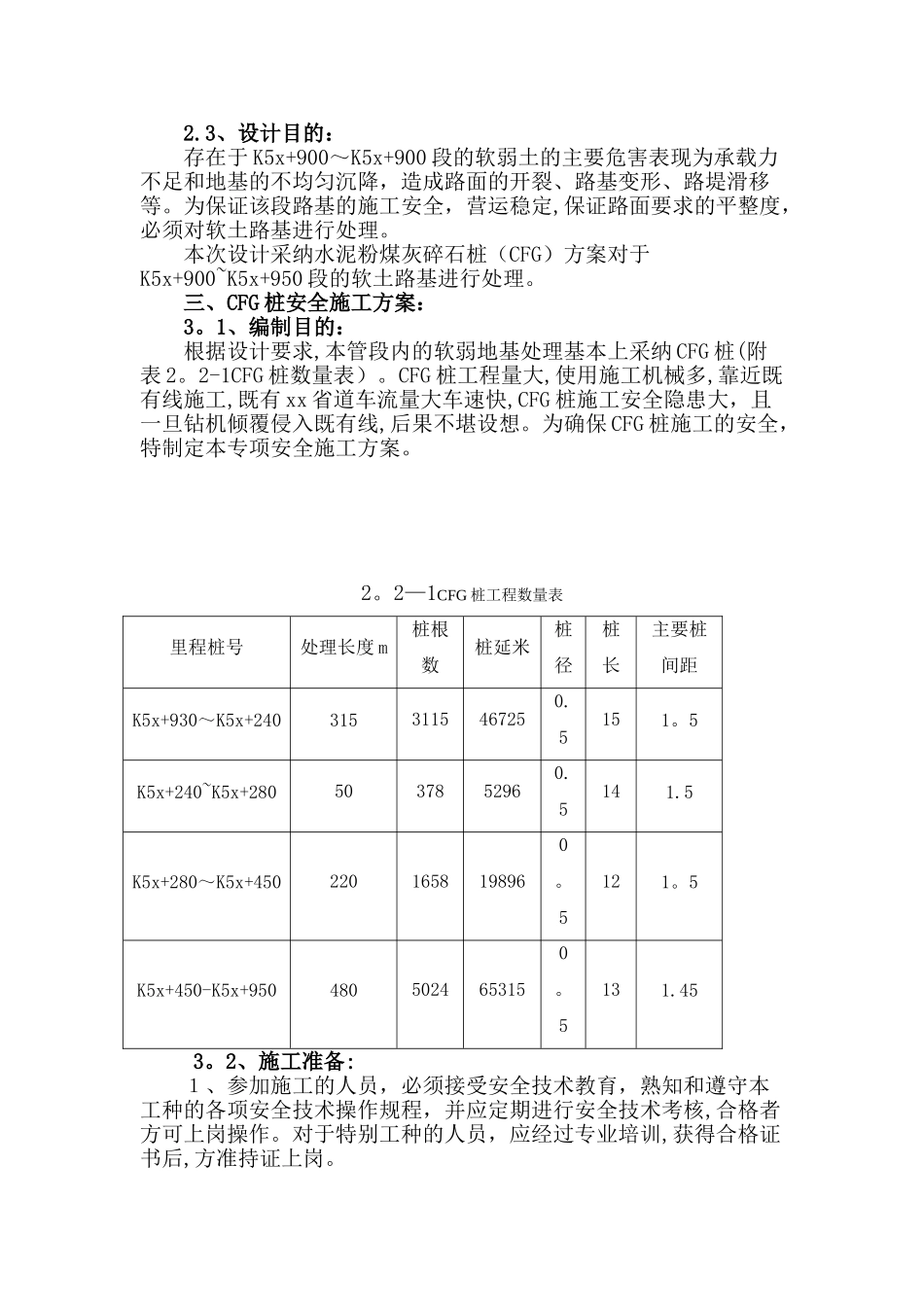

1、工程简介:xx 一级公路改建工程位于铜陵市 xx 境内、里程为K56+500~K65+010 段的施工任务,全长 x 公里,标段主要工程项目为:路基工程、路面工程、桥涵工程、安全设施
全线采纳双向六车道一级公路标准,设计车速 80km/h,路基宽 29m,沥青混凝土路面
属于既有线施工
2、工程地质: 本项目不良地质主要为存在于 K5x+930~K5x+950 段的软弱土,根据沿线地质勘查,该软弱土主要为淤泥质粉质粘土,厚度
