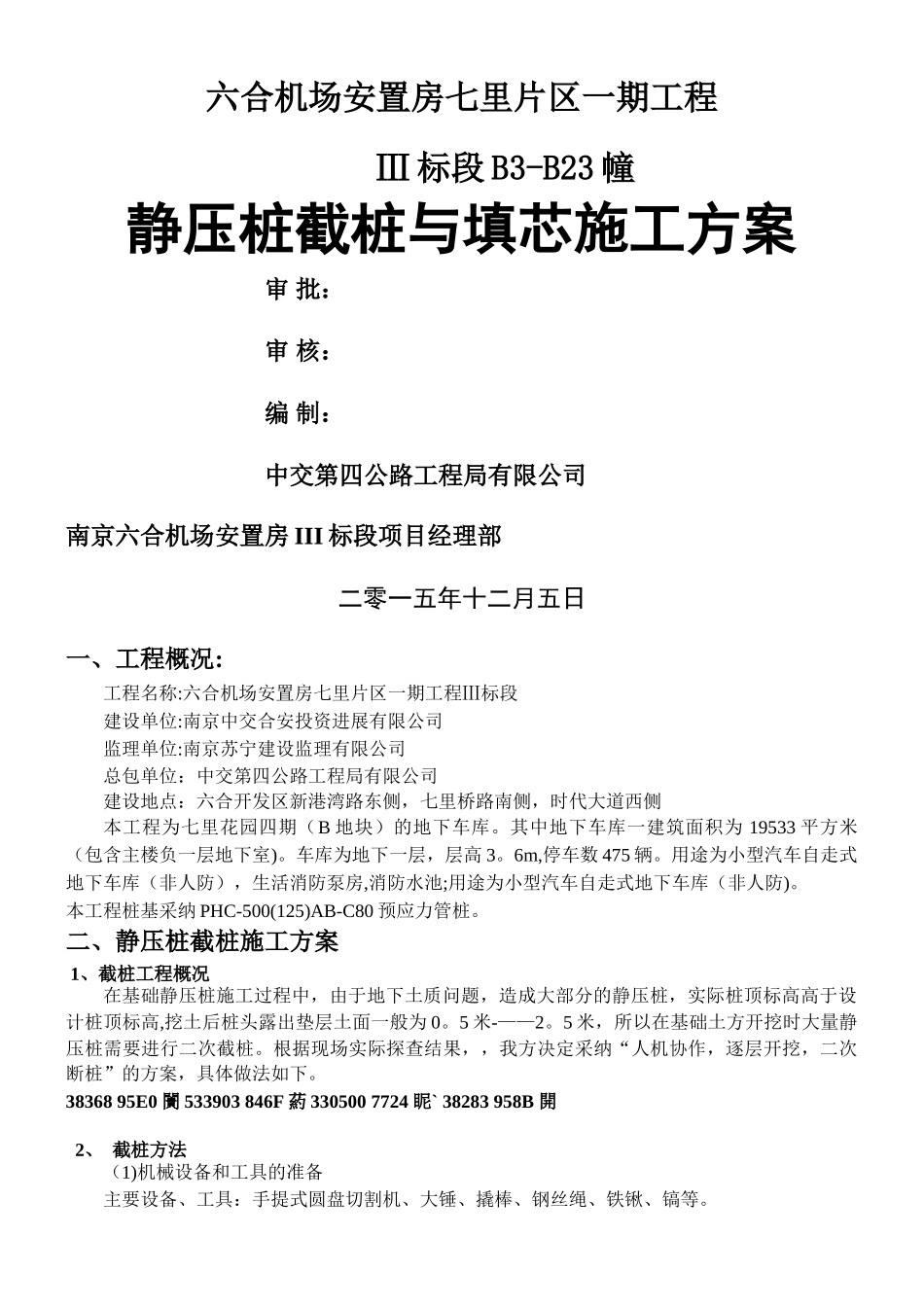

六合机场安置房七里片区一期工程Ⅲ 标段 B3-B23 幢静压桩截桩与填芯施工方案审 批:审 核:编 制:中交第四公路工程局有限公司南京六合机场安置房 III 标段项目经理部 二零一五年十二月五日一、工程概况:工程名称:六合机场安置房七里片区一期工程Ⅲ标段建设单位:南京中交合安投资进展有限公司监理单位:南京苏宁建设监理有限公司总包单位:中交第四公路工程局有限公司建设地点:六合开发区新港湾路东侧,七里桥路南侧,时代大道西侧本工程为七里花园四期(B 地块)的地下车库
其中地下车库一建筑面积为 19533 平方米(包含主楼负一层地下室)
车库为地下一层,层高 3
6m,停车数 475 辆
用途为小型汽车自走式地下车库(非人防),生活消防泵房,消防水池;用途为小型汽车自走式地下车库(非人防)
本工程桩基采纳 PHC-500(125)AB-C80 预应力管桩
二、静压桩截桩施工方案 1、截桩工程概况在基础静压桩施工过程中,由于地下土质问题,造成大部分的静压桩,实际桩顶标高高于设计桩顶标高,挖土后桩头露出垫层土面一般为 0
5 米-——2
5 米,所以在基础土方开挖时大量静压桩需要进行二次截桩
根据现场实际探查结果,,我方决定采纳“人机协作,逐层开挖,二次断桩”的方案,具体做法如下

38368 95E0 闠 533903 846F 葯 330500 7724 眤` 38283 958B 開 2、 截桩方法(1)机械设备和工具的准备主要设备、工具:手提式圆盘切割机、大锤、撬棒、钢丝绳、铁锹、镐等
(2)作业条件截桩:在基槽内进行,周围不得有其他机械、人员施工
(3)截桩方法a、使用挖掘机从基础一侧开始挖土,挖土深度以设计要求标高,桩侧预留 100mm 保护土,工程桩挖出一个承台后,将桩头周围的土方尽量清净(注意挖土机不得碰撞桩头)
b、用水准仪将桩顶标高确定并用墨线弹出
c、采纳手提式
