3 管桩起吊示意图高强预应力混凝土管桩施工方案1、施工准备、桩机进场:在现场做好施工准备、三通一平工作的同时,安排桩机进场,进行组装、调试,做桩基准备施工
2、管桩采购:预应力混凝土管桩由厂家批量生产,选择合理的供应商,并签定采购合同
根据设计要求,对管桩的产品质量逐根进行检验

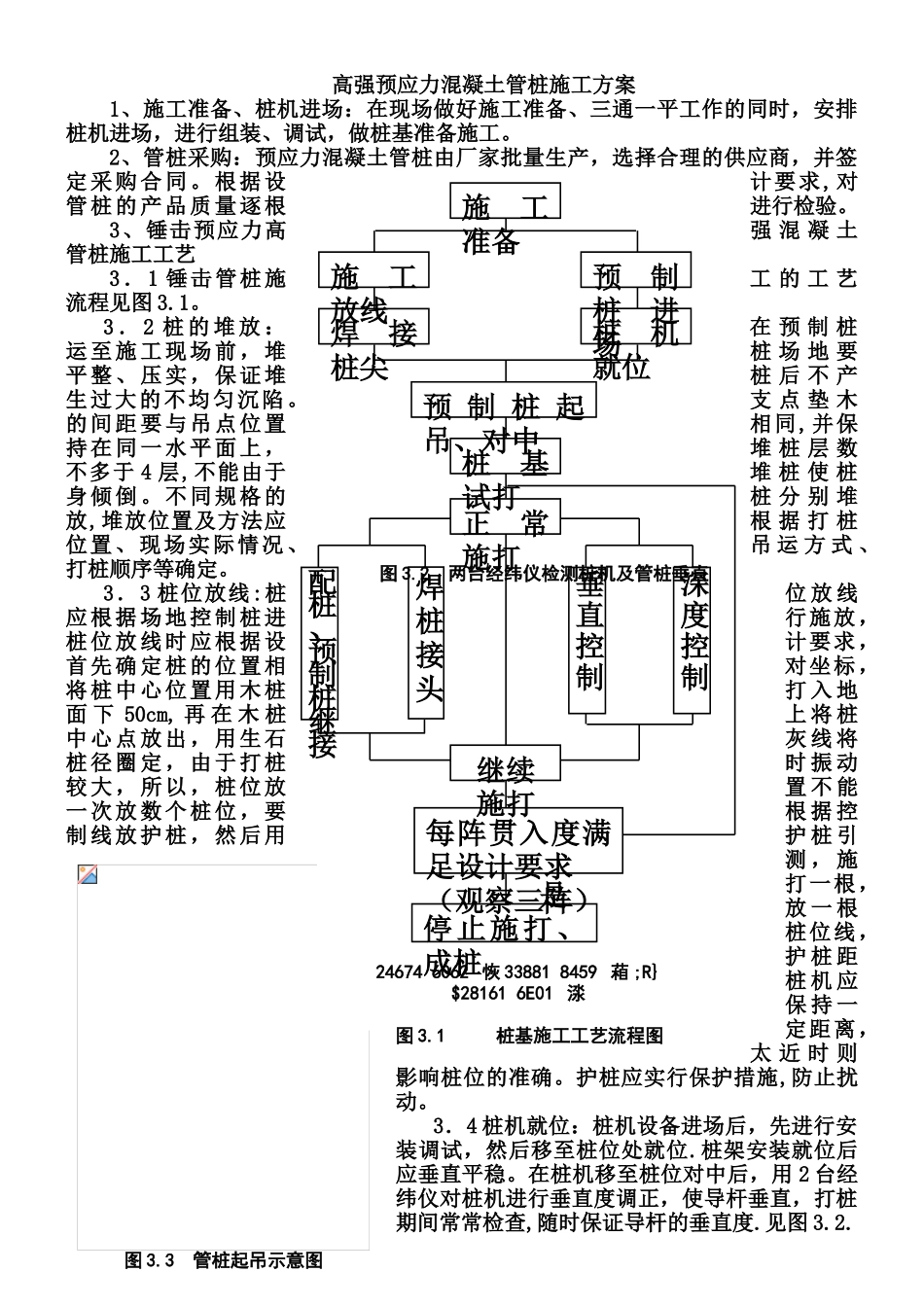

3、锤击预应力高强 混 凝 土管桩施工工艺3.1 锤击管桩施工 的 工 艺流程见图 3
3 . 2 桩 的 堆 放 :在 预 制 桩运至施工现场前,堆桩 场 地 要平整、压实,保证堆桩 后 不 产生过大的不均匀沉陷
支 点 垫 木的间距要与吊点位置相同,并保持在同一水平面上,堆 桩 层 数不多于 4 层,不能由于堆 桩 使 桩身倾倒
不同规格的桩 分 别 堆放,堆放位置及方法应根 据 打 桩位置、现场实际情况、吊 运 方 式 、打桩顺序等确定
3.3 桩位放线:桩位 放 线应根据场地控制桩进行施放,桩位放线时应根据设计要求,首先确定桩的位置相对坐标,将桩中心位置用木桩打 入 地面 下 50cm, 再 在 木 桩上 将 桩中心点放出,用生石灰 线 将桩径圈定,由于打桩时 振 动较大,所以,桩位放置 不 能一次放数个桩位,要根 据 控制线放护桩,然后用护 桩 引测 , 施打一根,放 一 根桩位线,护 桩 距桩 机 应保 持 一定距离,太 近 时 则影响桩位的准确
护桩应实行保护措施,防止扰动
3.4 桩机就位:桩机设备进场后,先进行安装调试,然后移至桩位处就位
桩架安装就位后应垂直平稳
在桩机移至桩位对中后,用 2 台经纬仪对桩机进行垂直度调正,使导杆垂直,打桩期间常常检查,随时保证导杆的垂直度
2 两台经纬仪检测桩机及管桩垂直预 制 桩 起吊、对中施工放线预制桩进场焊接桩尖桩机就位施工准备桩基试打正常施打配桩、预制桩继接焊桩接头垂直控制深度控制继续施打每阵贯入度满足设
