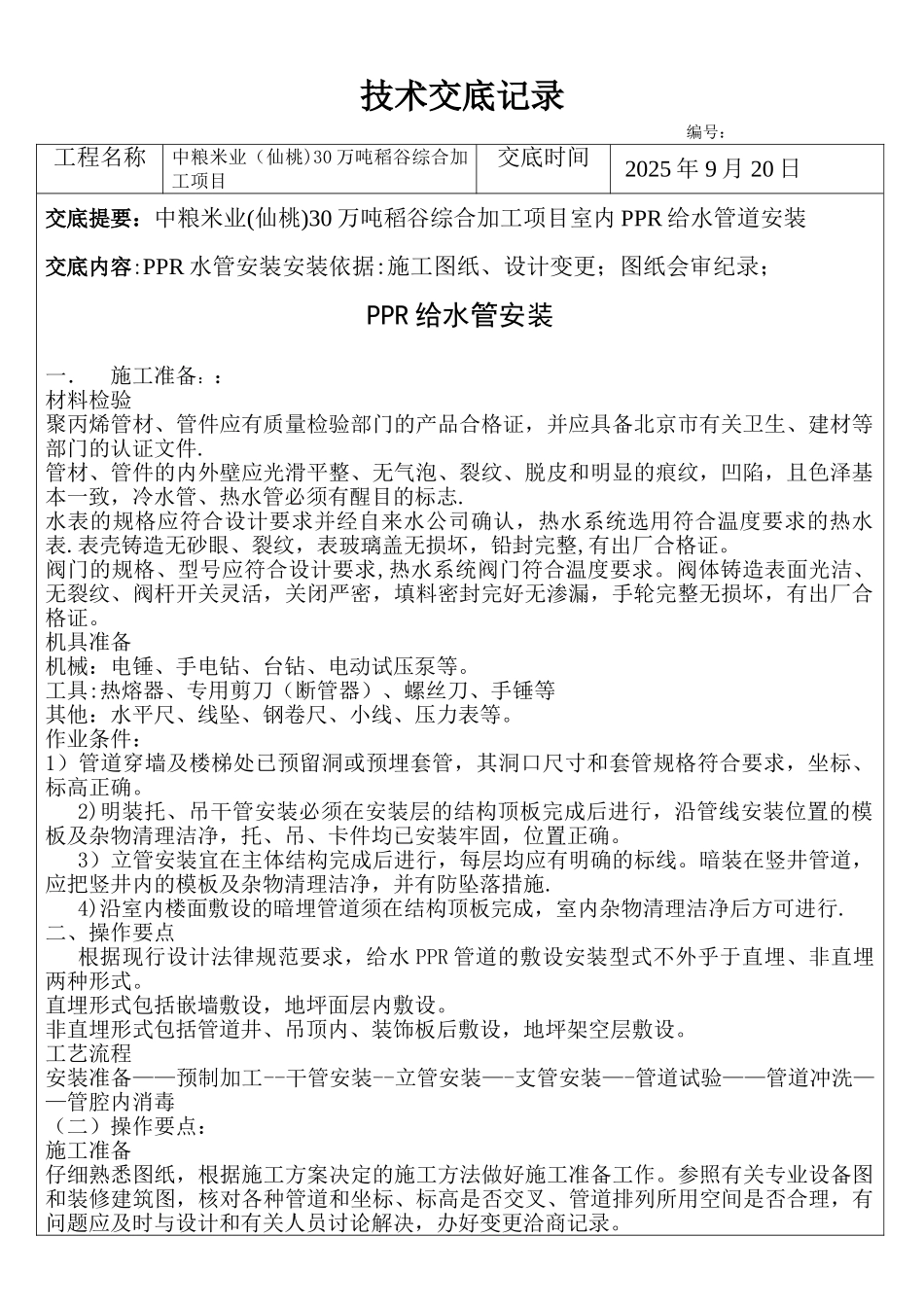

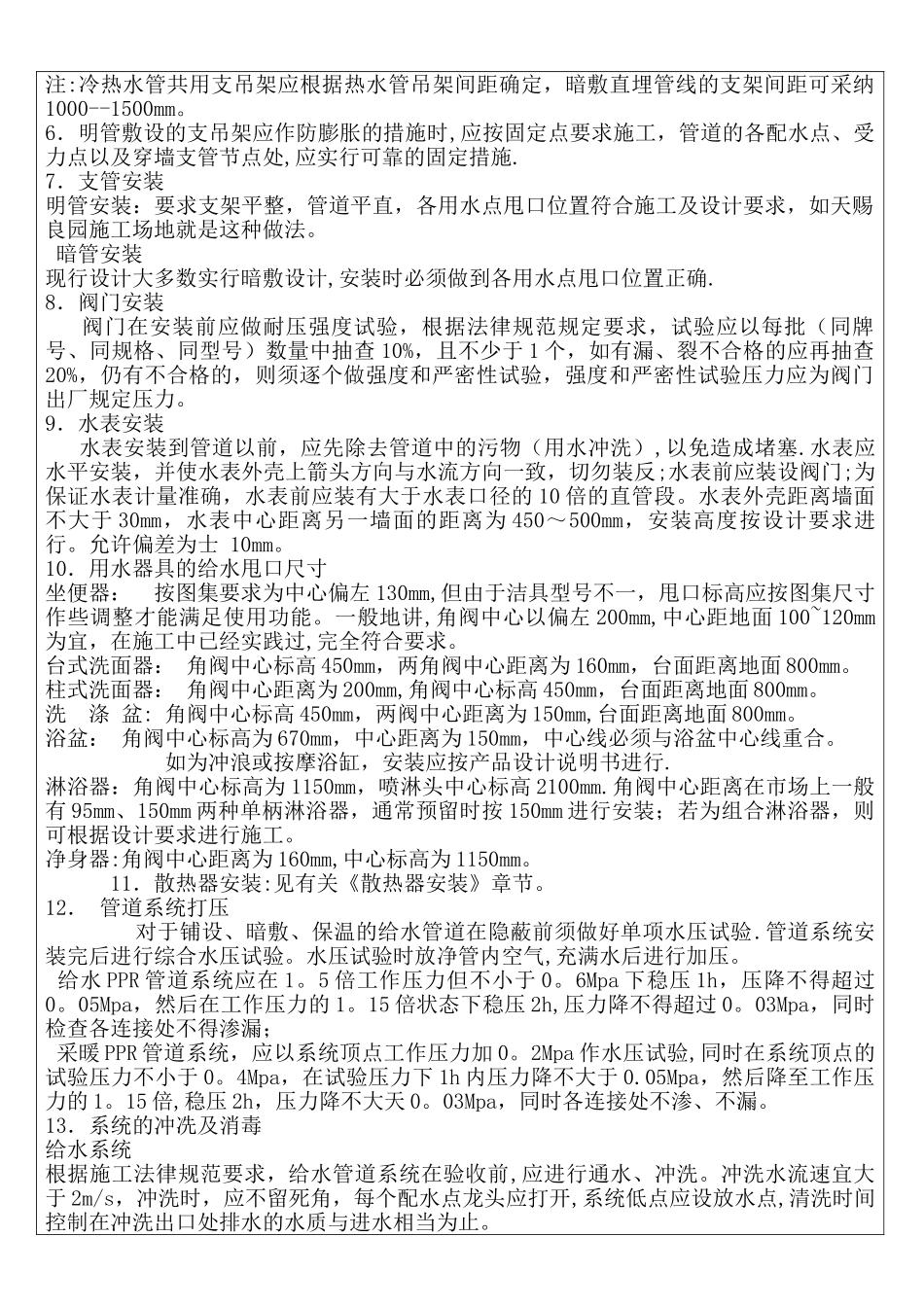

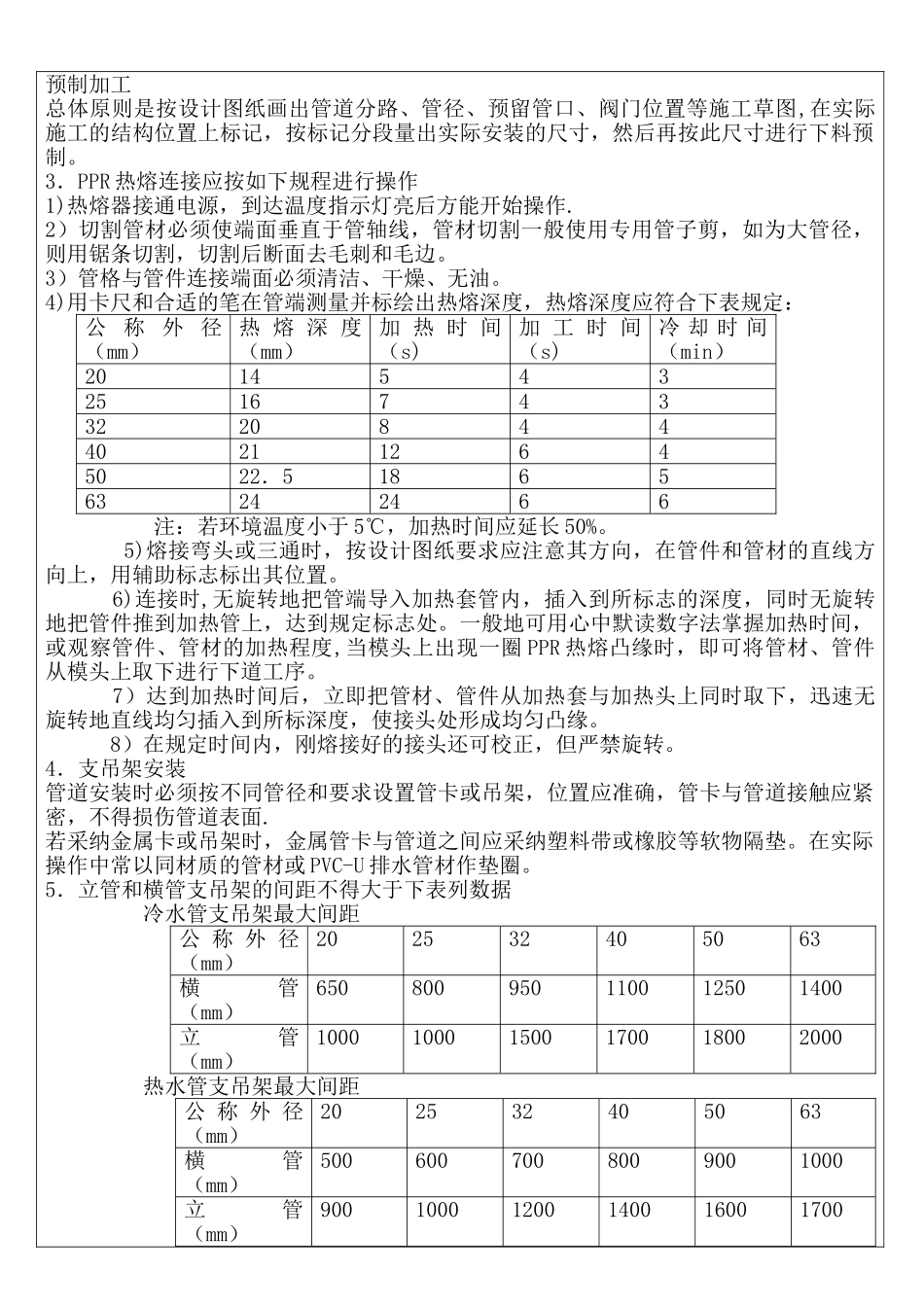

技术交底记录编号:工程名称中粮米业(仙桃)30 万吨稻谷综合加工项目交底时间 2025 年 9 月 20 日交底提要:中粮米业(仙桃)30 万吨稻谷综合加工项目室内 PPR 给水管道安装交底内容:PPR 水管安装安装依据:施工图纸、设计变更;图纸会审纪录;PPR 给水管安装一.施工准备::材料检验聚丙烯管材、管件应有质量检验部门的产品合格证,并应具备北京市有关卫生、建材等部门的认证文件
管材、管件的内外壁应光滑平整、无气泡、裂纹、脱皮和明显的痕纹,凹陷,且色泽基本一致,冷水管、热水管必须有醒目的标志
水表的规格应符合设计要求并经自来水公司确认,热水系统选用符合温度要求的热水表
表壳铸造无砂眼、裂纹,表玻璃盖无损坏,铅封完整,有出厂合格证
阀门的规格、型号应符合设计要求,热水系统阀门符合温度要求
阀体铸造表面光洁、无裂纹、阀杆开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏,有出厂合格证
机具准备机械:电锤、手电钻、台钻、电动试压泵等
工具:热熔器、专用剪刀(断管器)、螺丝刀、手锤等其他:水平尺、线坠、钢卷尺、小线、压力表等
作业条件:1)管道穿墙及楼梯处已预留洞或预埋套管,其洞口尺寸和套管规格符合要求,坐标、标高正确
2)明装托、吊干管安装必须在安装层的结构顶板完成后进行,沿管线安装位置的模板及杂物清理洁净,托、吊、卡件均已安装牢固,位置正确
3)立管安装宜在主体结构完成后进行,每层均应有明确的标线
暗装在竖井管道,应把竖井内的模板及杂物清理洁净,并有防坠落措施
4)沿室内楼面敷设的暗埋管道须在结构顶板完成,室内杂物清理洁净后方可进行
二、操作要点根据现行设计法律规范要求,给水 PPR 管道的敷设安装型式不外乎于直埋、非直埋两种形式
直埋形式包括嵌墙敷设,地坪面层内敷设
非直埋形式包括管道井、吊顶内、装饰板后敷设,地坪架空层敷设
工艺流程安装准备——预制加工--干管安
