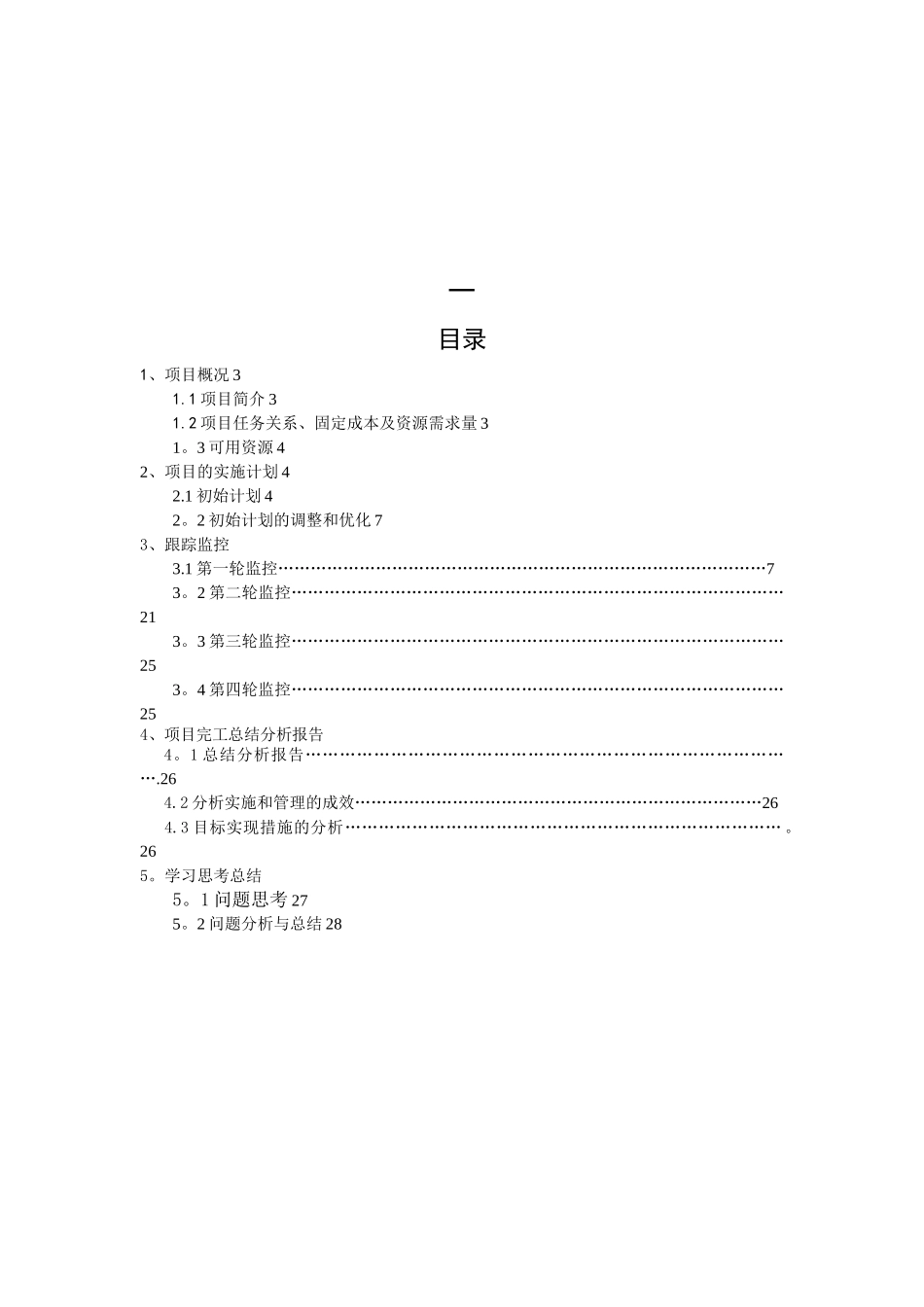

计算机辅助项目管理课程报告班 级:学 号: 姓 名: 指导老师:完成日期:—目录1、项目概况 31
1 项目简介 31
2 项目任务关系、固定成本及资源需求量 31
3 可用资源 42、项目的实施计划 42
1 初始计划 42
2 初始计划的调整和优化 73、跟踪监控3
1 第一轮监控………………………………………………………………………………73
2 第二轮监控………………………………………………………………………………213
3 第三轮监控………………………………………………………………………………253
4 第四轮监控………………………………………………………………………………254、项目完工总结分析报告4
1 总结分析报告……………………………………………………………………………
2 分析实施和管理的成效…………………………………………………………………264
3 目标实现措施的分析……………………………………………………………………
学习思考总结5
1 问题思考 275

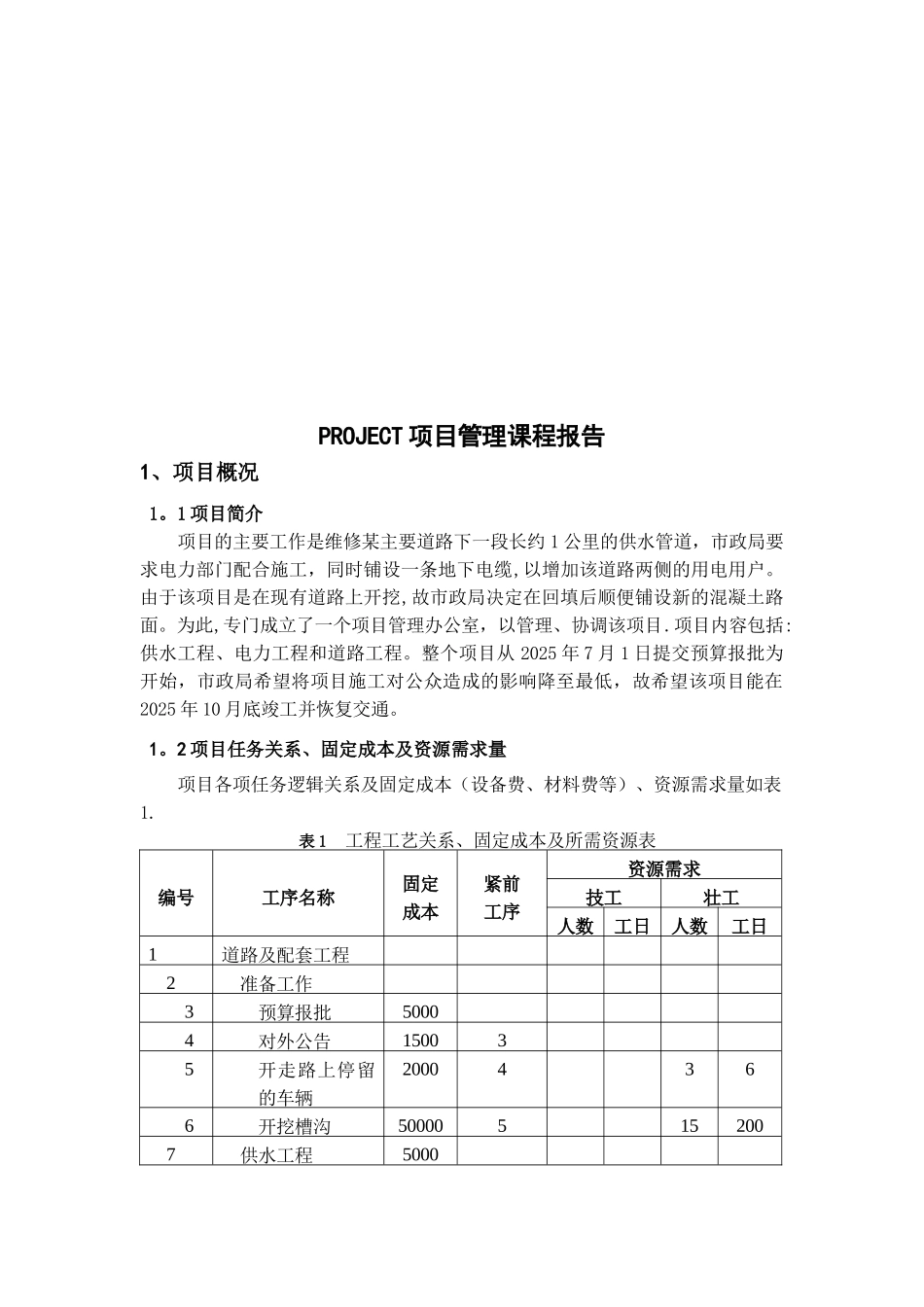

2 问题分析与总结 28PROJECT 项目管理课程报告1、项目概况1
1 项目简介项目的主要工作是维修某主要道路下一段长约 1 公里的供水管道,市政局要求电力部门配合施工,同时铺设一条地下电缆,以增加该道路两侧的用电用户
由于该项目是在现有道路上开挖,故市政局决定在回填后顺便铺设新的混凝土路面
为此,专门成立了一个项目管理办公室,以管理、协调该项目
项目内容包括:供水工程、电力工程和道路工程
整个项目从 2025 年 7 月 1 日提交预算报批为开始,市政局希望将项目施工对公众造成的影响降至最低,故希望该项目能在2025 年 10 月底竣工并恢复交通
2 项目任务关系、固定成本及资源需求量项目各项任务逻辑关系及固定成本(设备费、材料费等)、资源需求量如表1
表 1 工程工艺
