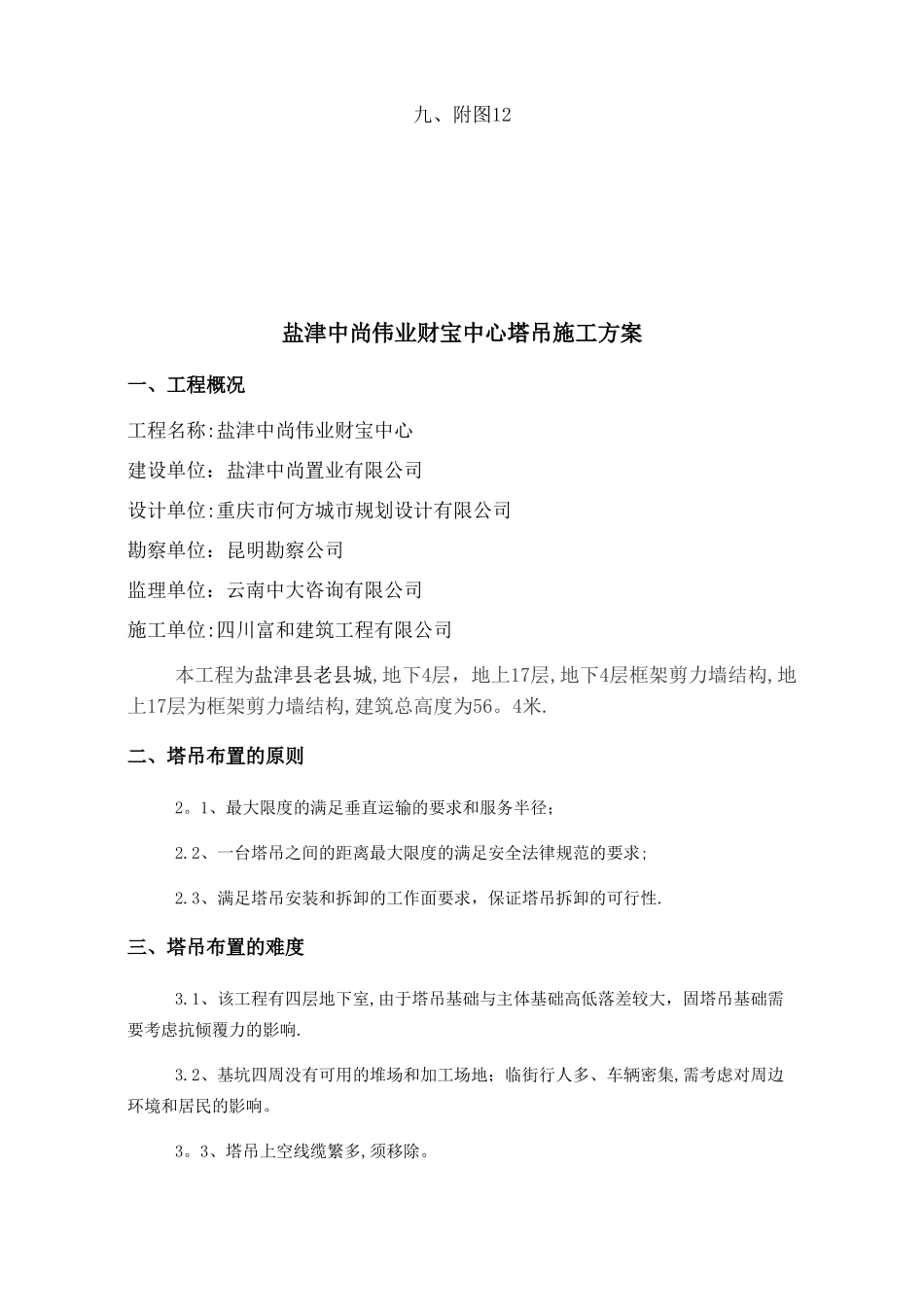

盐津中尚伟业财宝中心项目塔吊安装专项方案2025年5月21日目 录一、工程概况2二、塔吊布置的原则2三、塔吊布置的难度2四、塔吊布置的思路及具体布置3五、防雷接地5六、塔吊基础施工5七、塔吊安全计算书6八、塔吊安拆施工6九、附图12盐津中尚伟业财宝中心塔吊施工方案一、工程概况工程名称:盐津中尚伟业财宝中心建设单位:盐津中尚置业有限公司设计单位:重庆市何方城市规划设计有限公司勘察单位:昆明勘察公司监理单位:云南中大咨询有限公司施工单位:四川富和建筑工程有限公司本工程为盐津县老县城,地下4层,地上17层,地下4层框架剪力墙结构,地上17层为框架剪力墙结构,建筑总高度为56。4米.二、塔吊布置的原则2。1、最大限度的满足垂直运输的要求和服务半径;2.2、一台塔吊之间的距离最大限度的满足安全法律规范的要求;2.3、满足塔吊安装和拆卸的工作面要求,保证塔吊拆卸的可行性.三、塔吊布置的难度3.1、该工程有四层地下室,由于塔吊基础与主体基础高低落差较大,固塔吊基础需要考虑抗倾覆力的影响.3.2、基坑四周没有可用的堆场和加工场地;临街行人多、车辆密集,需考虑对周边环境和居民的影响。3。3、塔吊上空线缆繁多,须移除。 3.4、考虑到靠公路一侧的侧压力的影响,将对靠公路一侧进行填充柔性隔离。四、塔吊布置的思路及具体布置4.1.塔吊的位置选择 由于基坑四周坡顶场地受限,而基坑深度较深,考虑到塔吊的安全和边坡的稳定,将塔吊部分伸入临街路面.根据基坑地下室结构柱平面布置和构件重量分布情况,拟布置1台塔吊,塔吊臂长50m,具体布置见平面布置图.4。2。塔吊选择根据构件重量和平面位置,塔吊选择1台型号为QTZ5010。五、防雷接地5。1接地电阻应不大于4欧,必须按图所示尺寸及要求施工,满足各项要求.5。2连接接地装置应该注意事项: 5.21连接处应清除涂料。 5。22防雷接地保护装置的电缆 可与任何一根主弦杆的螺栓连接,并清除螺栓螺母及套管上的涂料。 5。23与地基锚固连接的底盘决不能用作防雷装置的接地极,必须在塔机基础另设一个防雷接地装置。5。24防雷接地保护装置的电阻不超过4欧姆。5。25即使可以用其它安全保护装置,如高敏度的差动继电器(自动断路器),按规定也必须安装这种接地保护装置。5。26接地装置应由专人安装,因为接地电阻率视时间和当地条件的不同有很大变化,而且测定电阻时要用高精密的仪器.六、塔吊基础施工6.1、塔吊基础施工本工程塔吊基础标准尺寸为4500mm×4500mm×1200mm基础砼标号C30,同时掺加早强剂,...
