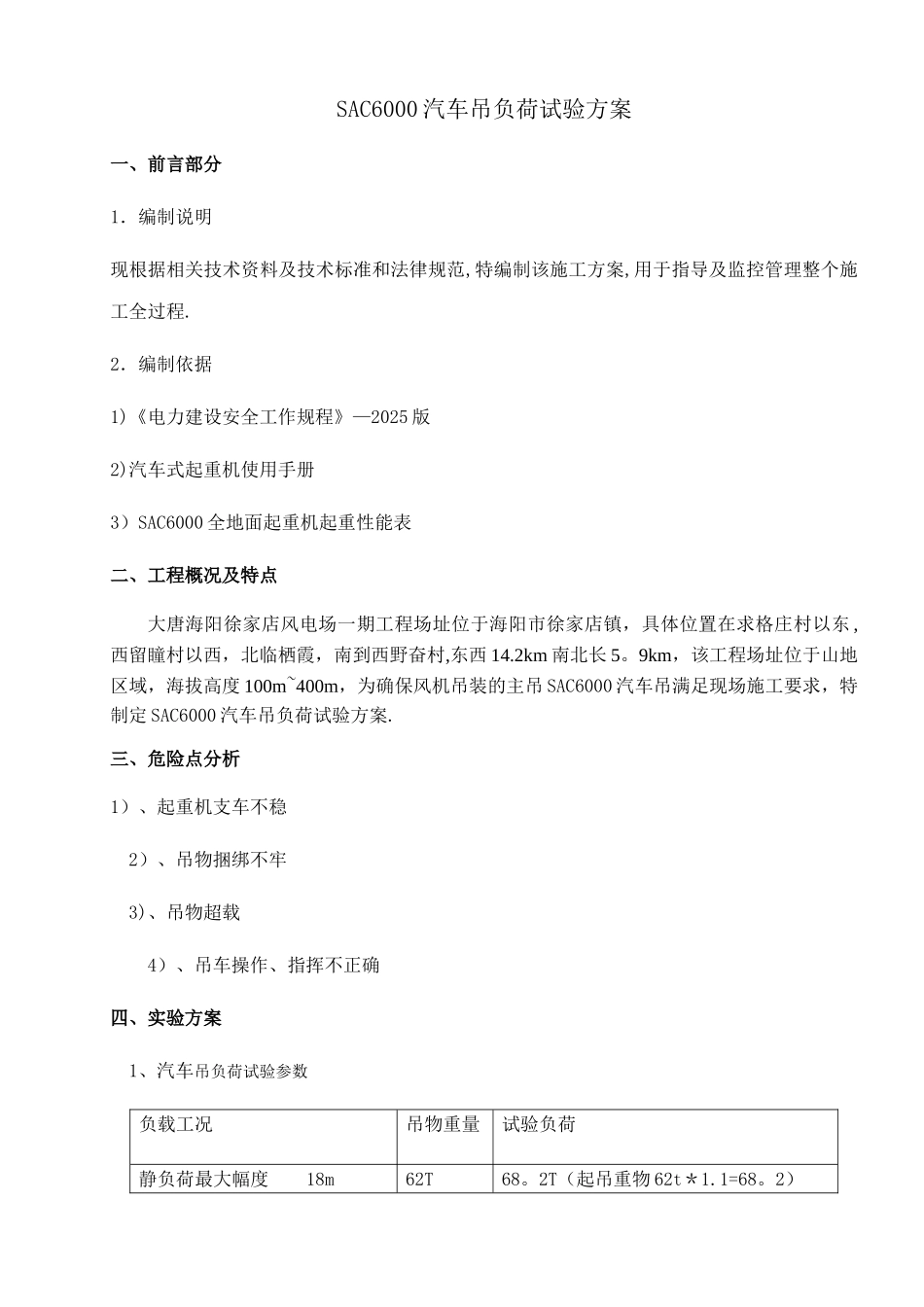

SAC6000 汽车吊负荷试验方案一、前言部分 1.编制说明 现根据相关技术资料及技术标准和法律规范,特编制该施工方案,用于指导及监控管理整个施工全过程
2.编制依据 1)《电力建设安全工作规程》—2025 版 2)汽车式起重机使用手册 3)SAC6000 全地面起重机起重性能表 二、工程概况及特点 大唐海阳徐家店风电场一期工程场址位于海阳市徐家店镇,具体位置在求格庄村以东 ,西留瞳村以西,北临栖霞,南到西野奋村,东西 14
2km 南北长 5
9km,该工程场址位于山地区域,海拔高度 100m~400m,为确保风机吊装的主吊 SAC6000 汽车吊满足现场施工要求,特制定 SAC6000 汽车吊负荷试验方案
三、危险点分析 1)、起重机支车不稳 2)、吊物捆绑不牢 3)、吊物超载 4)、吊车操作、指挥不正确 四、实验方案 1、汽车吊负荷试验参数 负载工况吊物重量试验负荷静负荷最大幅度 18m62T68
2T(起吊重物 62t*1
2)动态负荷最大幅度 18m62T68
2T(起吊重物 62t*1
2)2、作业准备 2
1、吊车组装完成后,按现场使用要求结合三一汽车吊工况性能表做固定风电副臂工况下的额定静负荷和动态负荷试验
本工程吊车为三一 600 吨全地面式起重机,主臂最长可伸长86 米,副臂 6 米
后配重 105 吨
2、按监理要求按起吊重物的 1
1 倍作为负荷试验砝码,600 吨汽车吊使用 84m+6m 工况,作业半径达 17 米,额定负荷 68
2 吨,达到试验最重重物 62 吨的 1

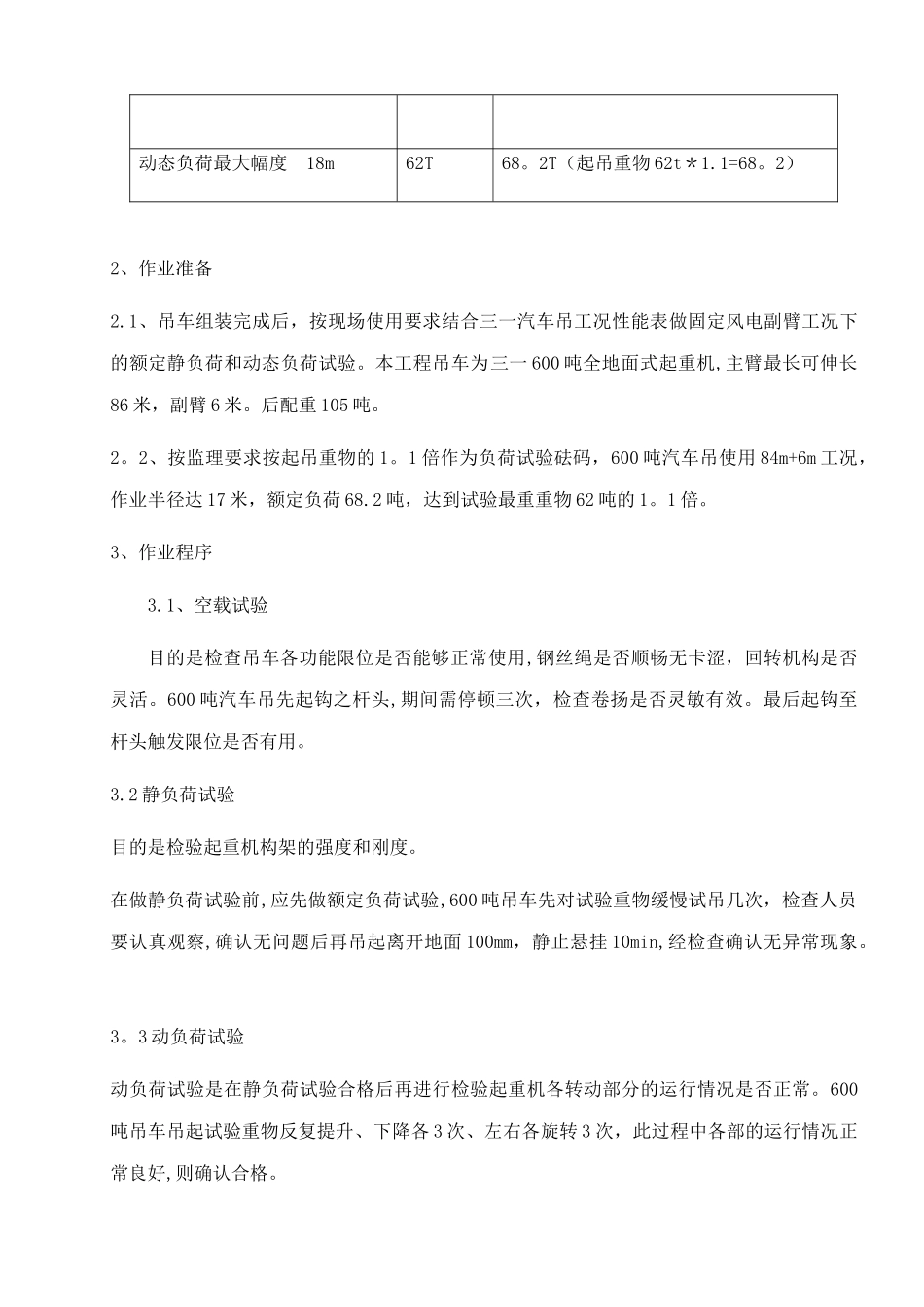

3、作业程序3
1、空载试验目的是检查吊车各功能限位是否能够正常使用,钢丝绳是否顺畅无卡涩,回转机构是否灵活
600 吨汽车吊先起钩之杆头,期间需停顿三次,检查卷扬是否灵敏有效
最后起钩至杆头触发限位是否有用

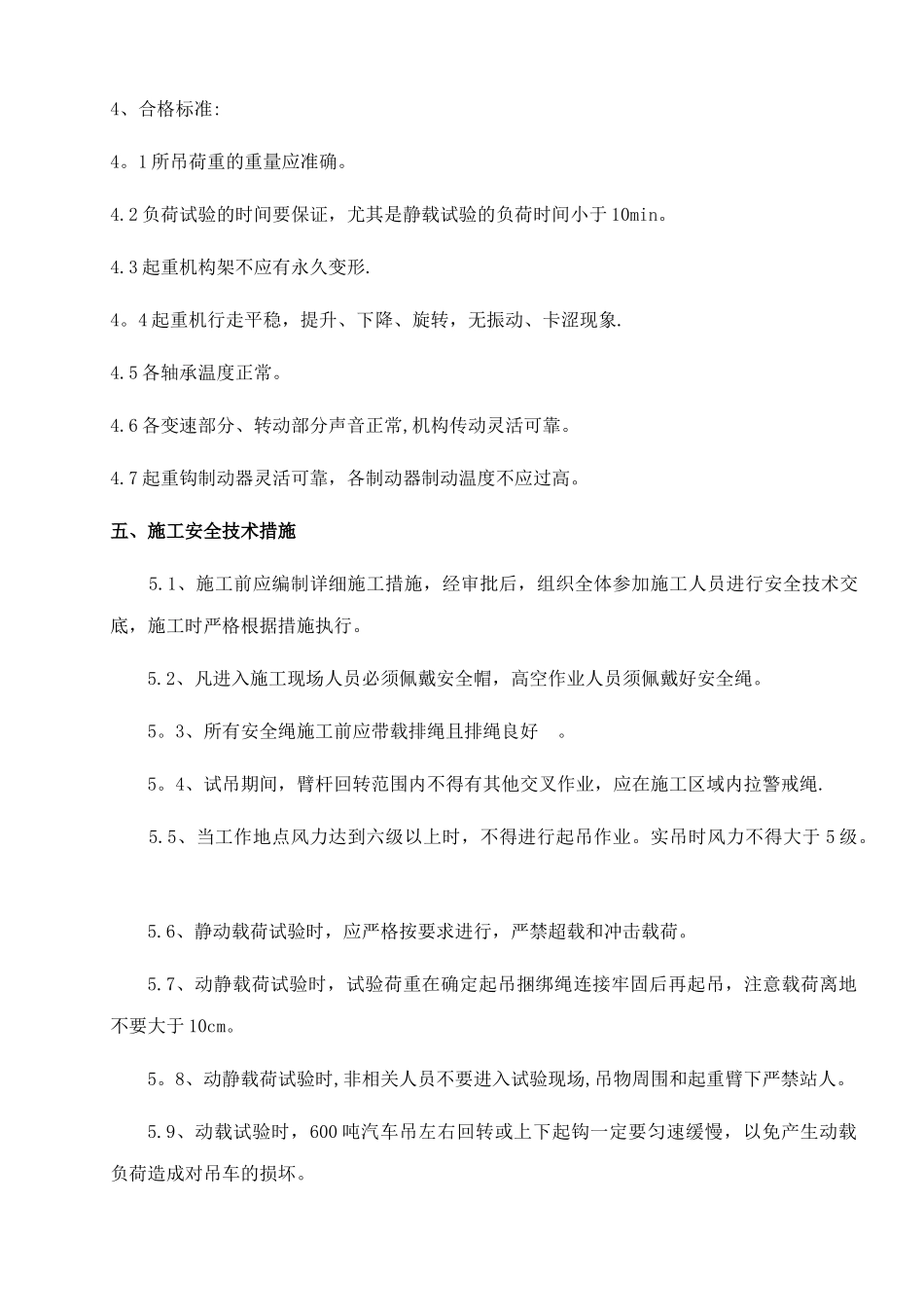

2 静负荷试验 目的是检验
