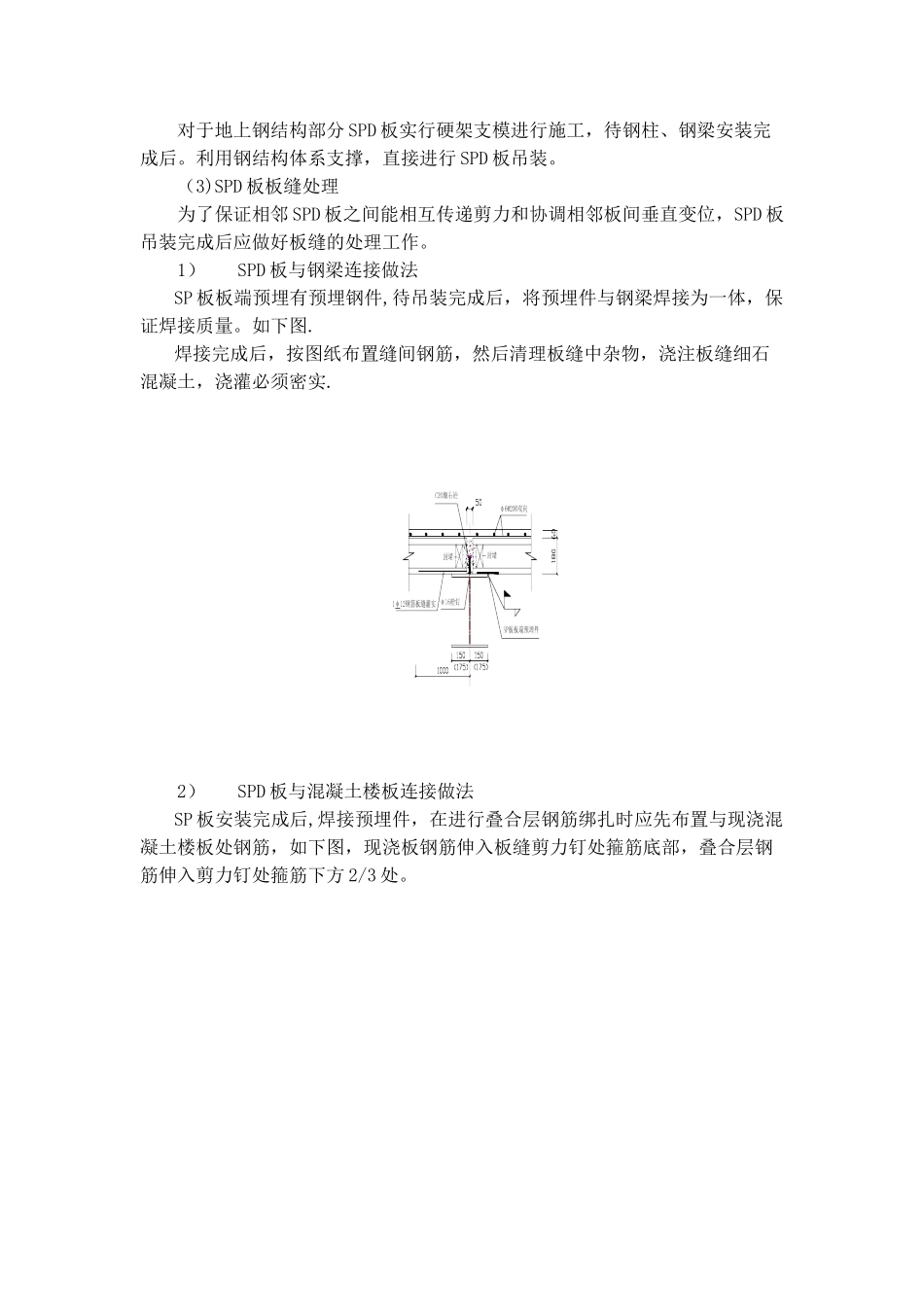

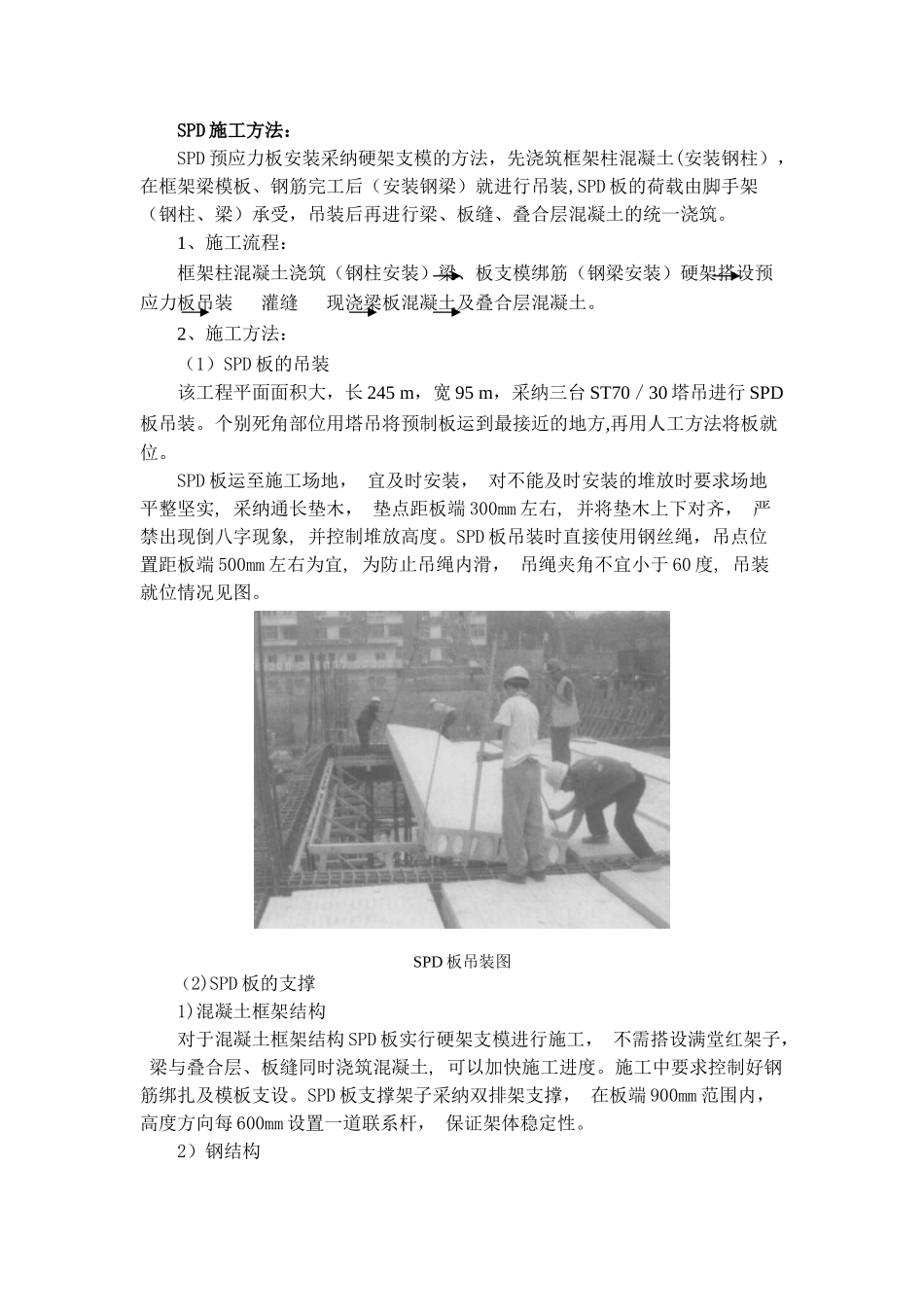

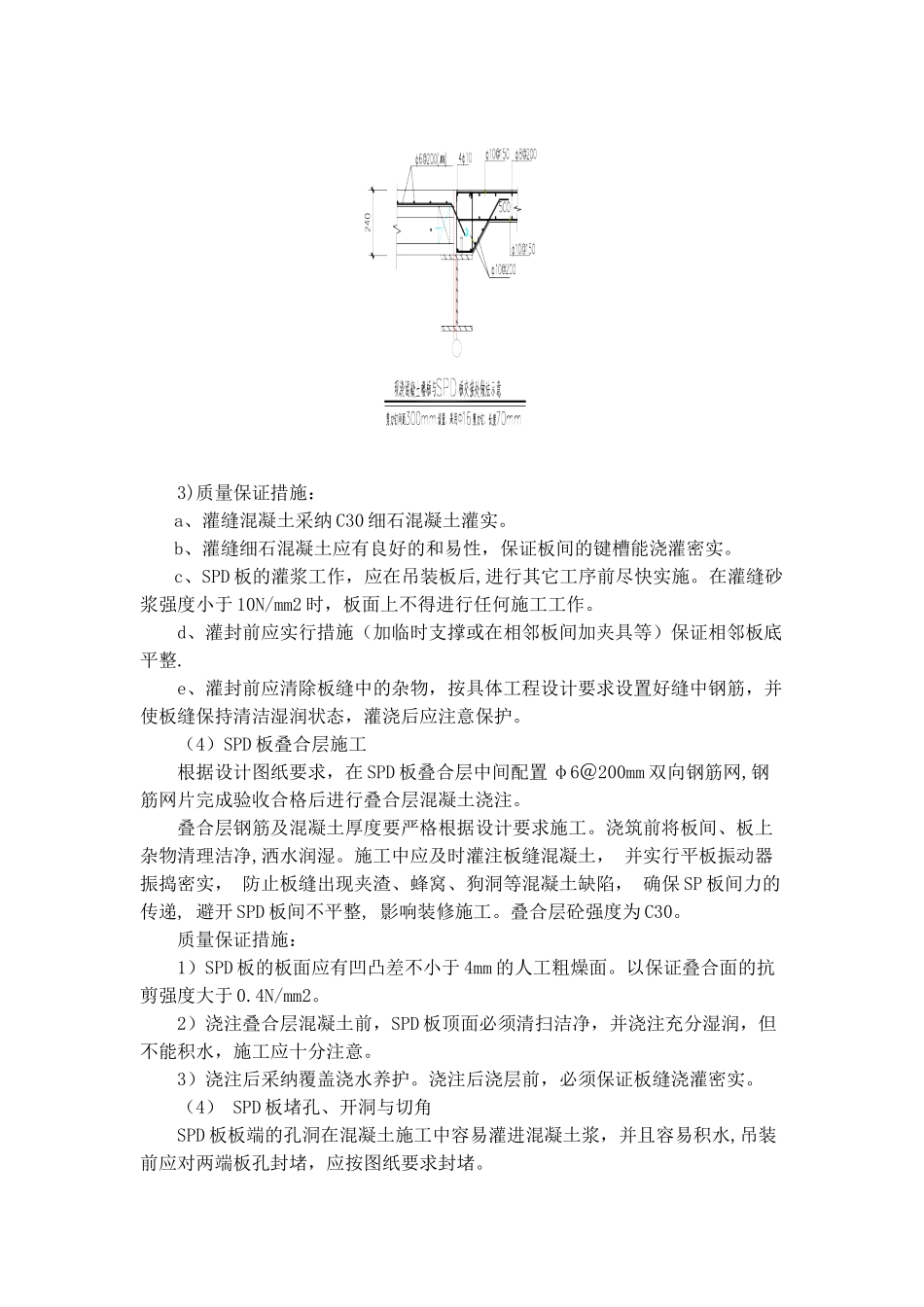

SPD 施工方法:SPD 预应力板安装采纳硬架支模的方法,先浇筑框架柱混凝土(安装钢柱),在框架梁模板、钢筋完工后(安装钢梁)就进行吊装,SPD 板的荷载由脚手架(钢柱、梁)承受,吊装后再进行梁、板缝、叠合层混凝土的统一浇筑。 1、施工流程:框架柱混凝土浇筑(钢柱安装)梁、板支模绑筋(钢梁安装)硬架搭设预应力板吊装 灌缝 现浇梁板混凝土及叠合层混凝土。2、施工方法:(1)SPD 板的吊装该工程平面面积大,长 245 m,宽 95 m,采纳三台 ST70/30 塔吊进行 SPD板吊装。个别死角部位用塔吊将预制板运到最接近的地方,再用人工方法将板就位。SPD 板运至施工场地, 宜及时安装, 对不能及时安装的堆放时要求场地平整坚实, 采纳通长垫木, 垫点距板端 300mm 左右, 并将垫木上下对齐, 严禁出现倒八字现象, 并控制堆放高度。SPD 板吊装时直接使用钢丝绳,吊点位置距板端 500mm 左右为宜, 为防止吊绳内滑, 吊绳夹角不宜小于 60 度, 吊装就位情况见图。SPD 板吊装图(2)SPD 板的支撑1)混凝土框架结构对于混凝土框架结构 SPD 板实行硬架支模进行施工, 不需搭设满堂红架子, 梁与叠合层、板缝同时浇筑混凝土, 可以加快施工进度。施工中要求控制好钢筋绑扎及模板支设。SPD 板支撑架子采纳双排架支撑, 在板端 900mm 范围内, 高度方向每 600mm 设置一道联系杆, 保证架体稳定性。2)钢结构对于地上钢结构部分 SPD 板实行硬架支模进行施工,待钢柱、钢梁安装完成后。利用钢结构体系支撑,直接进行 SPD 板吊装。(3)SPD 板板缝处理为了保证相邻 SPD 板之间能相互传递剪力和协调相邻板间垂直变位,SPD 板吊装完成后应做好板缝的处理工作。1)SPD 板与钢梁连接做法SP 板板端预埋有预埋钢件,待吊装完成后,将预埋件与钢梁焊接为一体,保证焊接质量。如下图.焊接完成后,按图纸布置缝间钢筋,然后清理板缝中杂物,浇注板缝细石混凝土,浇灌必须密实.2)SPD 板与混凝土楼板连接做法SP 板安装完成后,焊接预埋件,在进行叠合层钢筋绑扎时应先布置与现浇混凝土楼板处钢筋,如下图,现浇板钢筋伸入板缝剪力钉处箍筋底部,叠合层钢筋伸入剪力钉处箍筋下方 2/3 处。3)质量保证措施:a、灌缝混凝土采纳 C30 细石混凝土灌实。b、灌缝细石混凝土应有良好的和易性,保证板间的键槽能浇灌密实。c、SPD 板的灌浆工作,应在吊装板后,进行其它工序前尽快实施。在灌缝砂浆强度小于 10N/mm2 时,板面上不...
