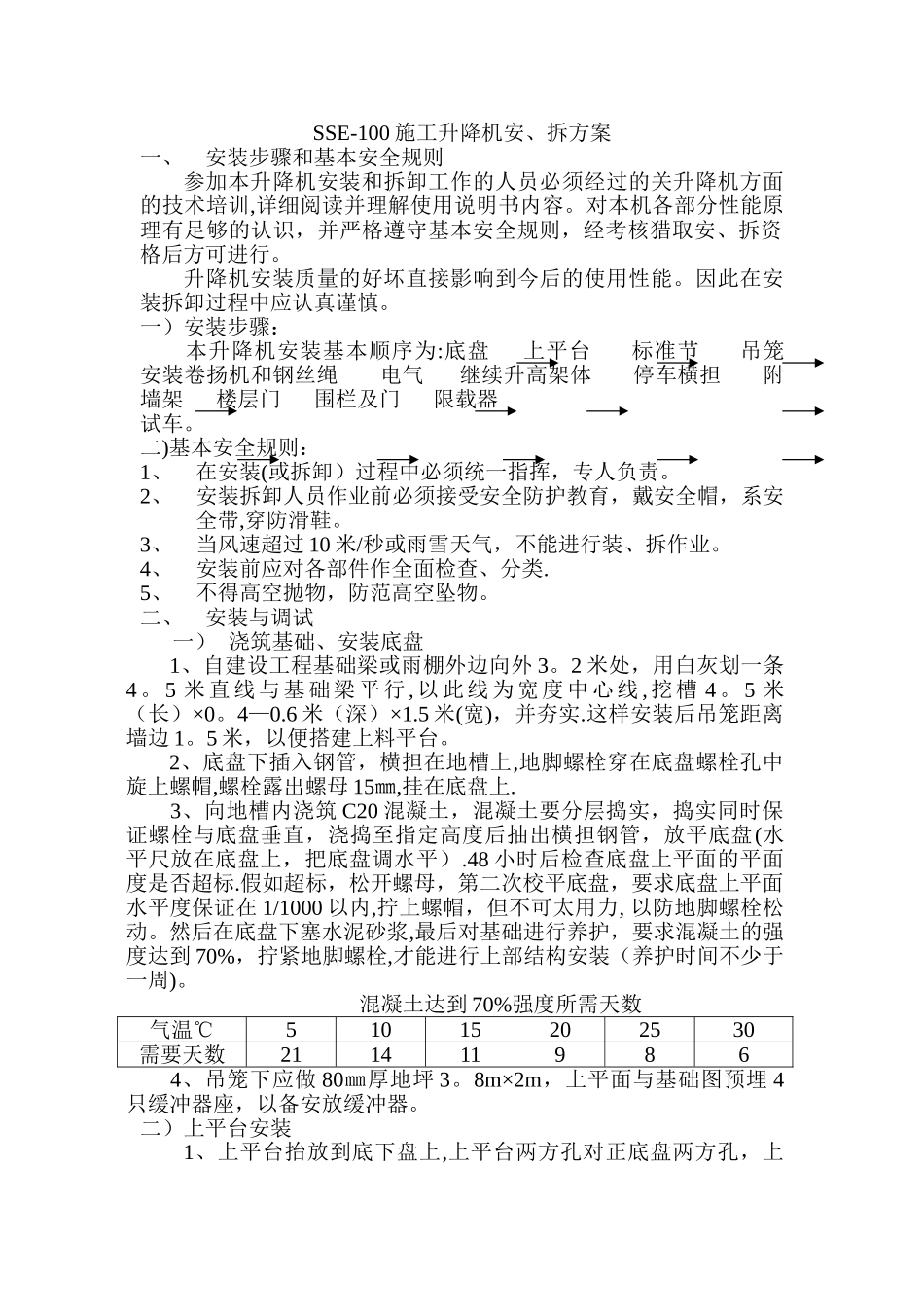

SSE-100 施工升降机安、拆方案一、安装步骤和基本安全规则参加本升降机安装和拆卸工作的人员必须经过的关升降机方面的技术培训,详细阅读并理解使用说明书内容
对本机各部分性能原理有足够的认识,并严格遵守基本安全规则,经考核猎取安、拆资格后方可进行
升降机安装质量的好坏直接影响到今后的使用性能
因此在安装拆卸过程中应认真谨慎
一)安装步骤:本升降机安装基本顺序为:底盘 上平台 标准节 吊笼 安装卷扬机和钢丝绳 电气 继续升高架体 停车横担 附墙架 楼层门 围栏及门 限载器 试车
二)基本安全规则:1、在安装(或拆卸)过程中必须统一指挥,专人负责
2、安装拆卸人员作业前必须接受安全防护教育,戴安全帽,系安全带,穿防滑鞋
3、当风速超过 10 米/秒或雨雪天气,不能进行装、拆作业
4、安装前应对各部件作全面检查、分类
5、不得高空抛物,防范高空坠物
二、安装与调试一) 浇筑基础、安装底盘1、自建设工程基础梁或雨棚外边向外 3
2 米处,用白灰划一条4
5 米直线与基础梁平行 ,以此线为宽度中心线 ,挖槽 4
5 米(长)×0
6 米(深)×1
5 米(宽),并夯实
这样安装后吊笼距离墙边 1
5 米,以便搭建上料平台
2、底盘下插入钢管,横担在地槽上,地脚螺栓穿在底盘螺栓孔中旋上螺帽,螺栓露出螺母 15㎜,挂在底盘上
3、向地槽内浇筑 C20 混凝土,混凝土要分层捣实,捣实同时保证螺栓与底盘垂直,浇捣至指定高度后抽出横担钢管,放平底盘(水平尺放在底盘上,把底盘调水平)
48 小时后检查底盘上平面的平面度是否超标
假如超标,松开螺母,第二次校平底盘,要求底盘上平面水平度保证在 1/1000 以内,拧上螺帽,但不可太用力, 以防地脚螺栓松动
然后在底盘下塞水泥砂浆,最后对基础进行养护,要求混凝土的强度达到 70%,拧紧地脚螺栓,才能进行上部结构安装(养护时间不少于一周)
