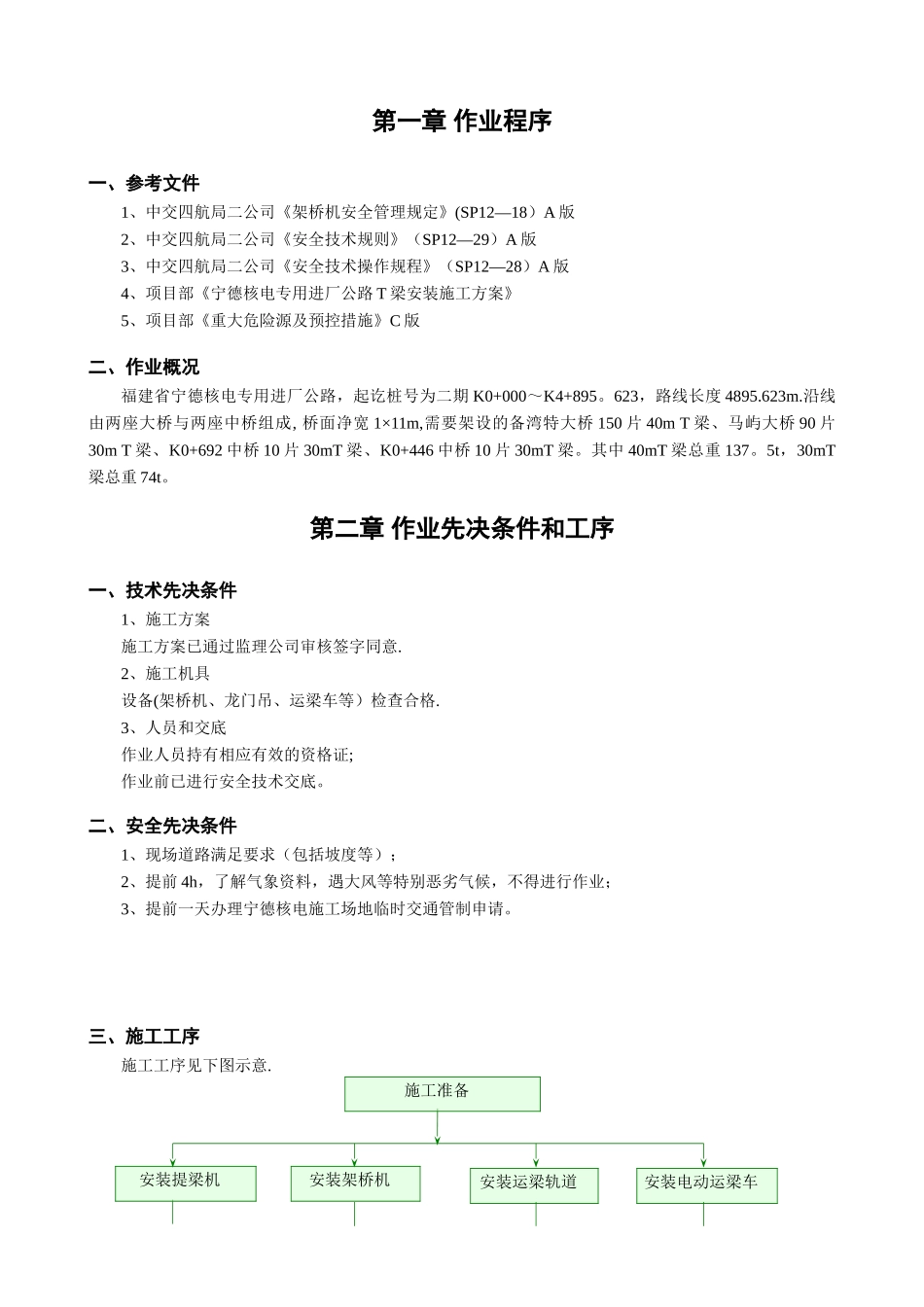

编号: 版本:AT 梁 安 装 施 工高 风 险 安 全 专 项 控 制 方 案编 制 : 韦 毓 任审 查 : 陆 彬批 准 : 李 富 春日 期 :2025 年 07 月 06 日目录中交第四航务工程局有限公司宁德核电专用进厂公路工程项目经理部第一章作业程序1第二章作业先决条件和工序1第三章风险点及控制措施2第四章保卫和应急5第五章交底要求6第六章经验反馈7第七章附件7第一章 作业程序一、参考文件1、中交四航局二公司《架桥机安全管理规定》(SP12—18)A 版2、中交四航局二公司《安全技术规则》(SP12—29)A 版3、中交四航局二公司《安全技术操作规程》(SP12—28)A 版4、项目部《宁德核电专用进厂公路 T 梁安装施工方案》5、项目部《重大危险源及预控措施》C 版二、作业概况福建省宁德核电专用进厂公路,起讫桩号为二期 K0+000~K4+895
623,路线长度 4895
沿线由两座大桥与两座中桥组成, 桥面净宽 1×11m,需要架设的备湾特大桥 150 片 40m T 梁、马屿大桥 90 片30m T 梁、K0+692 中桥 10 片 30mT 梁、K0+446 中桥 10 片 30mT 梁
其中 40mT 梁总重 137
5t,30mT梁总重 74t
第二章 作业先决条件和工序一、技术先决条件1、施工方案施工方案已通过监理公司审核签字同意
2、施工机具设备(架桥机、龙门吊、运梁车等)检查合格
3、人员和交底作业人员持有相应有效的资格证;作业前已进行安全技术交底
二、安全先决条件1、现场道路满足要求(包括坡度等);2、提前 4h,了解气象资料,遇大风等特别恶劣气候,不得进行作业;3、提前一天办理宁德核电施工场地临时交通管制申请
三、施工工序施工工序见下图示意
施工准备安装提梁机安装架桥机安装运梁轨道安装电动运梁车第三章 风险点及控制措施工序 NO
