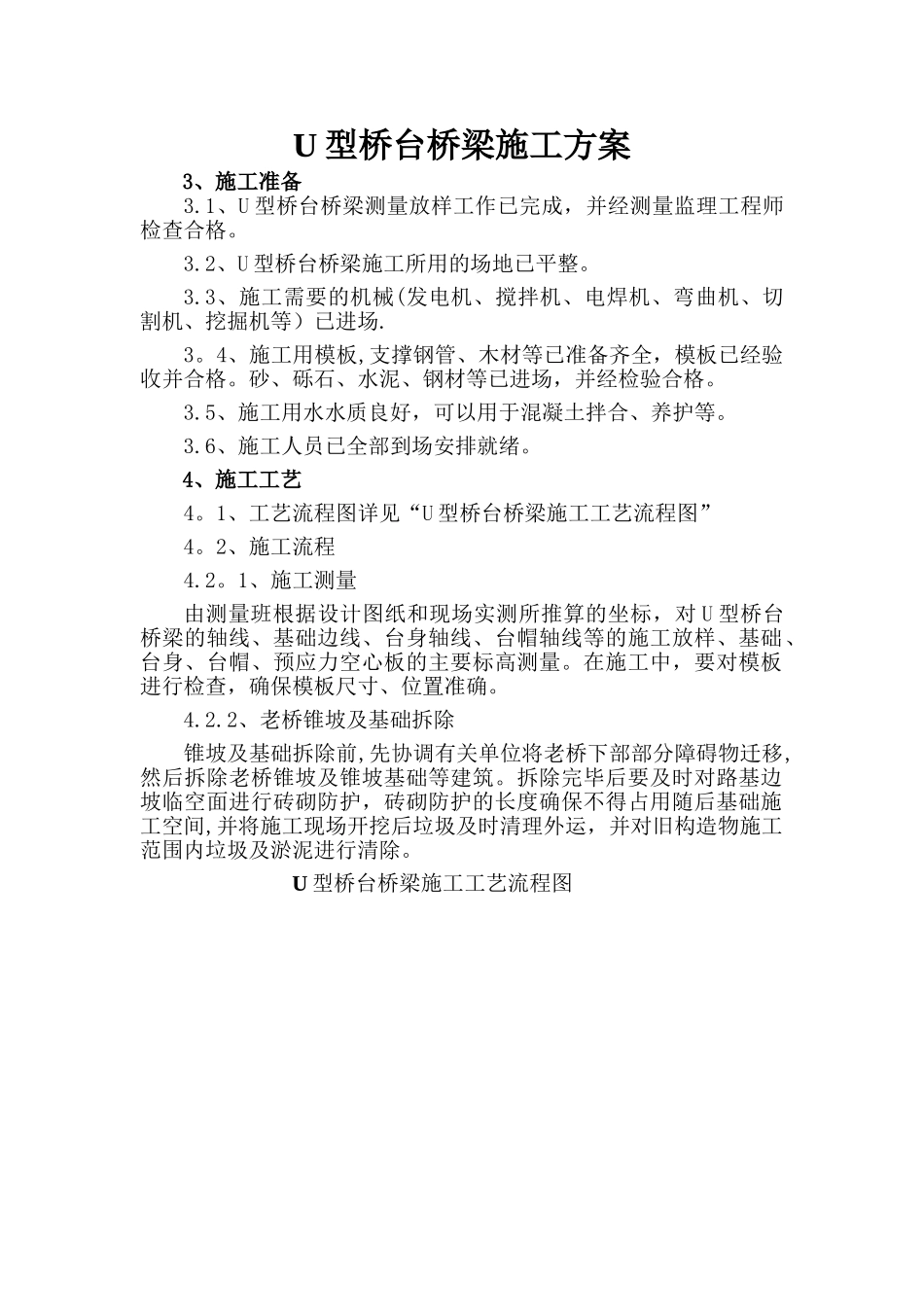

U 型桥台桥梁施工方案3、施工准备3
1、U 型桥台桥梁测量放样工作已完成,并经测量监理工程师检查合格
2、U 型桥台桥梁施工所用的场地已平整
3、施工需要的机械(发电机、搅拌机、电焊机、弯曲机、切割机、挖掘机等)已进场
4、施工用模板,支撑钢管、木材等已准备齐全,模板已经验收并合格
砂、砾石、水泥、钢材等已进场,并经检验合格
5、施工用水水质良好,可以用于混凝土拌合、养护等
6、施工人员已全部到场安排就绪
4、施工工艺4
1、工艺流程图详见“U 型桥台桥梁施工工艺流程图”4
2、施工流程4
1、施工测量由测量班根据设计图纸和现场实测所推算的坐标,对 U 型桥台桥梁的轴线、基础边线、台身轴线、台帽轴线等的施工放样、基础、台身、台帽、预应力空心板的主要标高测量
在施工中,要对模板进行检查,确保模板尺寸、位置准确
2、老桥锥坡及基础拆除锥坡及基础拆除前,先协调有关单位将老桥下部部分障碍物迁移,然后拆除老桥锥坡及锥坡基础等建筑
拆除完毕后要及时对路基边坡临空面进行砖砌防护,砖砌防护的长度确保不得占用随后基础施工空间,并将施工现场开挖后垃圾及时清理外运,并对旧构造物施工范围内垃圾及淤泥进行清除

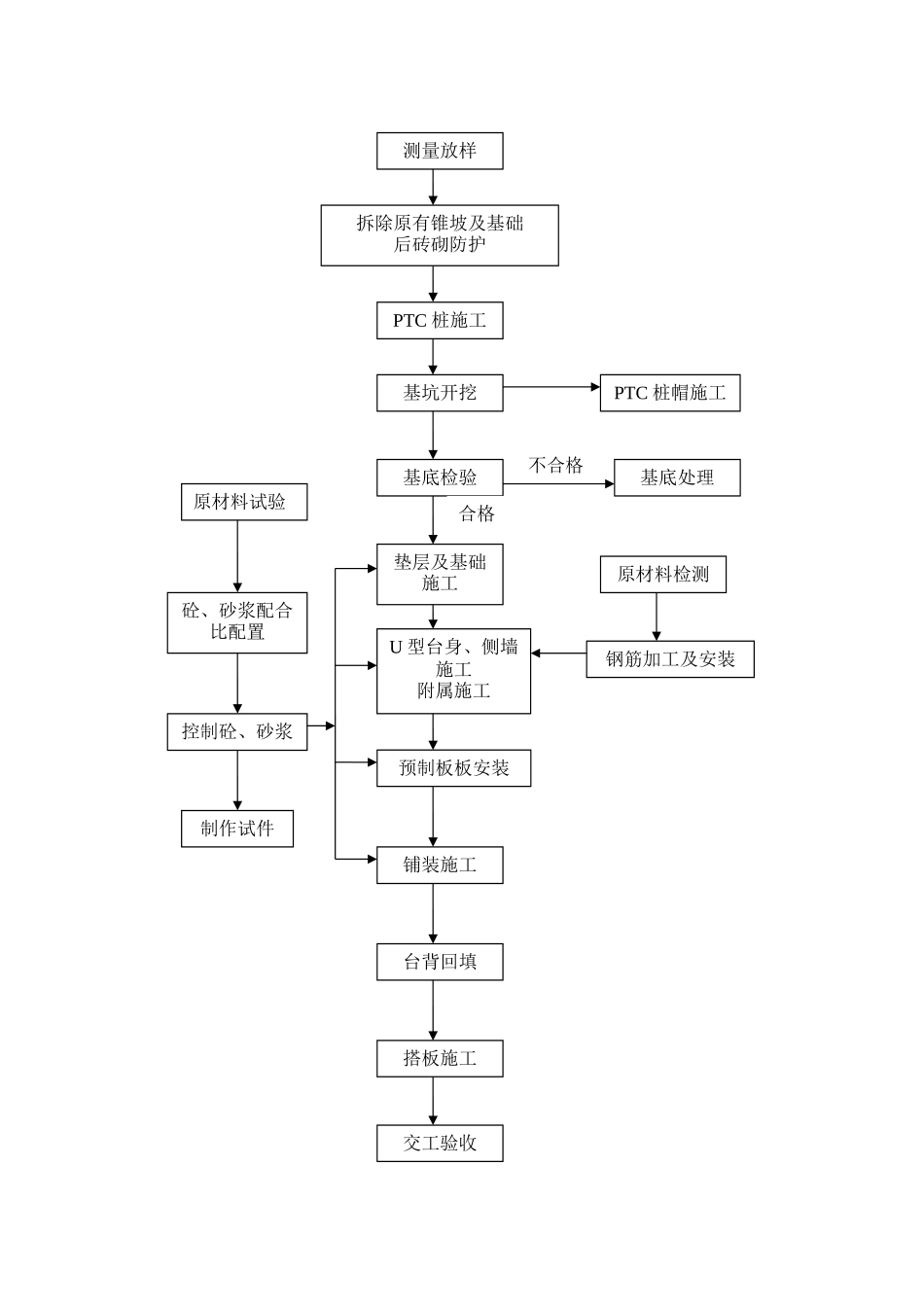

U 型桥台桥梁施工工艺流程图测量放样拆除原有锥坡及基础后砖砌防护基坑开挖基底检验垫层及基础施工U 型台身、侧墙施工附属施工预制板板安装铺装施工台背回填交工验收不合格基底处理合格控制砼、砂浆砼、砂浆配合比配置原材料试验制作试件PTC 桩施工PTC 桩帽施工搭板施工原材料检测钢筋加工及安装4
3、PTC 桩施工1、进行原地面平整,平整后对原地面进行标高测量,确定出PTC 桩施工桩顶标高(PTC 桩桩顶标高按老桥的实测标高进行推算)
2、对 PTC 桩桩位进行测量放样
3、 由于 PTC 桩施工的桩顶标高在原地面以下,所以我部决定采纳送桩器进行施工
施工时在送桩
