目 录一、工程概况 3二、编制依据 3三、施工准备 33
1 机械准备 43
2 人员准备 4四、进度计划 5五、施工方法 55
1 施工流程 55
2 施工方法 5六、注意事项 7七、实测项目 7八、安全保证措施 8九、环境保护措施 89
1 环境保护体系 99

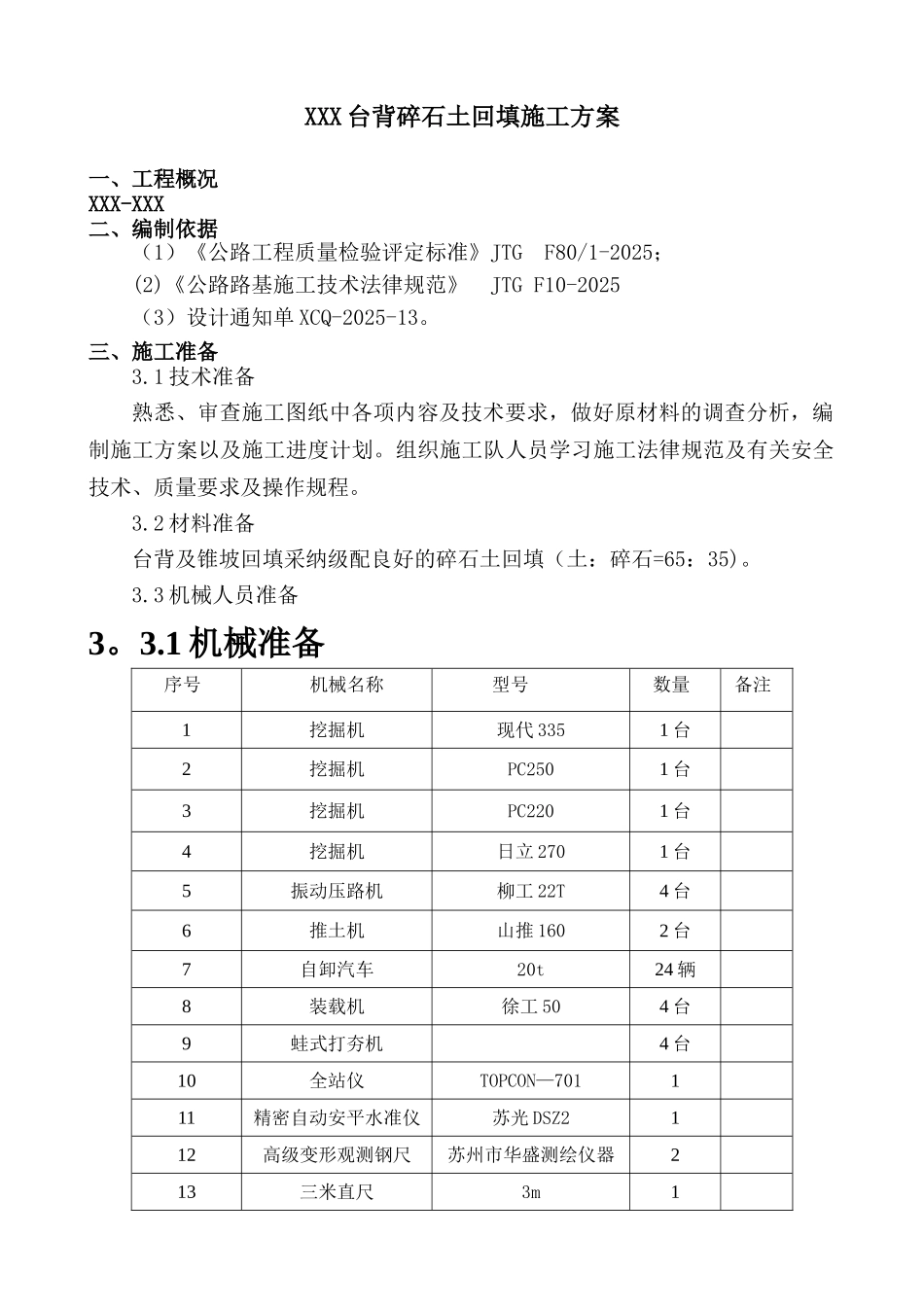

2 环境保护措施 9XXX 台背碎石土回填施工方案一、工程概况XXX-XXX二、编制依据(1)《公路工程质量检验评定标准》JTG F80/1-2025;(2)《公路路基施工技术法律规范》 JTG F10-2025(3)设计通知单 XCQ-2025-13
三、施工准备3
1 技术准备熟悉、审查施工图纸中各项内容及技术要求,做好原材料的调查分析,编制施工方案以及施工进度计划
组织施工队人员学习施工法律规范及有关安全技术、质量要求及操作规程
2 材料准备台背及锥坡回填采纳级配良好的碎石土回填(土:碎石=65:35)
3 机械人员准备3
1 机械准备序号机械名称 型号数量备注1挖掘机现代 3351 台2挖掘机PC2501 台3挖掘机PC2201 台4挖掘机日立 2701 台5振动压路机柳工 22T4 台6推土机山推 1602 台7自卸汽车20t24 辆8装载机徐工 504 台9蛙式打夯机4 台10全站仪TOPCON—701111精密自动安平水准仪苏光 DSZ2112高级变形观测钢尺苏州市华盛测绘仪器213三米直尺3m13

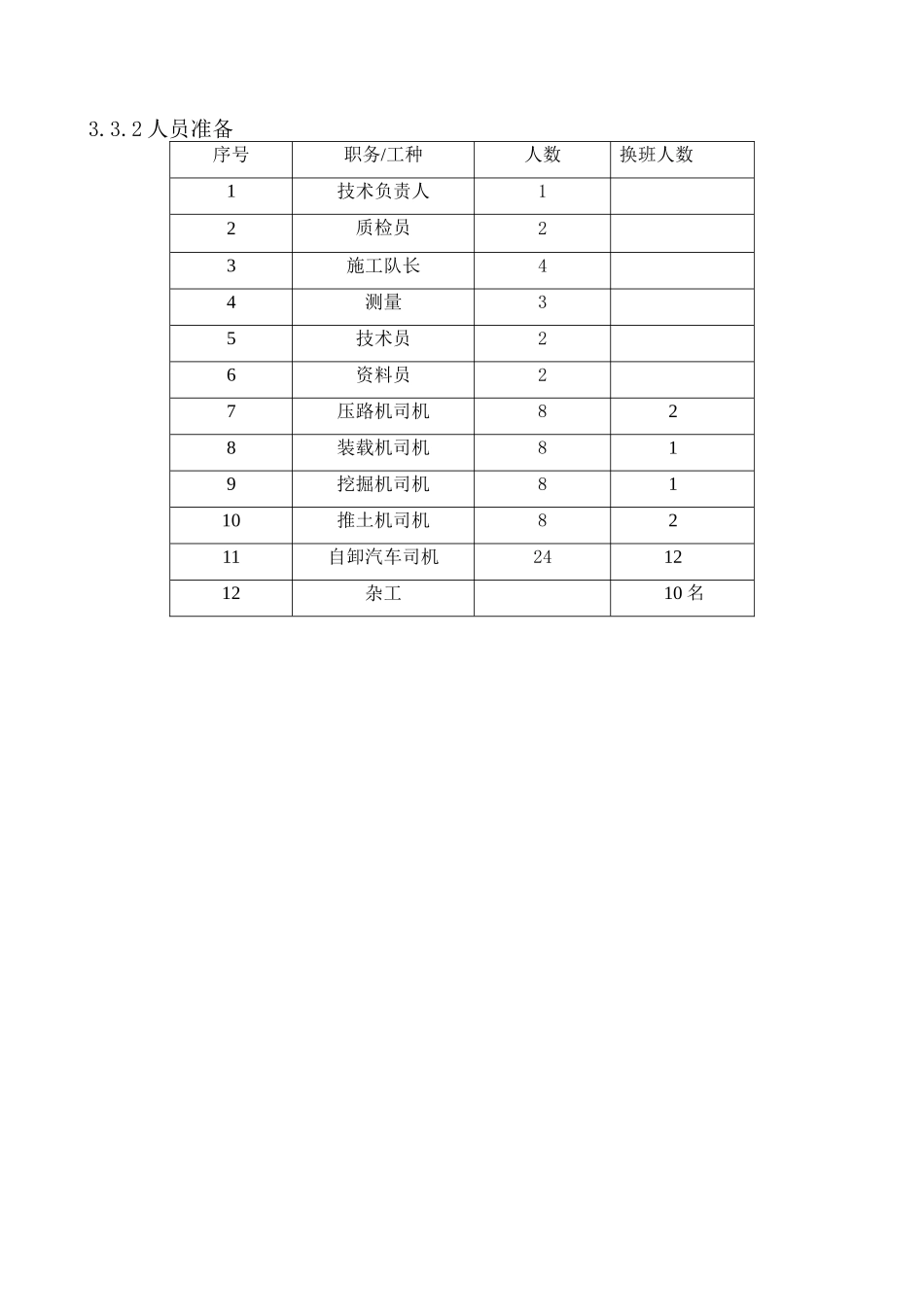

2 人员准备序号职务/工种人数换班人数1技术负责人12质检员23施工队长44测量35技术员26资料员27压路机司机8 28装载机司机8 19挖掘机司机8 110推土机司机8 211自卸汽车司机241212杂工10 名四、进度计划根据工程进度情况,台背回填计划于 201X 年 12 月 XX 日开始,至 201X 年 4月 XX 日完成
五、施工方法5
1 施工流程 不合格5
