xx 基坑支护工程腰梁专项施工方案编制说明根据现场地质条件、土方开挖后的施工现场情况,腰梁底及其施工作业面均为烂泥,为保证施工顺利推动,减少工期损失,特编制腰梁专项施工方案
施工概况腰梁施工条件基坑土方开挖至腰梁位置后,腰梁低及腰梁、第二道锚桩土面承载力不够,钢筋绑扎及第二道锚桩施工无法在烂泥作业面完成 ,所以需要对淤泥用砖渣进行换填或者铺垫处理第一层土方开挖实行机械作业,无法很精细,且该深度范围均为淤泥,基坑土方开挖至腰梁位置后,周边支护钢桩上仍粘有大量淤泥,为保证腰梁施工质量,需对其采纳人工清理
腰梁施工前第二道锚桩施工时需对拉森钢板桩进行开孔,开孔作业面(正处于腰梁位置)标高需低于开孔标高,待开孔完成后,需对其进行回填以保证腰梁底标高,确保第二道锚索张拉位置及倾斜角
施工难点、重点 在烂泥上进行第二道锚桩开孔、施工和腰梁钢筋、模板安装时, 施工作业人员、材料、设备的行走、堆放困难,同时也难以保证施工精确度,进而影响支护结构质量
在烂泥上作业,腰梁钢筋无法保证有效保护层厚度、平整度等质量要求

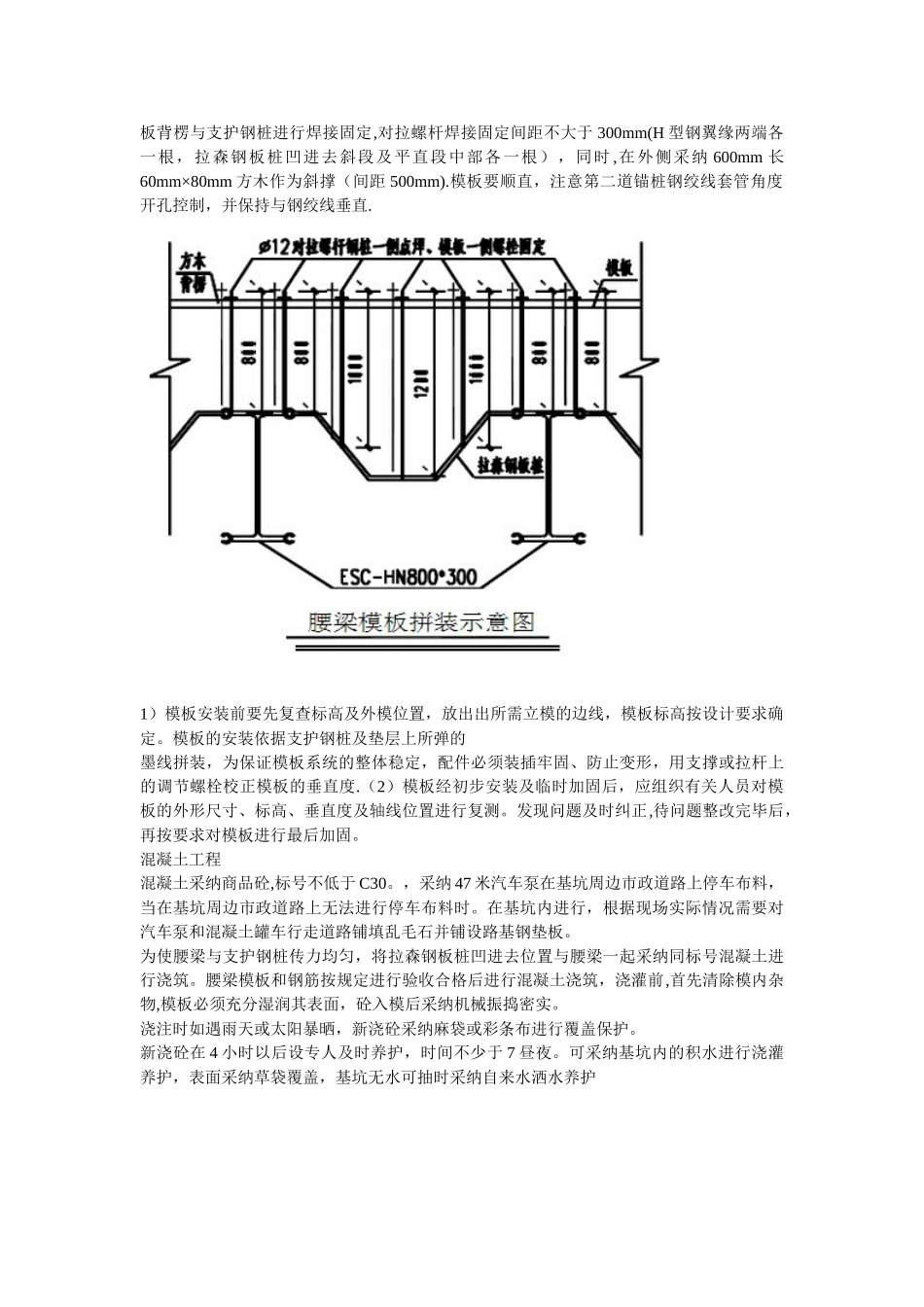

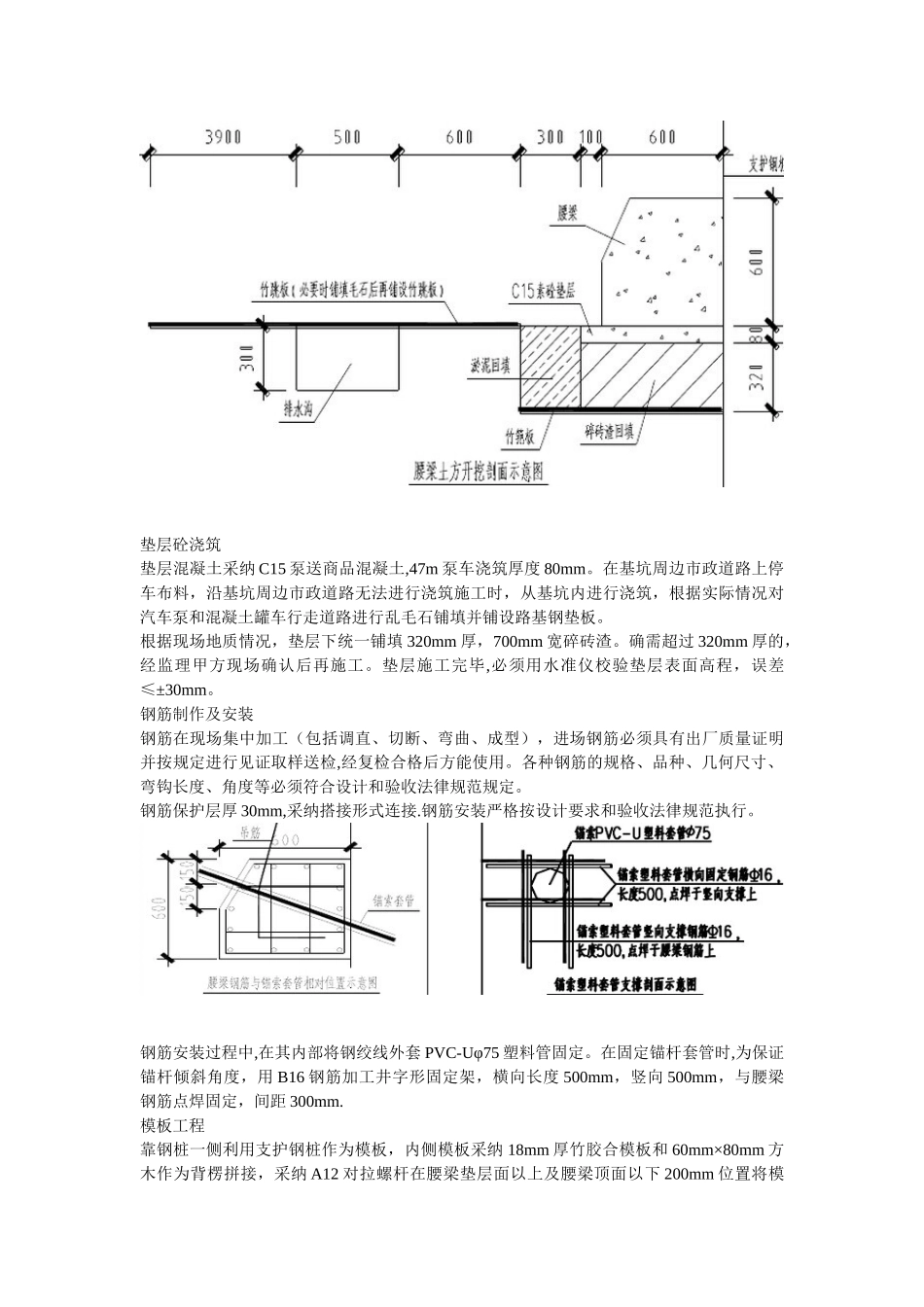

施工方案施工工艺流程基坑周边土方开挖 人工对周边钢桩上粘的淤泥进行清除 第二道锚桩开孔作业面垫竹笆板 第二道锚桩开孔 第二道锚桩施工 腰梁范围以外距腰梁一米开挖排水沟 第二道锚桩开孔作业面回填 腰梁钢筋安装 腰梁模板安装 腰梁砼浇筑 腰梁砼养护测量放线根据腰梁截面尺寸和第二道锚桩施工作业范围,放出开挖面
根据市政标高控制点,在桩上抄测腰梁顶、地面标高和第二道锚桩开孔标高,并做标记
土方开挖及排水土方开挖采纳 0
8m3 履带式单斗挖掘机,开挖基槽过程中人工辅助清土(包括粘在钢桩上的淤泥和腰梁底淤泥,腰梁底 200mm 厚土方采纳人工清理),控制腰梁及第二道锚桩施工作业面、第二道锚桩开孔作业面、腰梁底垫层面标高,所用人工据实结算
腰梁底垫层面标高同施工作业面标高,第二道锚桩开孔作业面
