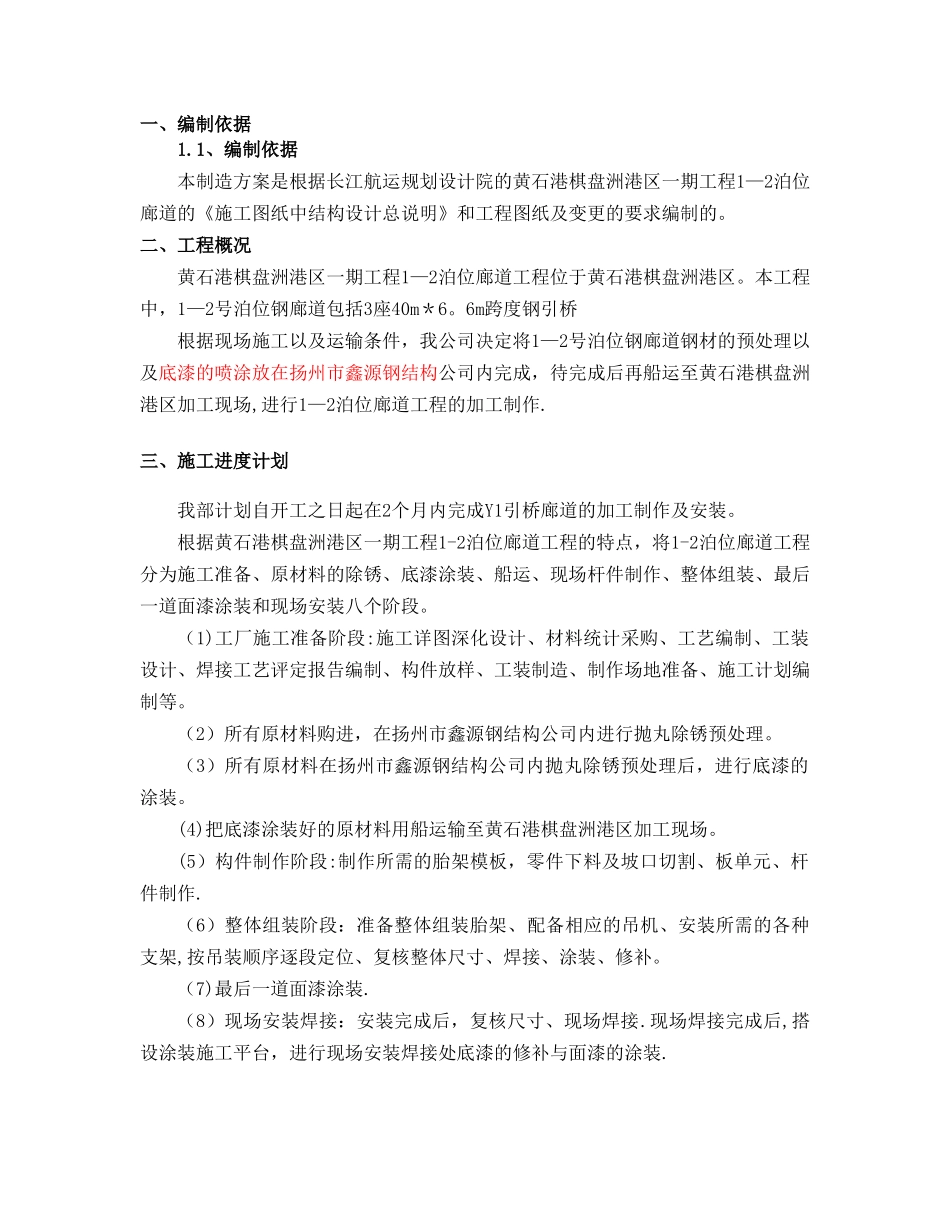

一、编制依据1
1、编制依据本制造方案是根据长江航运规划设计院的黄石港棋盘洲港区一期工程1—2泊位廊道的《施工图纸中结构设计总说明》和工程图纸及变更的要求编制的
二、工程概况黄石港棋盘洲港区一期工程1—2泊位廊道工程位于黄石港棋盘洲港区
本工程中,1—2号泊位钢廊道包括3座40m*6
6m跨度钢引桥根据现场施工以及运输条件,我公司决定将1—2号泊位钢廊道钢材的预处理以及底漆的喷涂放在扬州市鑫源钢结构公司内完成,待完成后再船运至黄石港棋盘洲港区加工现场,进行1—2泊位廊道工程的加工制作
三、施工进度计划我部计划自开工之日起在2个月内完成Y1引桥廊道的加工制作及安装
根据黄石港棋盘洲港区一期工程1-2泊位廊道工程的特点,将1-2泊位廊道工程分为施工准备、原材料的除锈、底漆涂装、船运、现场杆件制作、整体组装、最后一道面漆涂装和现场安装八个阶段
(1)工厂施工准备阶段:施工详图深化设计、材料统计采购、工艺编制、工装设计、焊接工艺评定报告编制、构件放样、工装制造、制作场地准备、施工计划编制等
(2)所有原材料购进,在扬州市鑫源钢结构公司内进行抛丸除锈预处理
(3)所有原材料在扬州市鑫源钢结构公司内抛丸除锈预处理后,进行底漆的涂装
(4)把底漆涂装好的原材料用船运输至黄石港棋盘洲港区加工现场
(5)构件制作阶段:制作所需的胎架模板,零件下料及坡口切割、板单元、杆件制作
(6)整体组装阶段:准备整体组装胎架、配备相应的吊机、安装所需的各种支架,按吊装顺序逐段定位、复核整体尺寸、焊接、涂装、修补
(7)最后一道面漆涂装
(8)现场安装焊接:安装完成后,复核尺寸、现场焊接
现场焊接完成后,搭设涂装施工平台,进行现场安装焊接处底漆的修补与面漆的涂装

四、钢廊道质量保证体系4
1、钢廊道施工技术准备钢廊道制作前,领悟设计单位的设计意图,进行图纸细化,了解钢廊道的尺寸、荷载、支撑情况

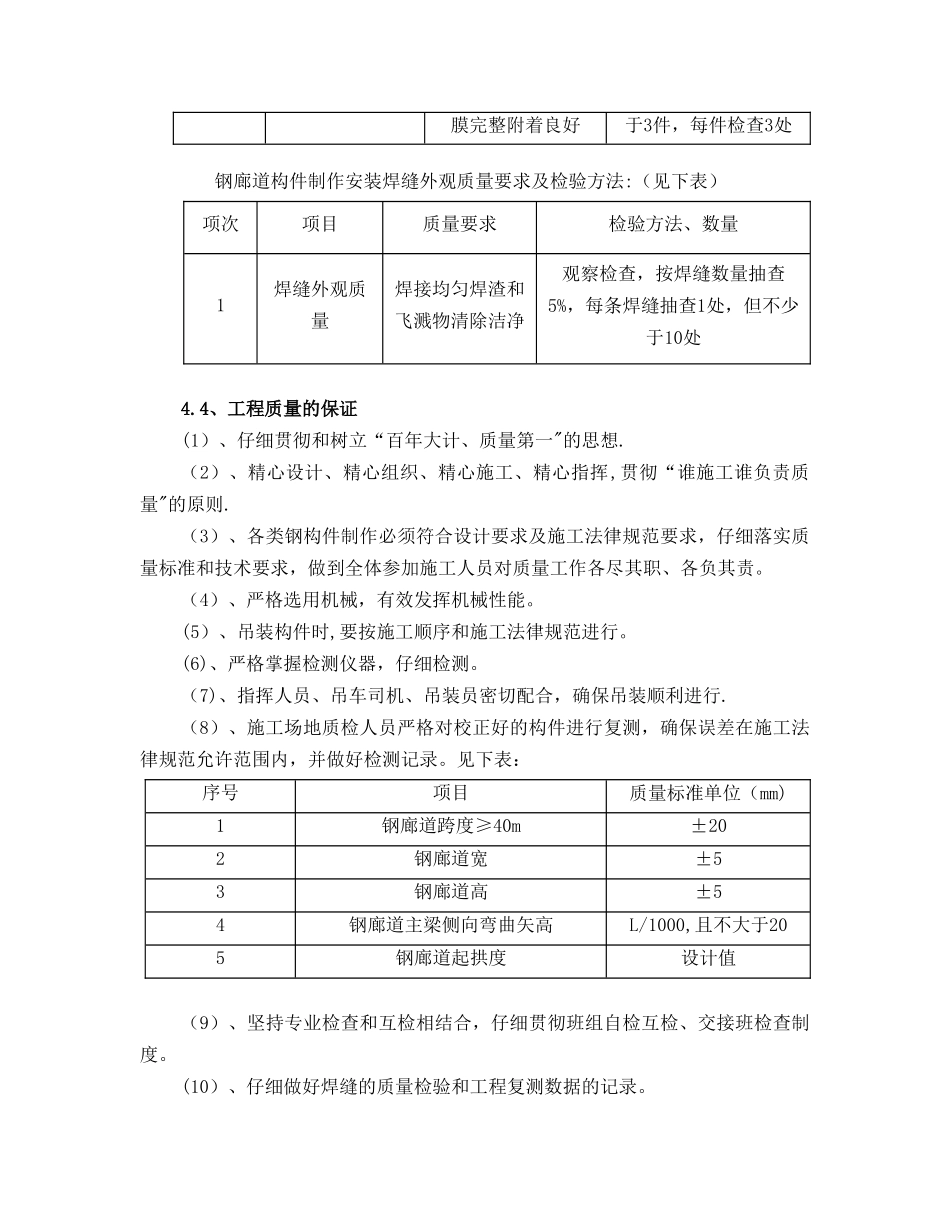

原材料安排专
