电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

T梁施工工艺全过程

T梁施工工艺全过程_第1页
1/25
T梁施工工艺全过程_第2页
2/25
T梁施工工艺全过程_第3页
3/25

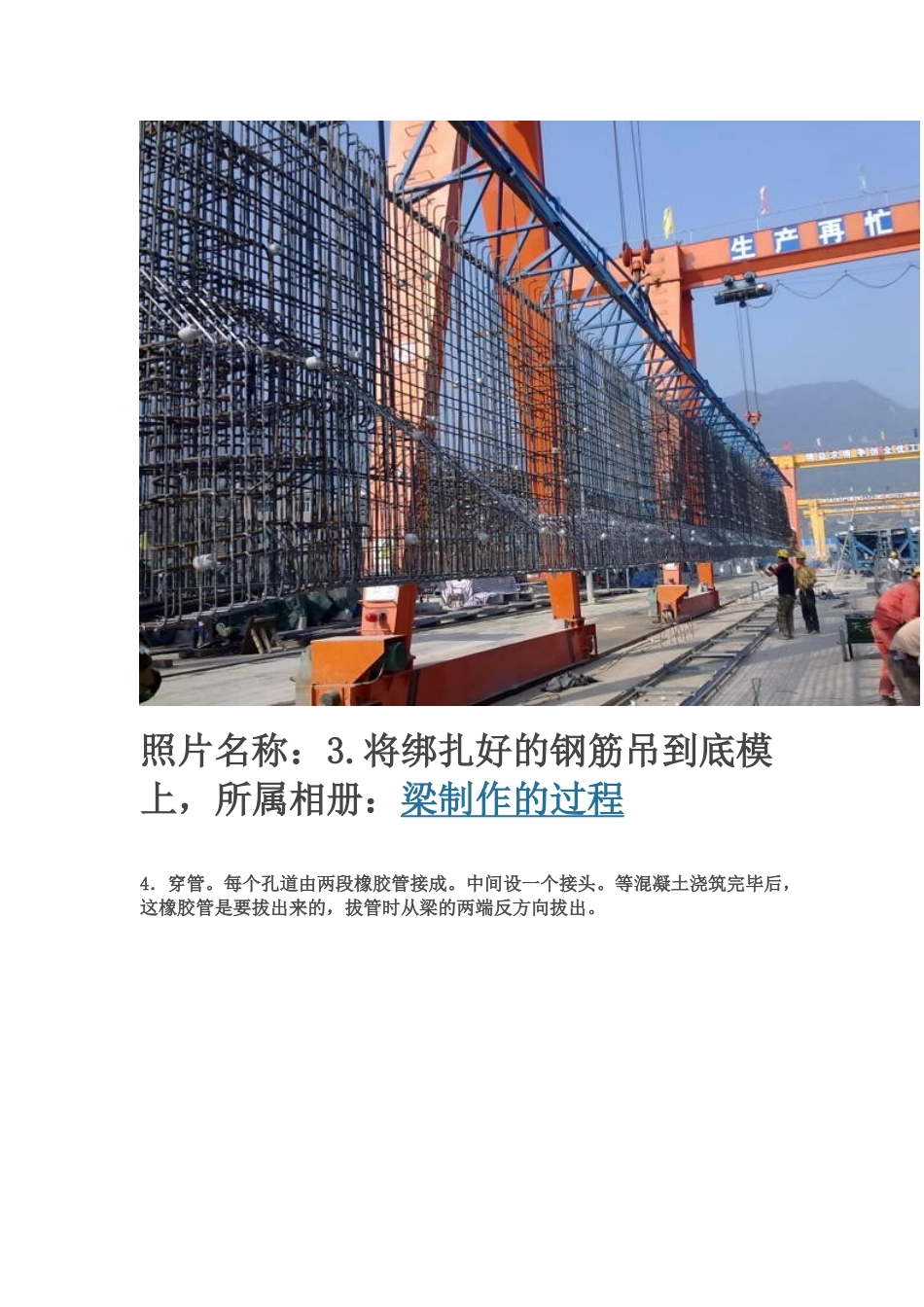

制 T 梁的全部过程1.底模安装.图为技术人员在测量反拱。反拱的作用主要为减少预应力产生的上供度。照片名称:1.底模安装,所属相册:梁制作的过程2.钢筋绑扎。采纳梁体道碴槽板钢筋和梁体底腹板钢筋分开绑扎工艺,梁体底腹板钢筋及预应力孔道定位网均在钢筋绑扎台座上绑扎成型。钢筋绑扎台座上设置有固定钢筋及各预埋的胎卡具,以确保其位置相对准确.照片名称:2.钢筋绑扎,所属相册:梁制作的过程3.吊底腹板钢筋。用两台 12.5 吨的龙门吊将其吊入制梁台座。然后调整、补充钢筋。装预埋件。最后通知监理检查,合格后穿橡胶管。请认真看看下图,梁体上有很多白色的小点。那是混凝土垫块。作用是保证钢筋与模板间留有空隙,也就是形成保护层。垫块以每平方米不少于四个布置。照片名称:3.将绑扎好的钢筋吊到底模上,所属相册:梁制作的过程4.穿管。每个孔道由两段橡胶管接成。中间设一个接头。等混凝土浇筑完毕后,这橡胶管是要拔出来的,拔管时从梁的两端反方向拔出。照片名称:4。穿橡胶管,所属相册:梁制作的过程5.安装模板。模板安装之前须清洗洁净并涂脱模剂。注意底模与端模、侧模均应垂直。连接处要紧密不漏浆。照片名称:5。清理模板,所属相册:梁制作的过程照片名称:6.装模,所属相册:梁制作的过程6.绑扎桥面钢筋。照片名称:7.绑扎桥面钢筋,所属相册:梁制作的过程7.浇筑混凝土。浇筑前须通知监理检查模板,钢筋等是否合格。监理检查合格并签字后方可浇筑混凝土。灌注的原则是“先底板,再腹板,最后顶板,从两端到中间,分层连续灌注成型”。每片梁的灌注总时间不宜超过 3.5 小时照片名称:8。混凝土浇筑(1),所属相册:梁制作的过程照片名称:8.混凝土浇筑(2),所属相册:梁制作的过程8.养生。混凝土灌注后 2 小时,覆盖帆布养护。照片名称:9。盖布养护,所属相册:梁制作的过程9.拔橡胶管。当混凝土强度达到 6 到 8Mpa 时,经过实验室允许后即可拔管。照片名称:10.拔管,所属相册:梁制作的过程10.模板拆除。当梁体混凝土强度不低于 25Mpa,梁体混凝土芯部与表层、表层与环境温差均不大于 15 摄氏度,且能保持混凝土菱角完整时由实验室出具拆模通知单方可进行拆模。模板拆下来后,须立即清理模板上沾的混凝土,以备下次使用。照片名称:11.拆模,所属相册:梁制作的过程11.梁体美容.因为模板的表面并不是完全光滑的,拆模后,表面会留下一些小坑。须用水泥浆填补。照片名称:13.填补桥梁外面的一些小坑洼,所属相册:...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

T梁施工工艺全过程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
