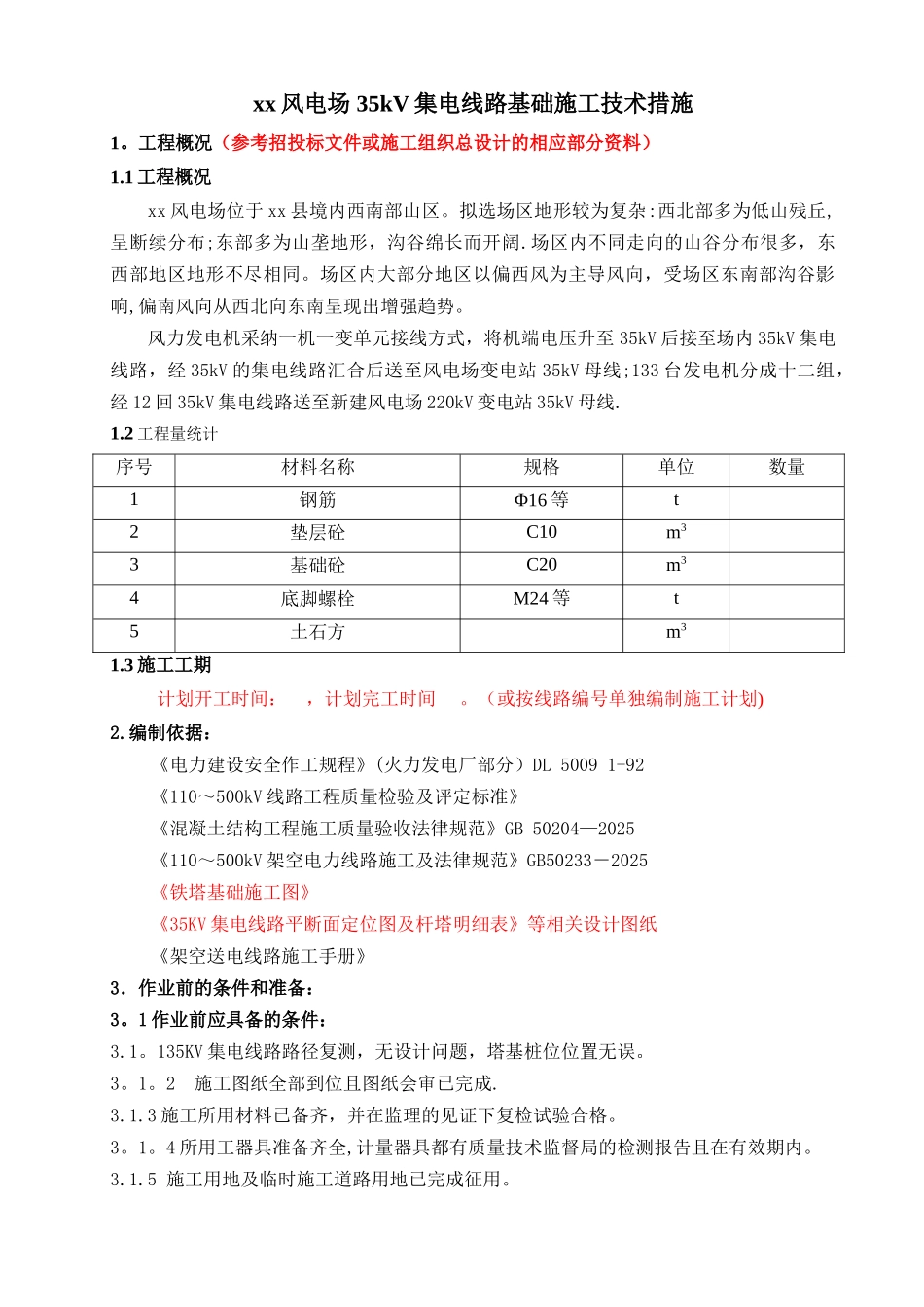

xx 风电场 35kV 集电线路基础施工技术措施1
工程概况(参考招投标文件或施工组织总设计的相应部分资料)1
1 工程概况xx 风电场位于 xx 县境内西南部山区
拟选场区地形较为复杂:西北部多为低山残丘,呈断续分布;东部多为山垄地形,沟谷绵长而开阔
场区内不同走向的山谷分布很多,东西部地区地形不尽相同
场区内大部分地区以偏西风为主导风向,受场区东南部沟谷影响,偏南风向从西北向东南呈现出增强趋势
风力发电机采纳一机一变单元接线方式,将机端电压升至 35kV 后接至场内 35kV 集电线路,经 35kV 的集电线路汇合后送至风电场变电站 35kV 母线;133 台发电机分成十二组,经 12 回 35kV 集电线路送至新建风电场 220kV 变电站 35kV 母线
2 工程量统计序号材料名称规格单位数量1钢筋Φ16 等t2垫层砼C10m33基础砼C20m34底脚螺栓M24 等t5土石方m31
3 施工工期计划开工时间: ,计划完工时间
(或按线路编号单独编制施工计划)2

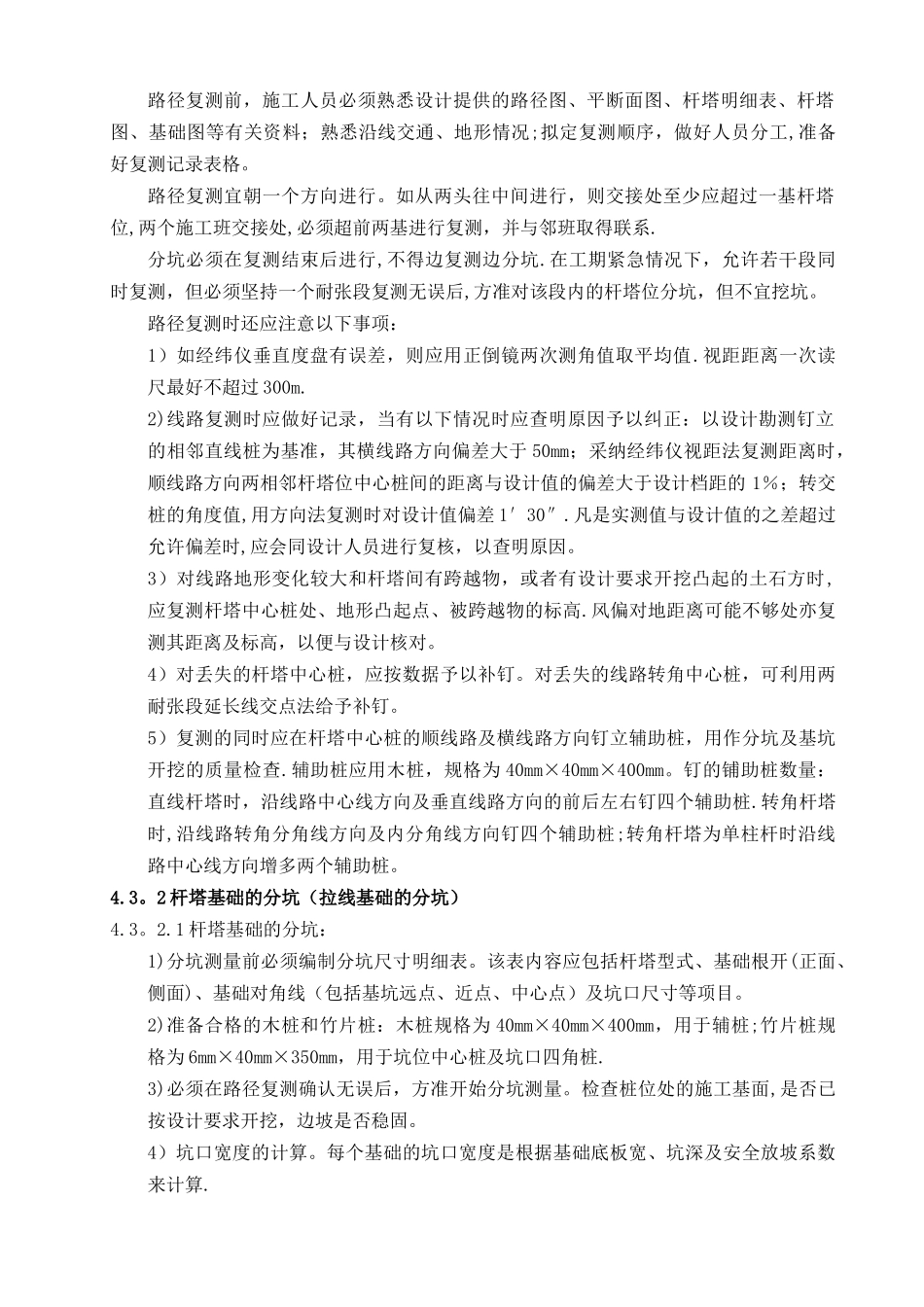

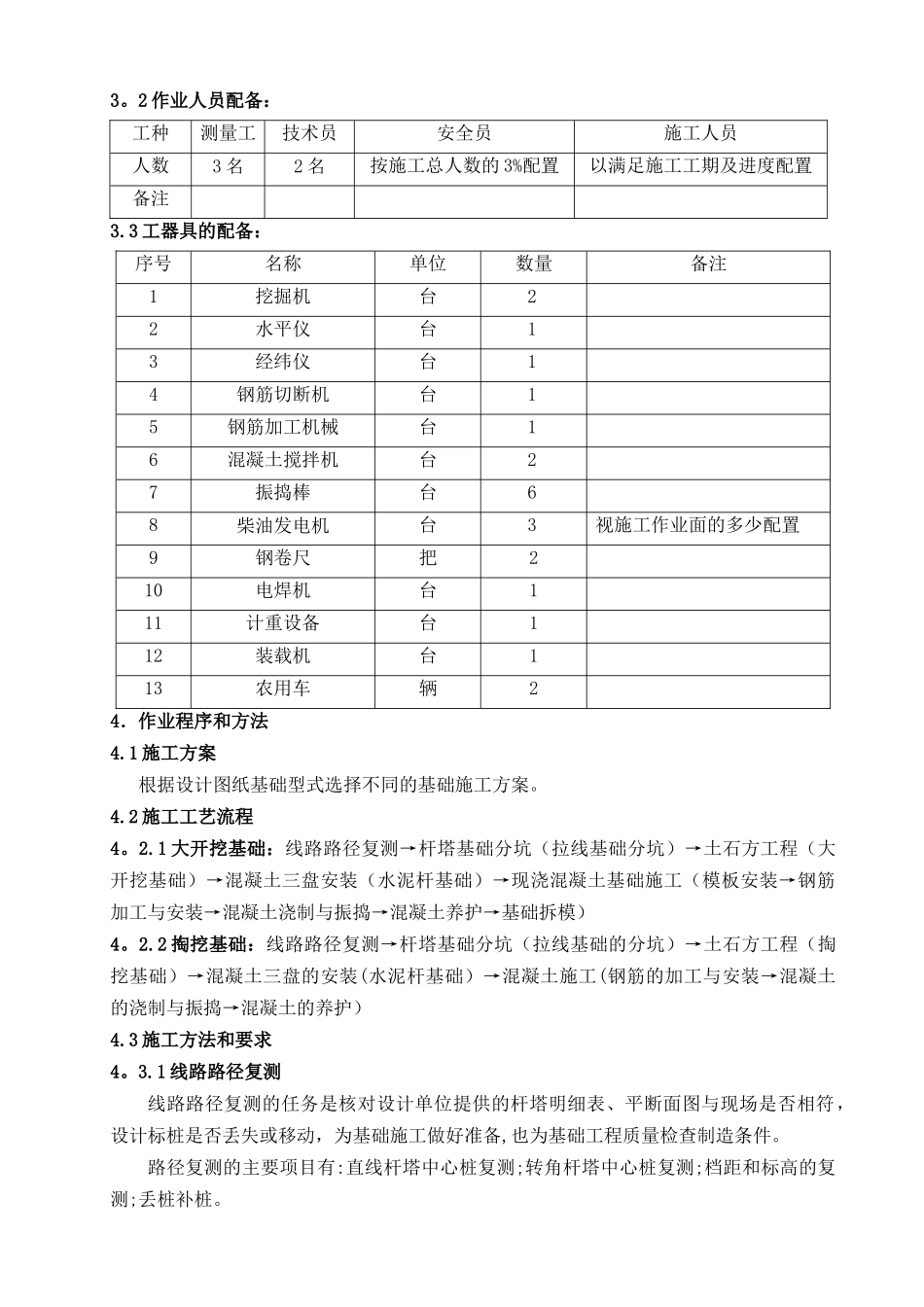

编制依据:《电力建设安全作工规程》(火力发电厂部分)DL 5009 1-92《110~500kV 线路工程质量检验及评定标准》《混凝土结构工程施工质量验收法律规范》GB 50204—2025《110~500kV 架空电力线路施工及法律规范》GB50233-2025《铁塔基础施工图》《35KV 集电线路平断面定位图及杆塔明细表》等相关设计图纸《架空送电线路施工手册》3.作业前的条件和准备:3
1 作业前应具备的条件:3
135KV 集电线路路径复测,无设计问题,塔基桩位位置无误
2 施工图纸全部到位且图纸会审已完成
3 施工所用材料已备齐,并在监理的见证下复检试验合格
4 所用工器具准备齐全,计量器具都有质量技术监督局的检测报告且在有效期内
5 施工用地及临时施工道路用
