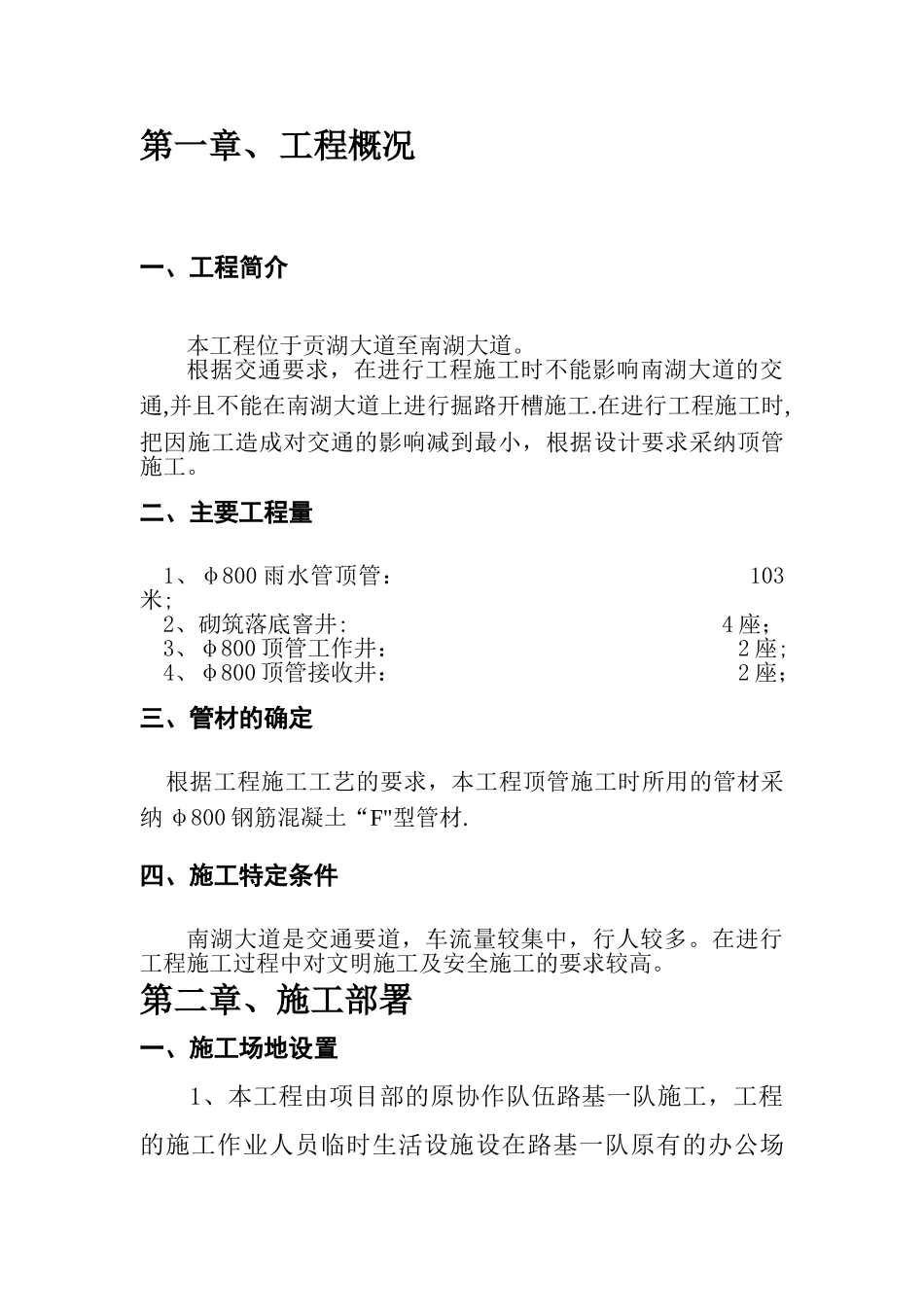

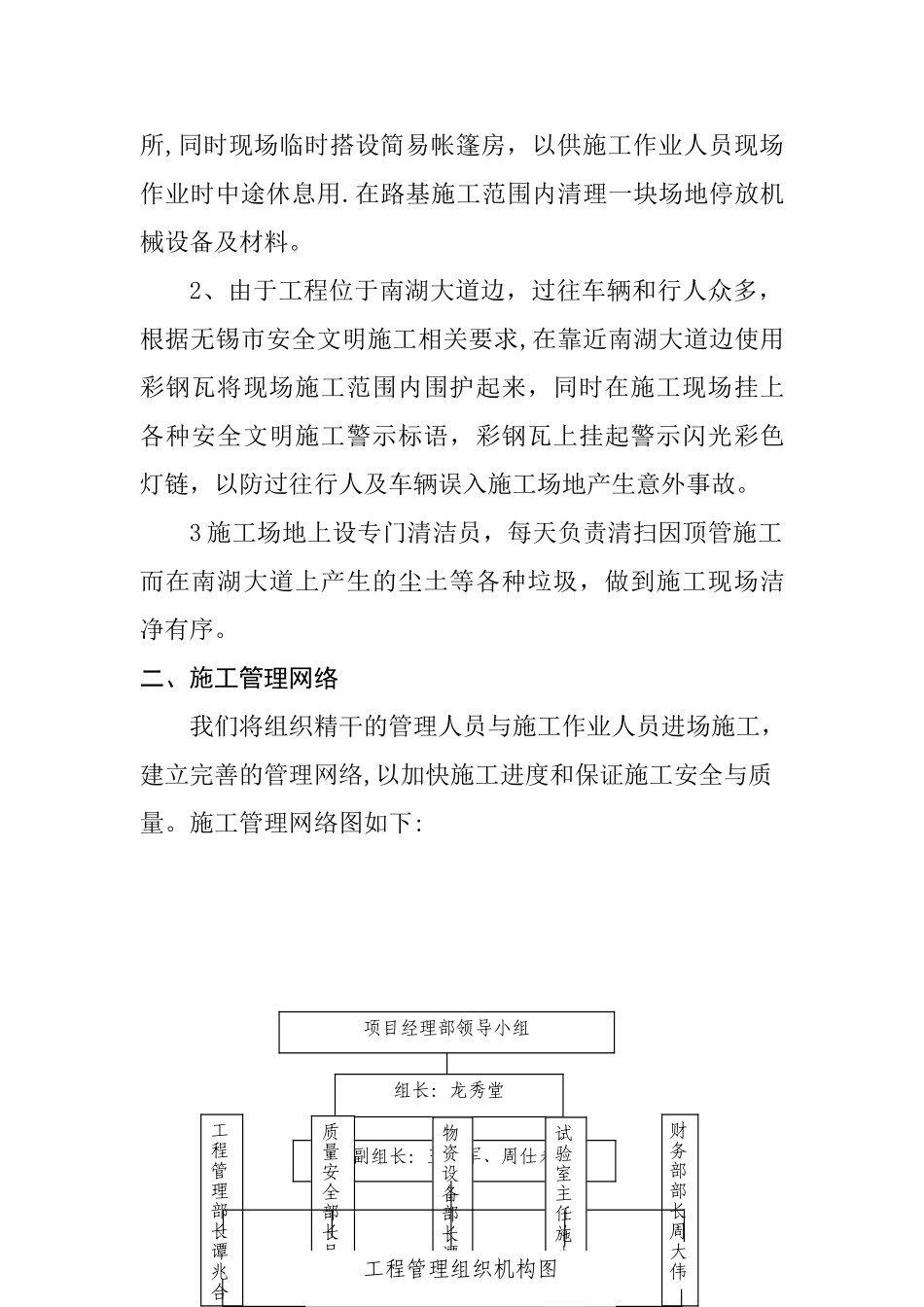

震泽路 B 标雨水顶管(过南湖大道)施工专项方案编制:复核:审批:中铁五局(集团)有限公司二 ОО 九 年 二 月 第一章、工程概况一、工程简介本工程位于贡湖大道至南湖大道。根据交通要求,在进行工程施工时不能影响南湖大道的交通,并且不能在南湖大道上进行掘路开槽施工.在进行工程施工时,把因施工造成对交通的影响减到最小,根据设计要求采纳顶管施工。二、主要工程量1、φ800 雨水管顶管: 103米;2、砌筑落底窨井: 4 座;3、φ800 顶管工作井: 2 座;4、φ800 顶管接收井: 2 座;三、管材的确定 根据工程施工工艺的要求,本工程顶管施工时所用的管材采纳 φ800 钢筋混凝土“F"型管材. 四、施工特定条件南湖大道是交通要道,车流量较集中,行人较多。在进行工程施工过程中对文明施工及安全施工的要求较高。第二章、施工部署一、施工场地设置1、本工程由项目部的原协作队伍路基一队施工,工程的施工作业人员临时生活设施设在路基一队原有的办公场所,同时现场临时搭设简易帐篷房,以供施工作业人员现场作业时中途休息用.在路基施工范围内清理一块场地停放机械设备及材料。2、由于工程位于南湖大道边,过往车辆和行人众多,根据无锡市安全文明施工相关要求,在靠近南湖大道边使用彩钢瓦将现场施工范围内围护起来,同时在施工现场挂上各种安全文明施工警示标语,彩钢瓦上挂起警示闪光彩色灯链,以防过往行人及车辆误入施工场地产生意外事故。3 施工场地上设专门清洁员,每天负责清扫因顶管施工而在南湖大道上产生的尘土等各种垃圾,做到施工现场洁净有序。二、施工管理网络我们将组织精干的管理人员与施工作业人员进场施工,建立完善的管理网络,以加快施工进度和保证施工安全与质量。施工管理网络图如下:项目经理部领导小组组长:龙秀堂副组长:王光军、周仕永顶管施工工程队工程管理部长谭兆合质量安全部长吴二喜物资设备部长谭建文财务部部长周大伟试验室主任施小林工程管理组织机构图第三章、各分部、分项工程主要技术措施一、施工前的准备工作1.1、施工现场的临时围护在正式进行工程施工前,为确保工程施工安全、做到文明施工要求及保证行人的安全,在施工现场进行临时围护。根据顶管施工工艺要求及现场实际情况,在顶管工作井的位置因施工周期较长,采纳砖基础彩钢瓦临时围护,围护的平面尺寸为:10 米×13 米。二、φ800 雨水顶管工作井根据以往的施工经验及现场的实际情况,本着保证工程质量的前提下以经济节约为...
