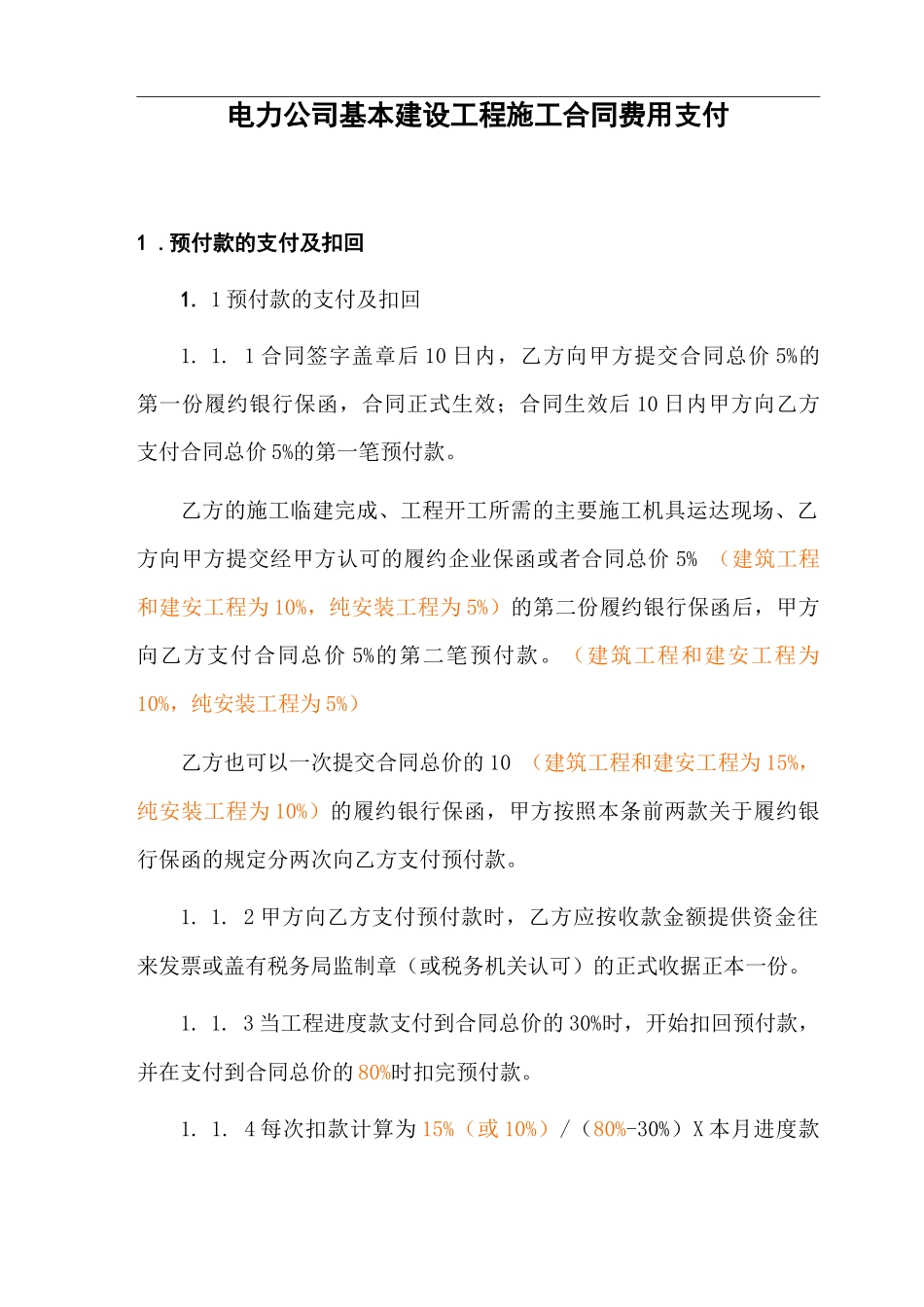

电力公司基本建设工程施工合同费用支付1
预付款的支付及扣回1
1预付款的支付及扣回1
1合同签字盖章后10日内,乙方向甲方提交合同总价5%的第一份履约银行保函,合同正式生效;合同生效后10日内甲方向乙方支付合同总价5%的第一笔预付款
乙方的施工临建完成、工程开工所需的主要施工机具运达现场、乙方向甲方提交经甲方认可的履约企业保函或者合同总价5%(建筑工程和建安工程为10%,纯安装工程为5%)的第二份履约银行保函后,甲方向乙方支付合同总价5%的第二笔预付款
(建筑工程和建安工程为10%,纯安装工程为5%)乙方也可以一次提交合同总价的10(建筑工程和建安工程为15%,纯安装工程为10%)的履约银行保函,甲方按照本条前两款关于履约银行保函的规定分两次向乙方支付预付款
2甲方向乙方支付预付款时,乙方应按收款金额提供资金往来发票或盖有税务局监制章(或税务机关认可)的正式收据正本一份
3当工程进度款支付到合同总价的30%时,开始扣回预付款,并在支付到合同总价的80%时扣完预付款

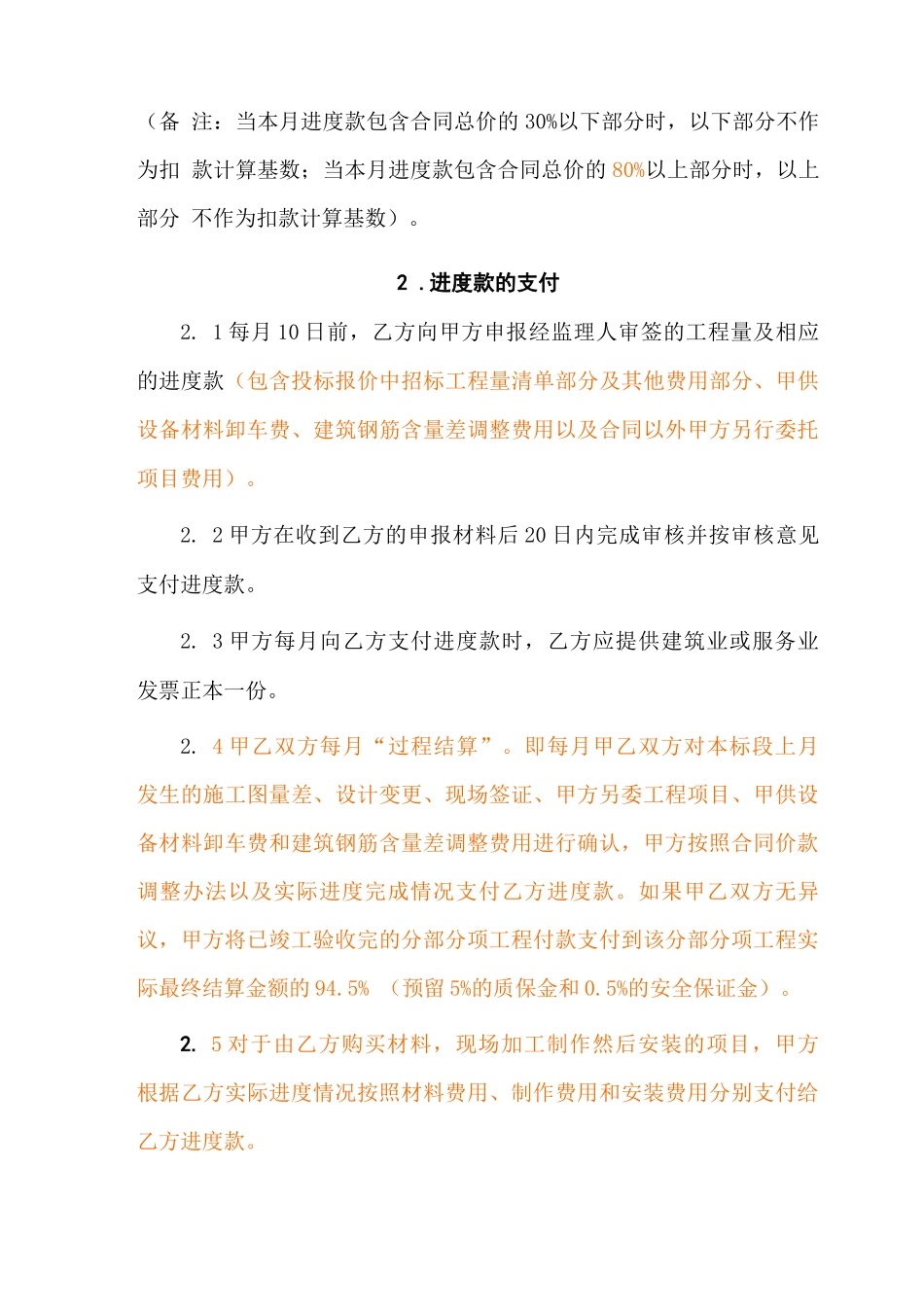

4每次扣款计算为15%(或10%)/(80%-30%)X本月进度款(备注:当本月进度款包含合同总价的30%以下部分时,以下部分不作为扣款计算基数;当本月进度款包含合同总价的80%以上部分时,以上部分不作为扣款计算基数)
进度款的支付2
1每月10日前,乙方向甲方申报经监理人审签的工程量及相应的进度款(包含投标报价中招标工程量清单部分及其他费用部分、甲供设备材料卸车费、建筑钢筋含量差调整费用以及合同以外甲方另行委托项目费用)
2甲方在收到乙方的申报材料后20日内完成审核并按审核意见支付进度款
3甲方每月向乙方支付进度款时,乙方应提供建筑业或服务业发票正本一份
4甲乙双方每月“过程结算”
即每月甲乙双方对本标段上月发生的施工图量差、设计变更、现场签证、甲方另委工程项目、甲供
