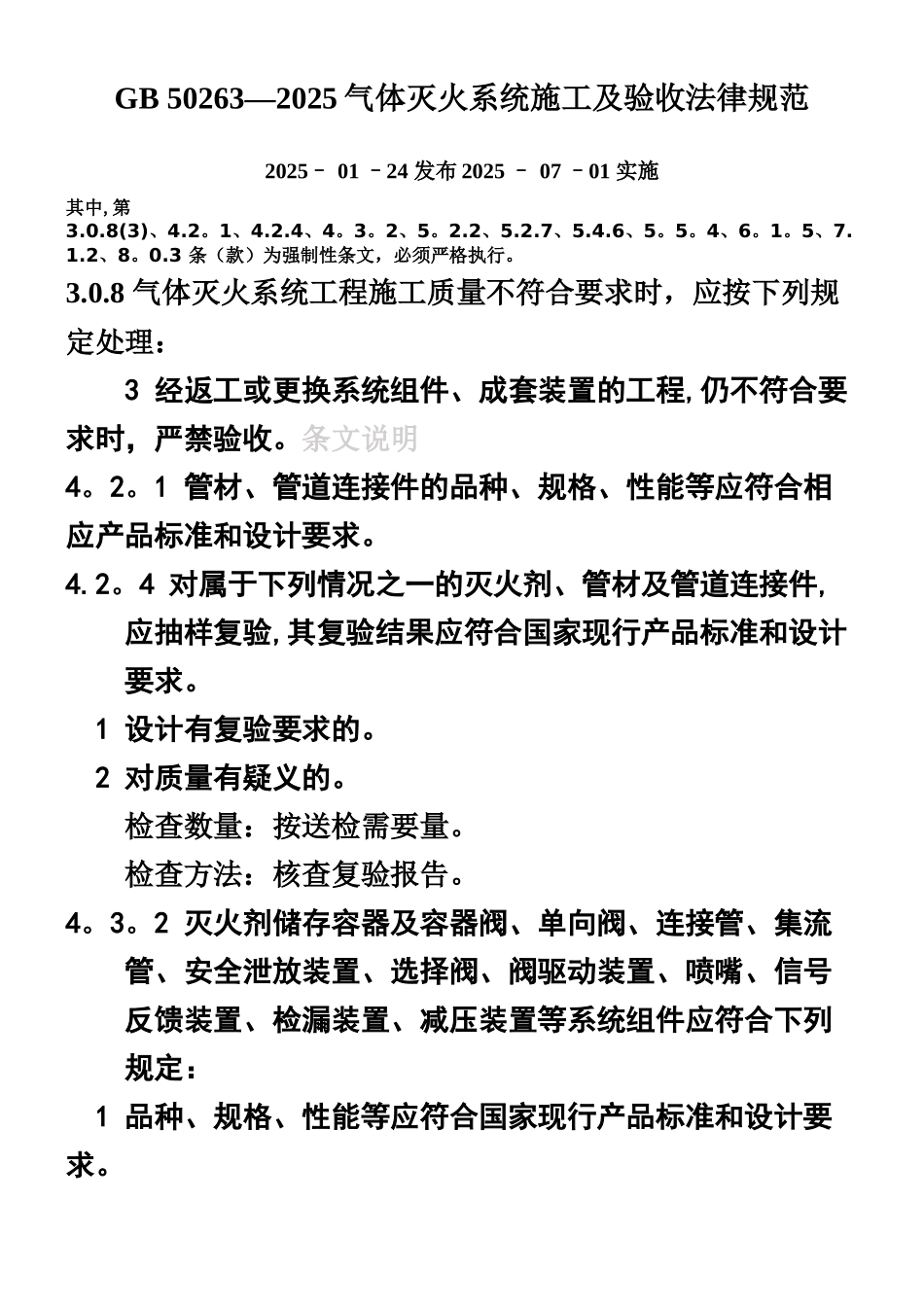

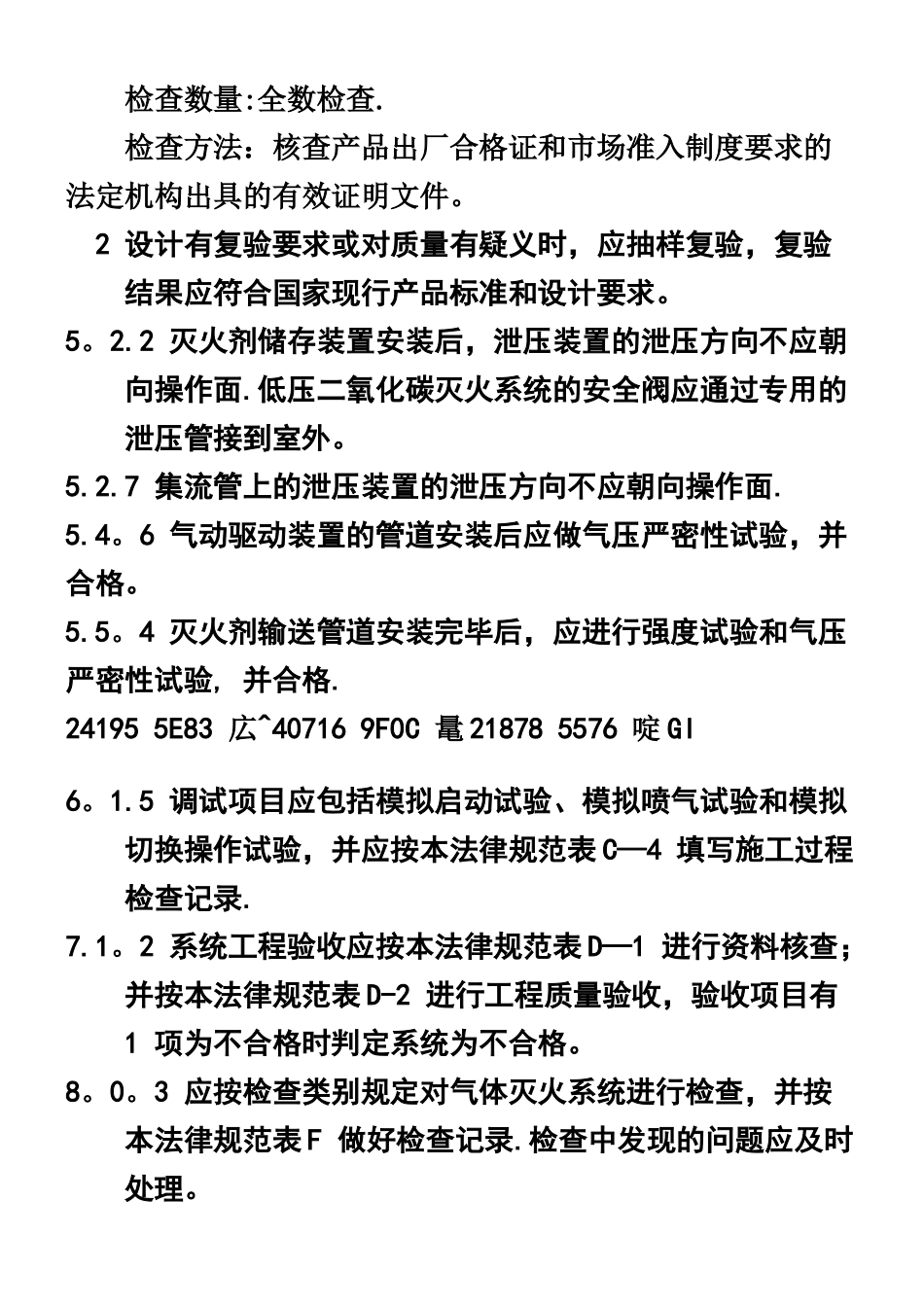

GB 50263—2025 气体灭火系统施工及验收法律规范2025– 01 –24 发布 2025 – 07 –01 实施其中,第3.0.8(3)、4.2。1、4.2.4、4。3。2、5。2.2、5.2.7、5.4.6、5。5。4、6。1。5、7.1.2、8。0.3 条(款)为强制性条文,必须严格执行。3.0.8 气体灭火系统工程施工质量不符合要求时,应按下列规定处理:3 经返工或更换系统组件、成套装置的工程,仍不符合要求时,严禁验收。条文说明4。2。1 管材、管道连接件的品种、规格、性能等应符合相应产品标准和设计要求。4.2。4 对属于下列情况之一的灭火剂、管材及管道连接件,应抽样复验,其复验结果应符合国家现行产品标准和设计要求。1 设计有复验要求的。2 对质量有疑义的。检查数量:按送检需要量。检查方法:核查复验报告。4。3。2 灭火剂储存容器及容器阀、单向阀、连接管、集流管、安全泄放装置、选择阀、阀驱动装置、喷嘴、信号反馈装置、检漏装置、减压装置等系统组件应符合下列规定:1 品种、规格、性能等应符合国家现行产品标准和设计要求。检查数量:全数检查.检查方法:核查产品出厂合格证和市场准入制度要求的法定机构出具的有效证明文件。2 设计有复验要求或对质量有疑义时,应抽样复验,复验结果应符合国家现行产品标准和设计要求。5。2.2 灭火剂储存装置安装后,泄压装置的泄压方向不应朝向操作面.低压二氧化碳灭火系统的安全阀应通过专用的泄压管接到室外。5.2.7 集流管上的泄压装置的泄压方向不应朝向操作面.5.4。6 气动驱动装置的管道安装后应做气压严密性试验,并合格。5.5。4 灭火剂输送管道安装完毕后,应进行强度试验和气压严密性试验, 并合格.24195 5E83 広^40716 9F0C 鼌 21878 5576 啶 Gl6。1.5 调试项目应包括模拟启动试验、模拟喷气试验和模拟切换操作试验,并应按本法律规范表 C—4 填写施工过程检查记录.7.1。2 系统工程验收应按本法律规范表 D—1 进行资料核查;并按本法律规范表 D-2 进行工程质量验收,验收项目有1 项为不合格时判定系统为不合格。8。0。3 应按检查类别规定对气体灭火系统进行检查,并按本法律规范表 F 做好检查记录.检查中发现的问题应及时处理。
