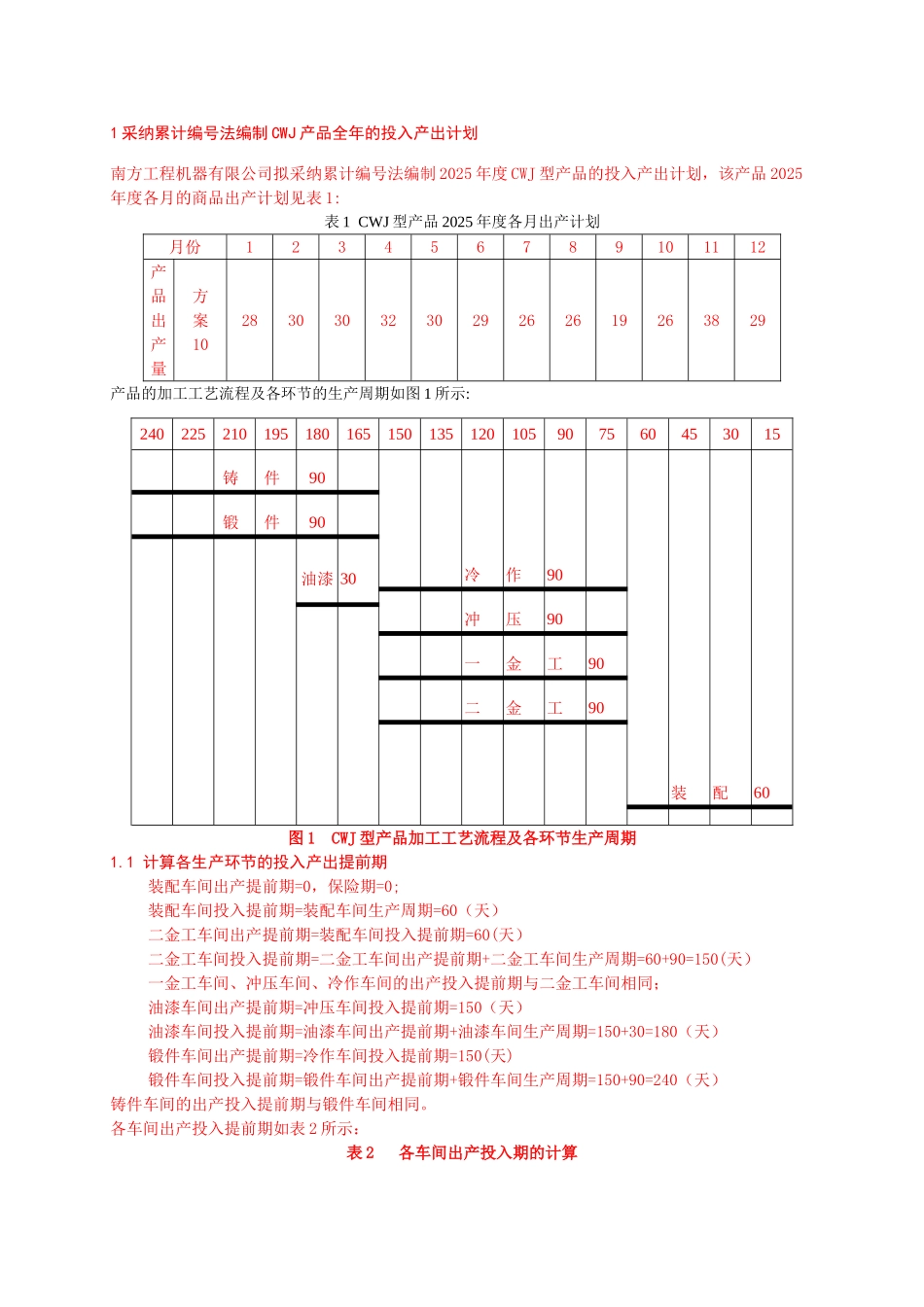

《生产与运作管理》课程设计报告班级:物流管理 1301 班 姓 名:谈荣灯学 号:1304100020指导老师:钟生成 完成日期:2025/6/22—2025/6/21 采纳累计编号法编制 CWJ 产品全年的投入产出计划南方工程机器有限公司拟采纳累计编号法编制 2025 年度 CWJ 型产品的投入产出计划,该产品 2025年度各月的商品出产计划见表 1:表 1 CWJ 型产品 2025 年度各月出产计划月份123456789101112产品出产量方案10283030323029262619263829产品的加工工艺流程及各环节的生产周期如图 1 所示:240225210195180165150135120105907560453015铸件90冷作90装配60锻件90油漆 30冲压90一金工90二金工90图 1 CWJ 型产品加工工艺流程及各环节生产周期1.1 计算各生产环节的投入产出提前期装配车间出产提前期=0,保险期=0;装配车间投入提前期=装配车间生产周期=60(天)二金工车间出产提前期=装配车间投入提前期=60(天)二金工车间投入提前期=二金工车间出产提前期+二金工车间生产周期=60+90=150(天)一金工车间、冲压车间、冷作车间的出产投入提前期与二金工车间相同;油漆车间出产提前期=冲压车间投入提前期=150(天)油漆车间投入提前期=油漆车间出产提前期+油漆车间生产周期=150+30=180(天)锻件车间出产提前期=冷作车间投入提前期=150(天)锻件车间投入提前期=锻件车间出产提前期+锻件车间生产周期=150+90=240(天)铸件车间的出产投入提前期与锻件车间相同。各车间出产投入提前期如表 2 所示:表 2 各车间出产投入期的计算车间 出产提前期(天) 投入提前期(天)锻件车间150150+90=240锻件车间150150+90=240冷作车间6060+90=150油漆车间150150+30=180冲压车间6060+90=150一金工车间6060+90=150二金工车间6060+90=150装配车间00+60=601。2 计算全年各月份的出产累计编号 上年度出产累计编号为 2210 号,根据表 1,则 2025 年各月份出产累计编号为:1 月份出产累计编号:2210+28=22382 月份出产累计编号:2238+30=22683 月份出产累计编号:2268+30=22984 月份出产累计编号:2298+32=23305 月份出产累计编号:2330+30=23606 月份出产累计编号:2360+29=23897 月份出产累计编号: 2389+26=24158 月份出产累计编号: 2415+26=24419 月份出产累计编号: 2441+19=246010 月份出产累计编号:2460+26=248611 月份出产累计编号:2486+38=252412 月份出产累计编号:2524+29=25531.3 计算各车间的出产投入累计编号1.3。1 一月份各车间...
