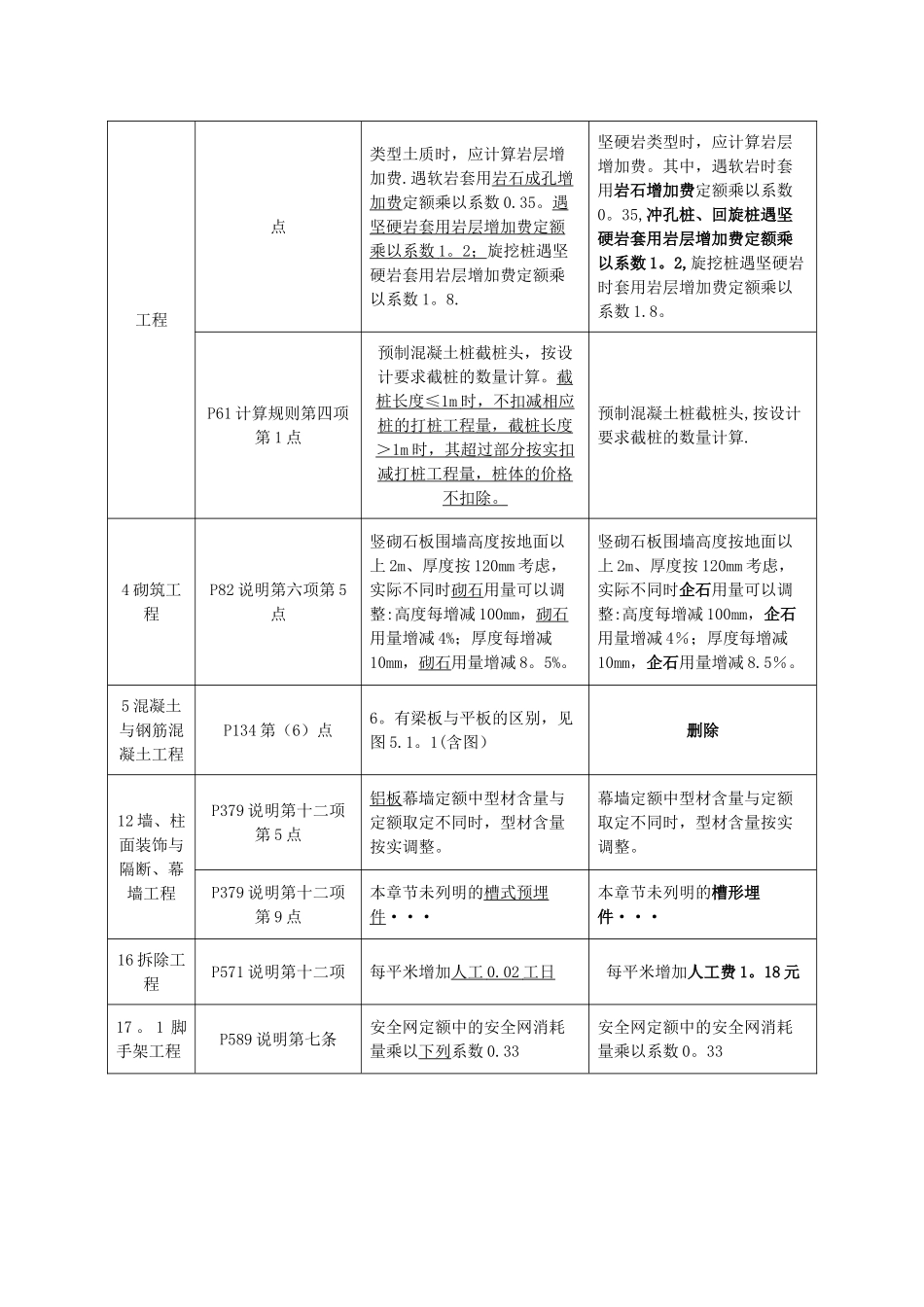

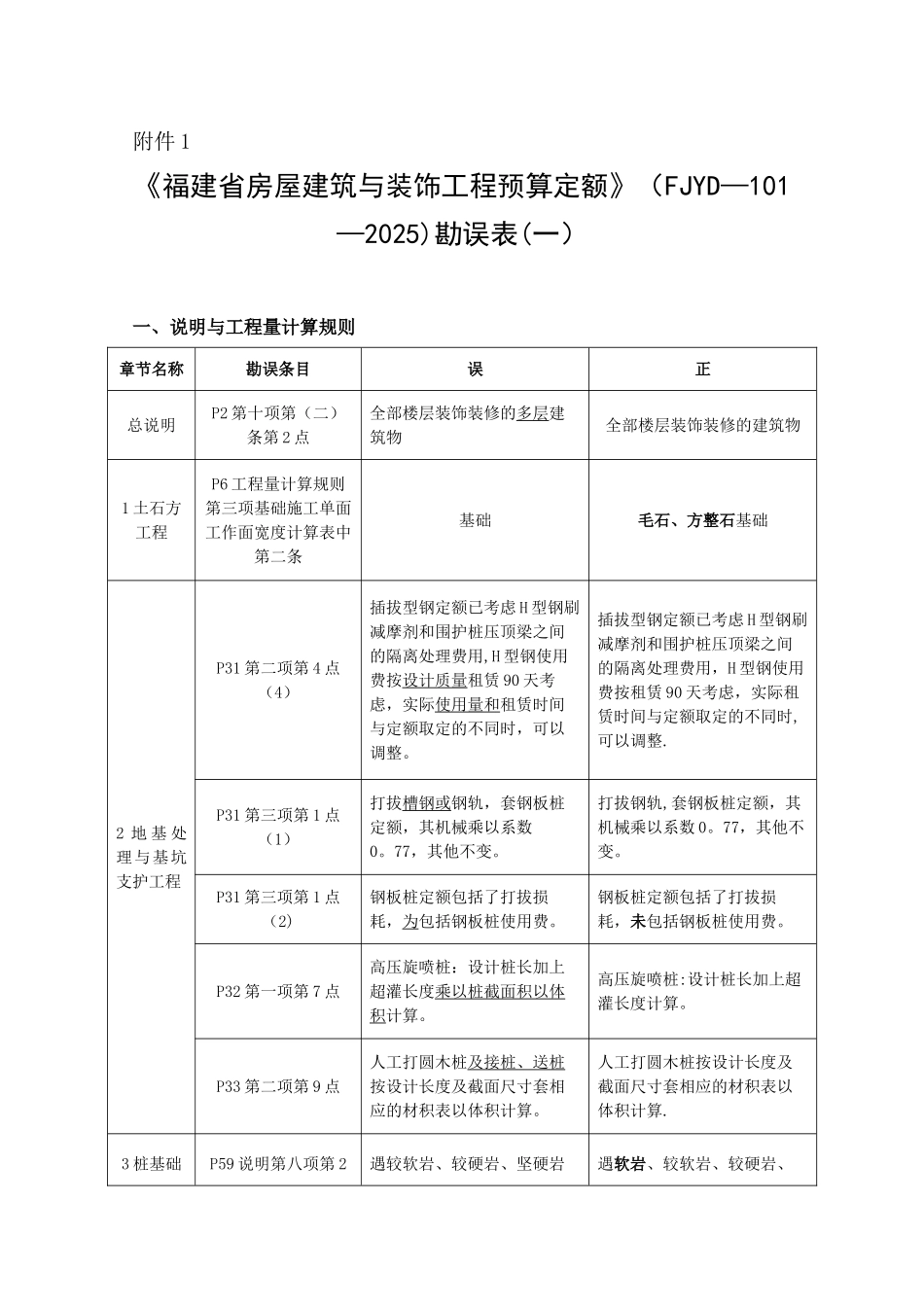

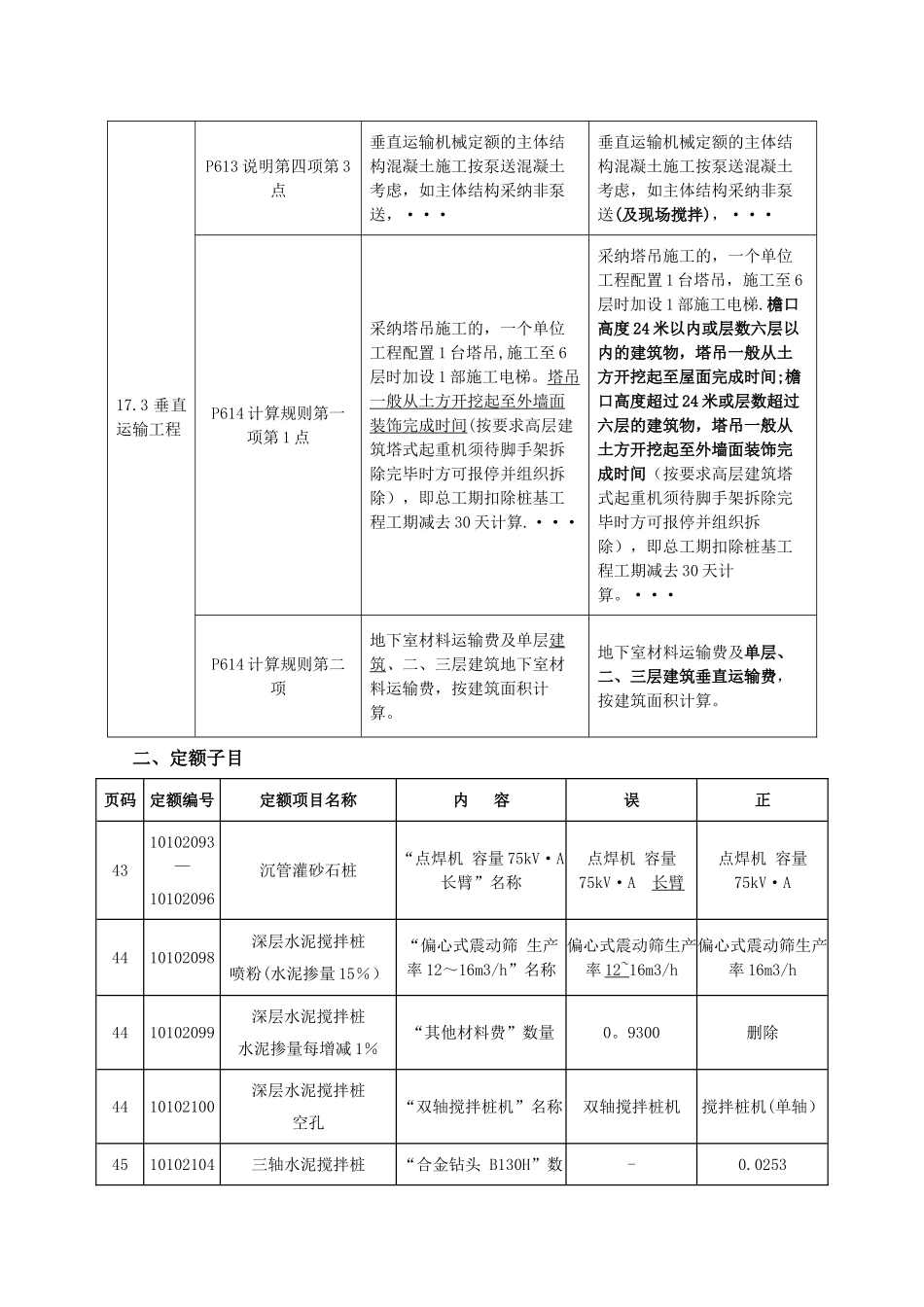

附件 1《福建省房屋建筑与装饰工程预算定额》(FJYD—101—2025)勘误表(一)一、说明与工程量计算规则章节名称勘误条目误正总说明P2 第十项第(二)条第 2 点全部楼层装饰装修的多层建筑物全部楼层装饰装修的建筑物1 土石方工程P6 工程量计算规则第三项基础施工单面工作面宽度计算表中第二条基础毛石、方整石基础2 地 基 处理与基坑支护工程P31 第二项第 4 点(4)插拔型钢定额已考虑 H 型钢刷减摩剂和围护桩压顶梁之间的隔离处理费用,H 型钢使用费按设计质量租赁 90 天考虑,实际使用量和租赁时间与定额取定的不同时,可以调整。插拔型钢定额已考虑 H 型钢刷减摩剂和围护桩压顶梁之间的隔离处理费用,H 型钢使用费按租赁 90 天考虑,实际租赁时间与定额取定的不同时,可以调整.P31 第三项第 1 点(1)打拔槽钢或钢轨,套钢板桩定额,其机械乘以系数0。77,其他不变。打拔钢轨,套钢板桩定额,其机械乘以系数 0。77,其他不变。P31 第三项第 1 点(2)钢板桩定额包括了打拔损耗,为包括钢板桩使用费。钢板桩定额包括了打拔损耗,未包括钢板桩使用费。P32 第一项第 7 点高压旋喷桩:设计桩长加上超灌长度乘以桩截面积以体积计算。高压旋喷桩:设计桩长加上超灌长度计算。P33 第二项第 9 点人工打圆木桩及接桩、送桩按设计长度及截面尺寸套相应的材积表以体积计算。人工打圆木桩按设计长度及截面尺寸套相应的材积表以体积计算.3 桩基础P59 说明第八项第 2遇较软岩、较硬岩、坚硬岩遇软岩、较软岩、较硬岩、工程点类型土质时,应计算岩层增加费.遇软岩套用岩石成孔增加费定额乘以系数 0.35。遇坚硬岩套用岩层增加费定额乘以系数 1 。 2 ; 旋挖桩遇坚硬岩套用岩层增加费定额乘以系数 1。8.坚硬岩类型时,应计算岩层增加费。其中,遇软岩时套用岩石增加费定额乘以系数0。35,冲孔桩、回旋桩遇坚硬岩套用岩层增加费定额乘以系数 1。2,旋挖桩遇坚硬岩时套用岩层增加费定额乘以系数 1.8。P61 计算规则第四项第 1 点预制混凝土桩截桩头,按设计要求截桩的数量计算。截桩长度≤ 1m 时,不扣减相应 桩的打桩工程量,截桩长度> 1m 时,其超过部分按实扣 减打桩工程量,桩体的价格不扣除。预制混凝土桩截桩头,按设计要求截桩的数量计算.4 砌筑工程P82 说明第六项第 5点竖砌石板围墙高度按地面以上 2m、厚度按 120mm 考虑,实际不同时砌石用量可以调整:高度每增减 100mm,砌石用量增减 4%;厚度每...
