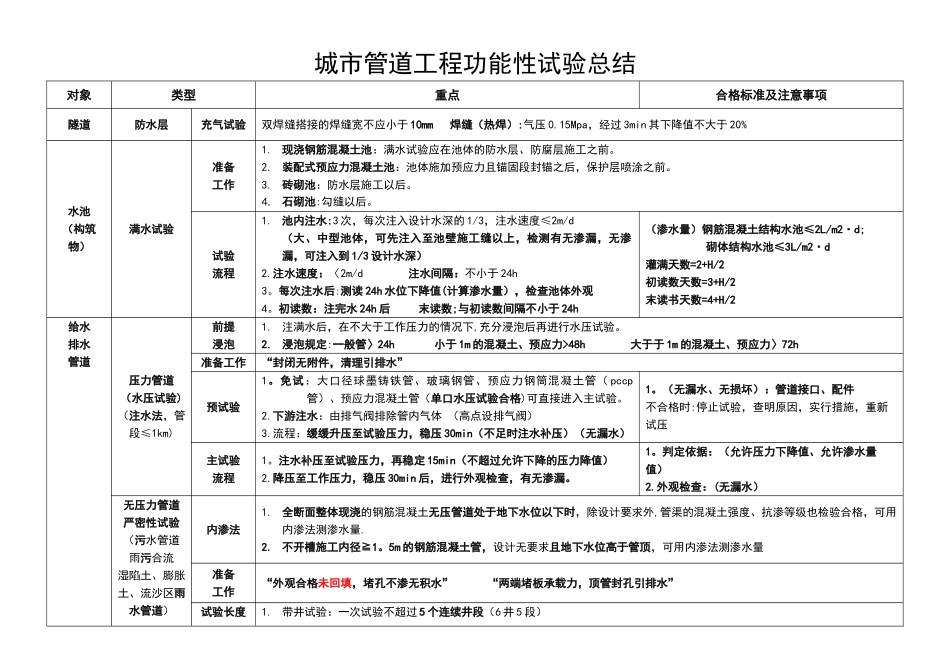

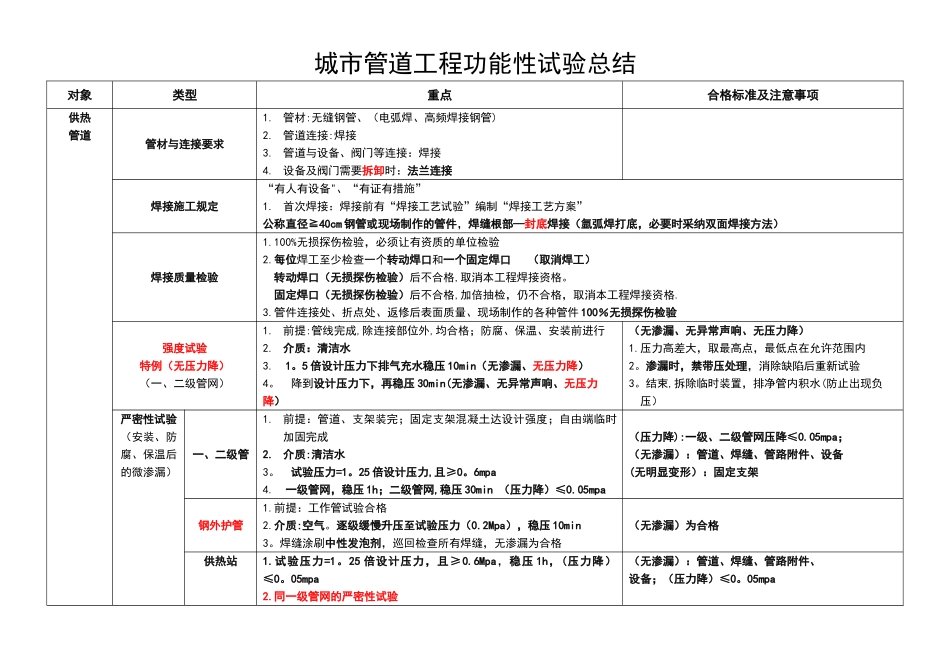

城市管道工程功能性试验总结对象类型重点合格标准及注意事项隧道防水层充气试验双焊缝搭接的焊缝宽不应小于 10mm 焊缝(热焊):气压 0
15Mpa,经过 3min 其下降值不大于 20%水池(构筑物)满水试验准备工作1
现浇钢筋混凝土池:满水试验应在池体的防水层、防腐层施工之前
装配式预应力混凝土池:池体施加预应力且锚固段封锚之后,保护层喷涂之前
砖砌池:防水层施工以后
石砌池:勾缝以后
池内注水:3 次,每次注入设计水深的 1/3,注水速度≤2m/d(大、中型池体,可先注入至池壁施工缝以上,检测有无渗漏,无渗漏,可注入到 1/3 设计水深)2
注水速度:〈2m/d 注水间隔:不小于 24h3
每次注水后:测读 24h 水位下降值(计算渗水量),检查池体外观4
初读数:注完水 24h 后 末读数;与初读数间隔不小于 24h(渗水量)钢筋混凝土结构水池≤2L/m2·d;砌体结构水池≤3L/m2·d灌满天数=2+H/2初读数天数=3+H/2末读书天数=4+H/2给水排水管道压力管道(水压试验)(注水法,管段≤1km)前提浸泡1
注满水后,在不大于工作压力的情况下,充分浸泡后再进行水压试验
浸泡规定:一般管〉24h 小于 1m 的混凝土、预应力>48h 大于于 1m 的混凝土、预应力〉72h准备工作“封闭无附件,清理引排水”预试验1
免试:大口径球墨铸铁管、玻璃钢管、预应力钢筒混凝土管( pccp管)、预应力混凝土管(单口水压试验合格)可直接进入主试验
下游注水:由排气阀排除管内气体 (高点设排气阀)3
流程:缓缓升压至试验压力,稳压 30min(不足时注水补压)(无漏水)1
(无漏水、无损坏):管道接口、配件不合格时:停止试验,查明原因,实行措施,重新试压主试验流程1
注水补压至试验压力,再稳定 15min(不超过允许下降的压力降值)
