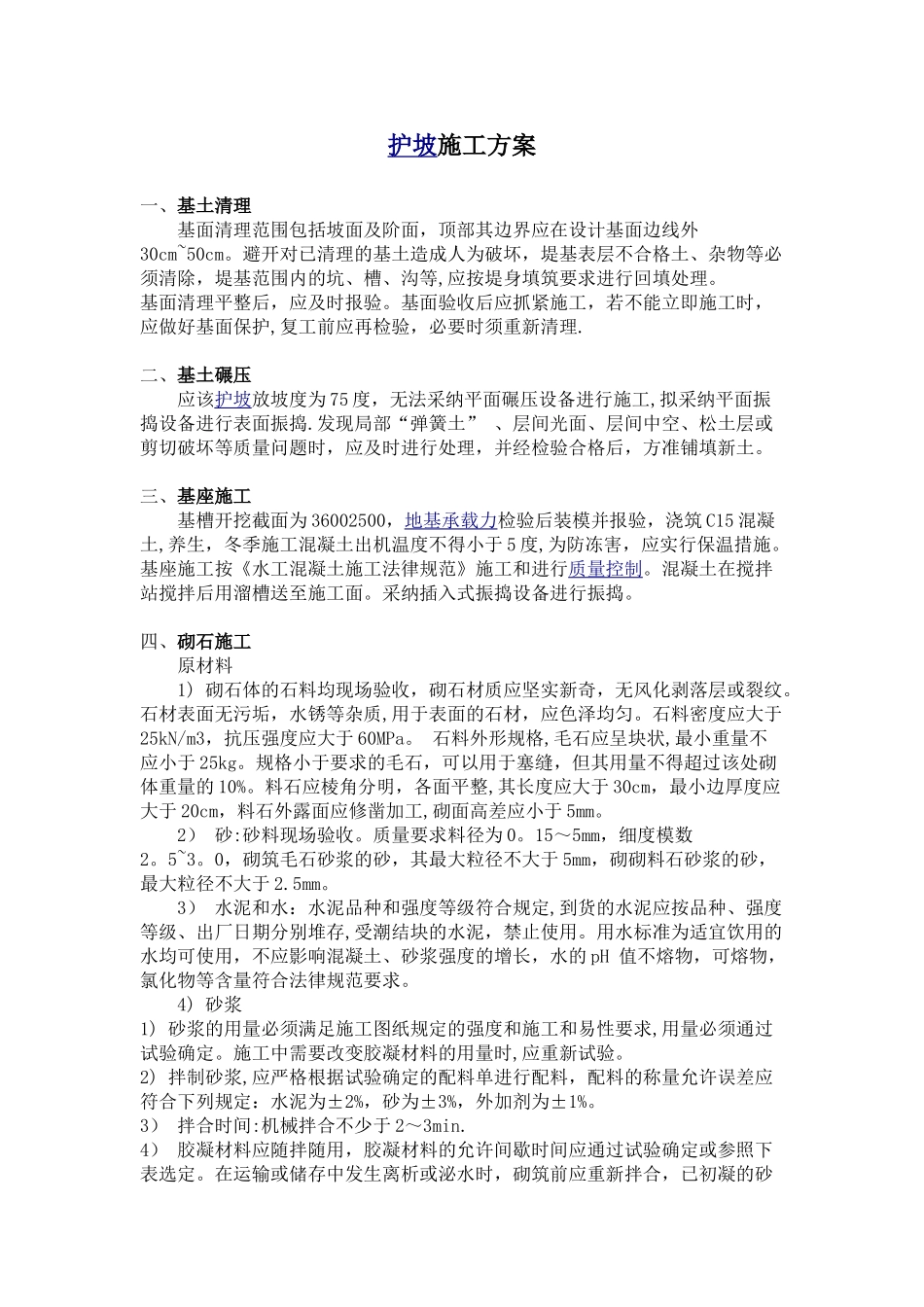

护坡施工方案一、基土清理 基面清理范围包括坡面及阶面,顶部其边界应在设计基面边线外30cm~50cm
避开对已清理的基土造成人为破坏,堤基表层不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填处理
基面清理平整后,应及时报验
基面验收后应抓紧施工,若不能立即施工时,应做好基面保护,复工前应再检验,必要时须重新清理
二、基土碾压 应该护坡放坡度为 75 度,无法采纳平面碾压设备进行施工,拟采纳平面振捣设备进行表面振捣
发现局部“弹簧土” 、层间光面、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土
三、基座施工 基槽开挖截面为 36002500,地基承载力检验后装模并报验,浇筑 C15 混凝土,养生,冬季施工混凝土出机温度不得小于 5 度,为防冻害,应实行保温措施
基座施工按《水工混凝土施工法律规范》施工和进行质量控制
混凝土在搅拌站搅拌后用溜槽送至施工面
采纳插入式振捣设备进行振捣
四、砌石施工 原材料 1) 砌石体的石料均现场验收,砌石材质应坚实新奇,无风化剥落层或裂纹
石材表面无污垢,水锈等杂质,用于表面的石材,应色泽均匀
石料密度应大于25kN/m3,抗压强度应大于 60MPa
石料外形规格,毛石应呈块状,最小重量不应小于 25kg
规格小于要求的毛石,可以用于塞缝,但其用量不得超过该处砌体重量的 10%
料石应棱角分明,各面平整,其长度应大于 30cm,最小边厚度应大于 20cm,料石外露面应修凿加工,砌面高差应小于 5mm
2) 砂:砂料现场验收
质量要求料径为 0
15~5mm,细度模数2
0,砌筑毛石砂浆的砂,其最大粒径不大于 5mm,砌砌料石砂浆的砂,最大粒径不大于 2
3) 水泥和水:水泥品种和强度等级符合规定,到货的水泥应按品种、强度等级、出厂日期分别堆存,受潮结块的水泥
