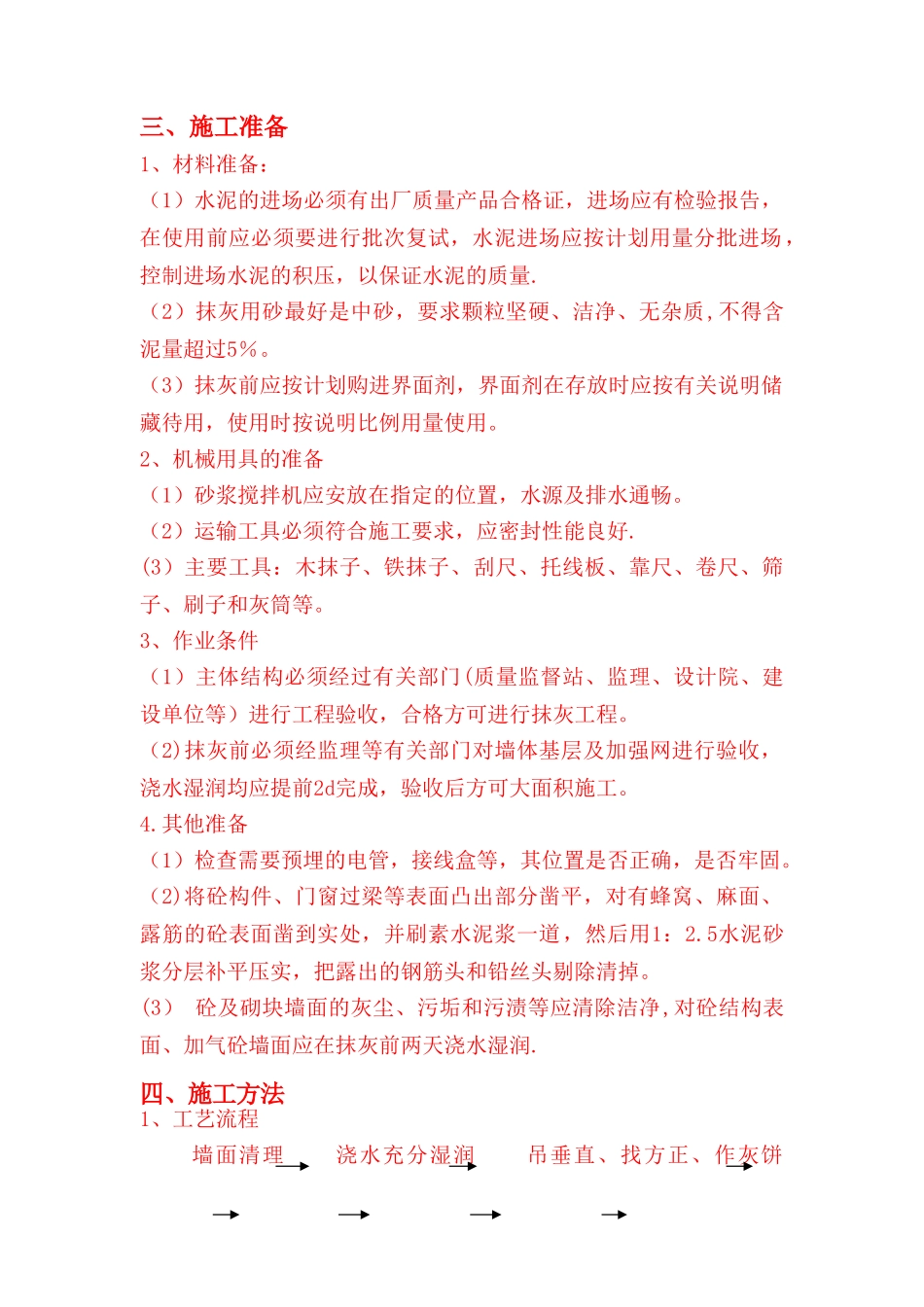

三、施工准备1、材料准备:(1)水泥的进场必须有出厂质量产品合格证,进场应有检验报告,在使用前应必须要进行批次复试,水泥进场应按计划用量分批进场,控制进场水泥的积压,以保证水泥的质量.(2)抹灰用砂最好是中砂,要求颗粒坚硬、洁净、无杂质,不得含泥量超过5%。(3)抹灰前应按计划购进界面剂,界面剂在存放时应按有关说明储藏待用,使用时按说明比例用量使用。2、机械用具的准备(1)砂浆搅拌机应安放在指定的位置,水源及排水通畅。(2)运输工具必须符合施工要求,应密封性能良好.(3)主要工具:木抹子、铁抹子、刮尺、托线板、靠尺、卷尺、筛子、刷子和灰筒等。3、作业条件(1)主体结构必须经过有关部门(质量监督站、监理、设计院、建设单位等)进行工程验收,合格方可进行抹灰工程。(2)抹灰前必须经监理等有关部门对墙体基层及加强网进行验收,浇水湿润均应提前2d完成,验收后方可大面积施工。4.其他准备(1)检查需要预埋的电管,接线盒等,其位置是否正确,是否牢固。(2)将砼构件、门窗过梁等表面凸出部分凿平,对有蜂窝、麻面、露筋的砼表面凿到实处,并刷素水泥浆一道,然后用1:2.5水泥砂浆分层补平压实,把露出的钢筋头和铅丝头剔除清掉。(3) 砼及砌块墙面的灰尘、污垢和污渍等应清除洁净,对砼结构表面、加气砼墙面应在抹灰前两天浇水湿润.四、施工方法1、工艺流程 墙面清理 浇水充分湿润 吊垂直、找方正、作灰饼 基层处理 抹底层灰 抹中层灰 抹罩面灰 养护2、基层清理(1)砌块砌体:应清除表面杂物,残留砂浆、尘土等。(2)混凝土基体:将凸出墙面的砼剔平,对于很光滑的砼表面进行毛化处理,先将表面灰尘、污垢清理洁净,用1:1水泥砂浆内掺水重20%的108胶,用笤帚将砂浆甩到墙上,终凝后洒水养护,使水泥砂浆有较高的强度,与砼墙面粘结牢固。3、浇水湿润 一般在抹灰前一天,用软管顺墙自上而下浇水湿润,每天宜浇两次。4、吊垂直、套方、做灰饼 根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方,确定抹灰厚度,抹灰厚度不应小于10mm。当墙面凹度较大时应分层衬平。每层厚度不大于7~9mm。操作时应先抹上灰饼,再抹下灰饼.抹灰饼时应根据室内抹灰要求+确定灰饼的正确位置,再用靠尺板找好垂直与平整。灰饼宜用1:3水泥砂浆抹成5cm 见方形状。5、做护角 墙、柱间的阳角应在墙、柱面抹灰前用1:2水泥砂浆做护角,其高度自地面以上2m。然后将墙、柱的阳角处浇水湿润...
