一般抹灰施工工艺标准

一般抹灰施工工艺标准_第1页
1/6
一般抹灰施工工艺标准_第2页
2/6
一般抹灰施工工艺标准_第3页
3/6

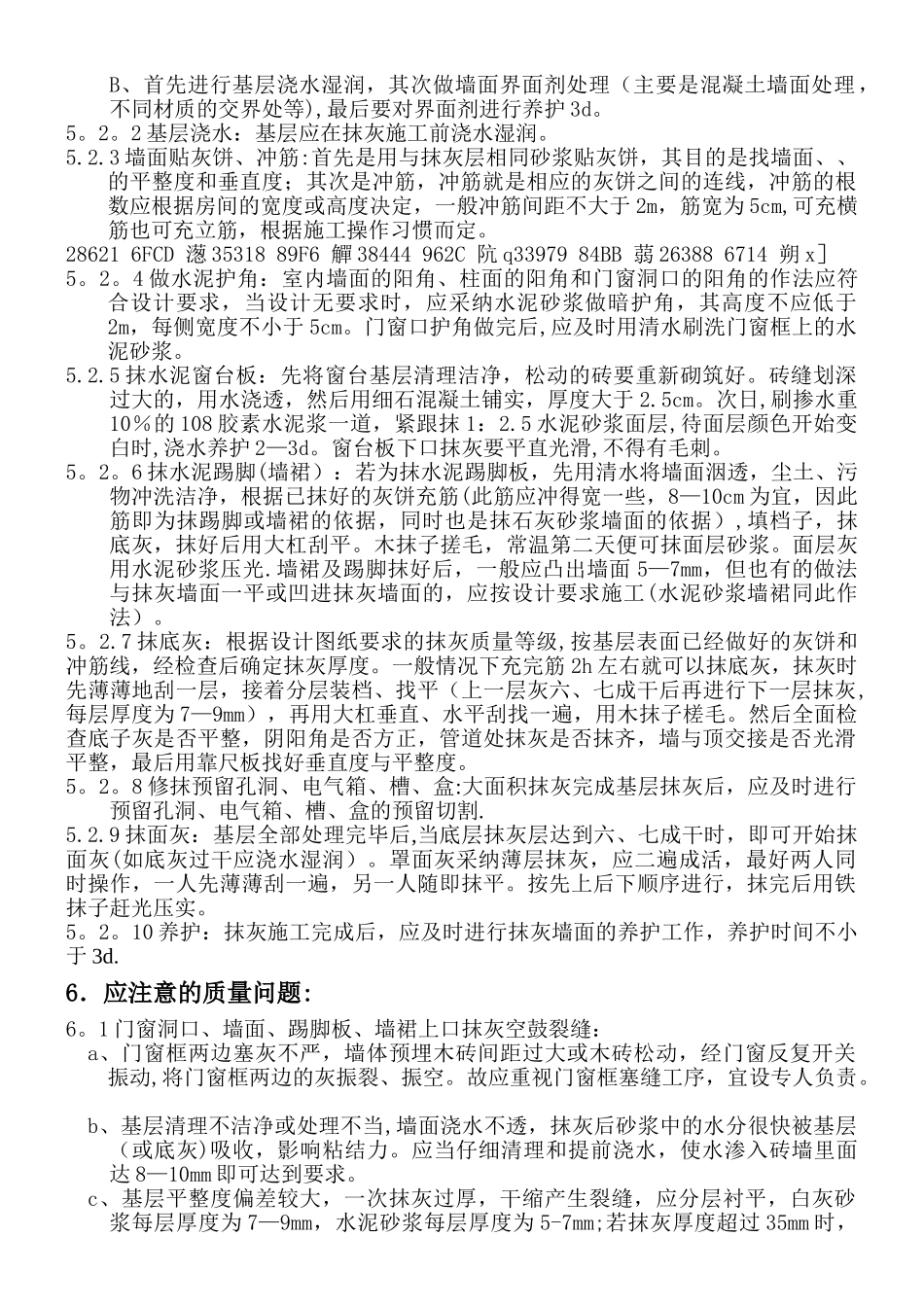

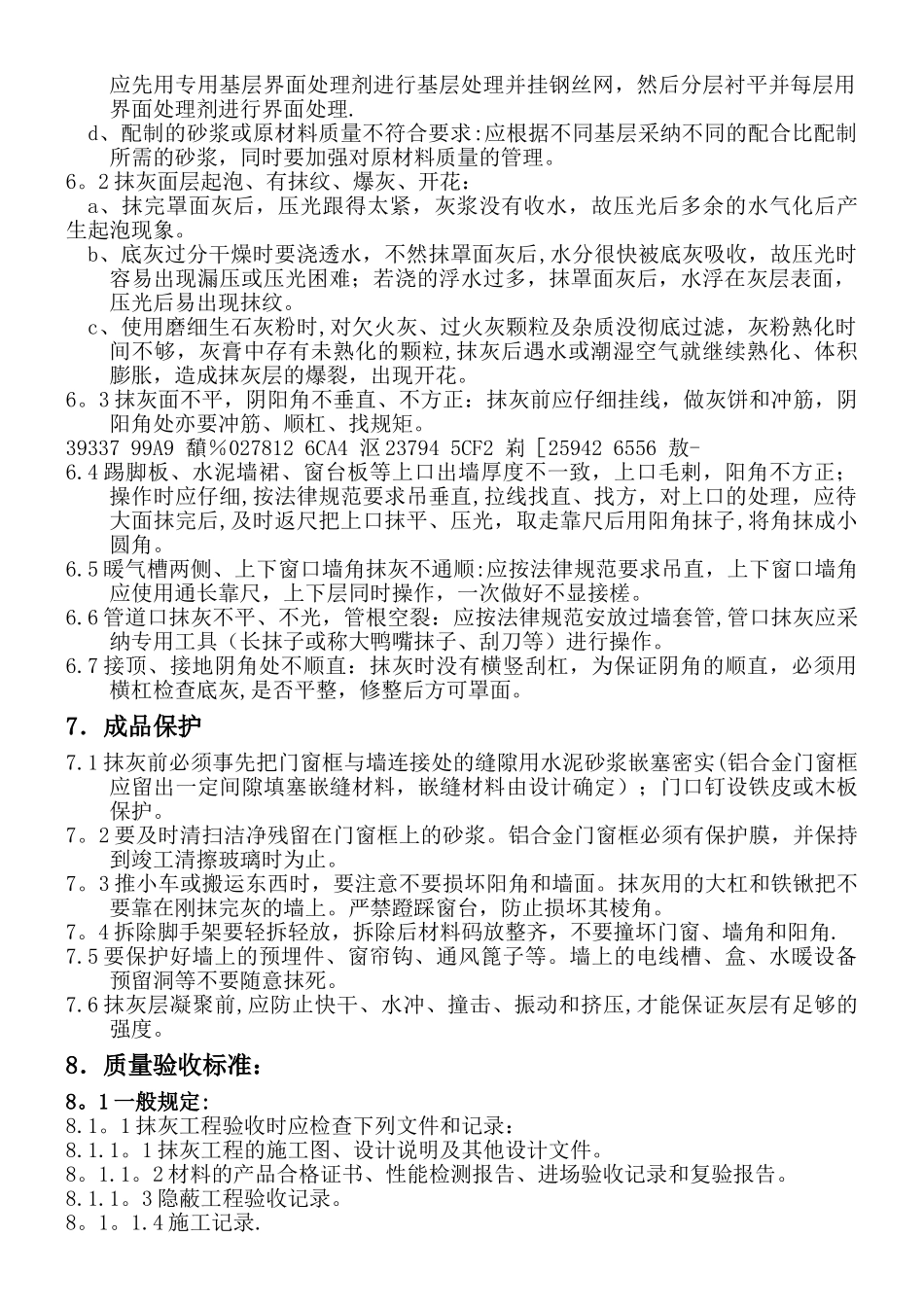

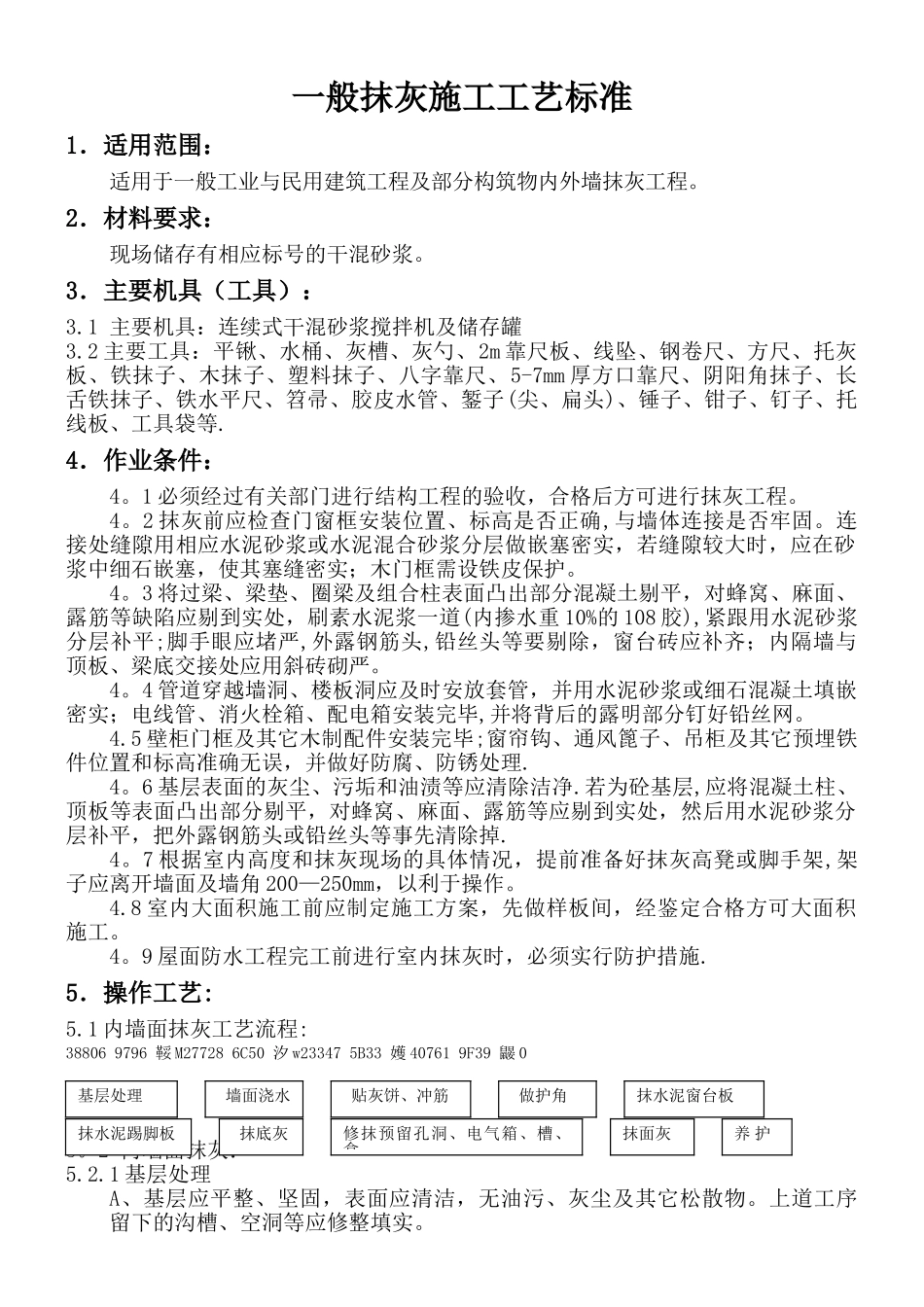

一般抹灰施工工艺标准1.适用范围:适用于一般工业与民用建筑工程及部分构筑物内外墙抹灰工程。2.材料要求:现场储存有相应标号的干混砂浆。3.主要机具(工具):3.1 主要机具:连续式干混砂浆搅拌机及储存罐3.2 主要工具:平锹、水桶、灰槽、灰勺、2m 靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5-7mm 厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平尺、笤帚、胶皮水管、錾子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等.4.作业条件:4。1 必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。4。2 抹灰前应检查门窗框安装位置、标高是否正确,与墙体连接是否牢固。连接处缝隙用相应水泥砂浆或水泥混合砂浆分层做嵌塞密实,若缝隙较大时,应在砂浆中细石嵌塞,使其塞缝密实;木门框需设铁皮保护。4。3 将过梁、梁垫、圈梁及组合柱表面凸出部分混凝土剔平,对蜂窝、麻面、露筋等缺陷应剔到实处,刷素水泥浆一道(内掺水重 10%的 108 胶),紧跟用水泥砂浆分层补平;脚手眼应堵严,外露钢筋头,铅丝头等要剔除,窗台砖应补齐;内隔墙与顶板、梁底交接处应用斜砖砌严。4。4 管道穿越墙洞、楼板洞应及时安放套管,并用水泥砂浆或细石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后的露明部分钉好铅丝网。4.5 壁柜门框及其它木制配件安装完毕;窗帘钩、通风篦子、吊柜及其它预埋铁件位置和标高准确无误,并做好防腐、防锈处理.4。6 基层表面的灰尘、污垢和油渍等应清除洁净.若为砼基层,应将混凝土柱、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,然后用水泥砂浆分层补平,把外露钢筋头或铅丝头等事先清除掉.4。7 根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角 200—250mm,以利于操作。4.8 室内大面积施工前应制定施工方案,先做样板间,经鉴定合格方可大面积施工。4。9 屋面防水工程完工前进行室内抹灰时,必须实行防护措施.5.操作工艺:5.1 内墙面抹灰工艺流程:38806 9796 鞖 M27728 6C50 汐 w23347 5B33 嬳 40761 9F39 鼹 05。2 内墙面抹灰:5.2.1 基层处理 A、基层应平整、坚固,表面应清洁,无油污、灰尘及其它松散物。上道工序留下的沟槽、空洞等应修整填实。贴灰饼、冲筋做护角抹底灰抹面灰墙面浇水抹水泥踢脚板抹水泥窗台板修抹预留孔洞、电气箱、槽、盒基层处理养 护B、首先进行基层浇水湿润,其...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

一般抹灰施工工艺标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
