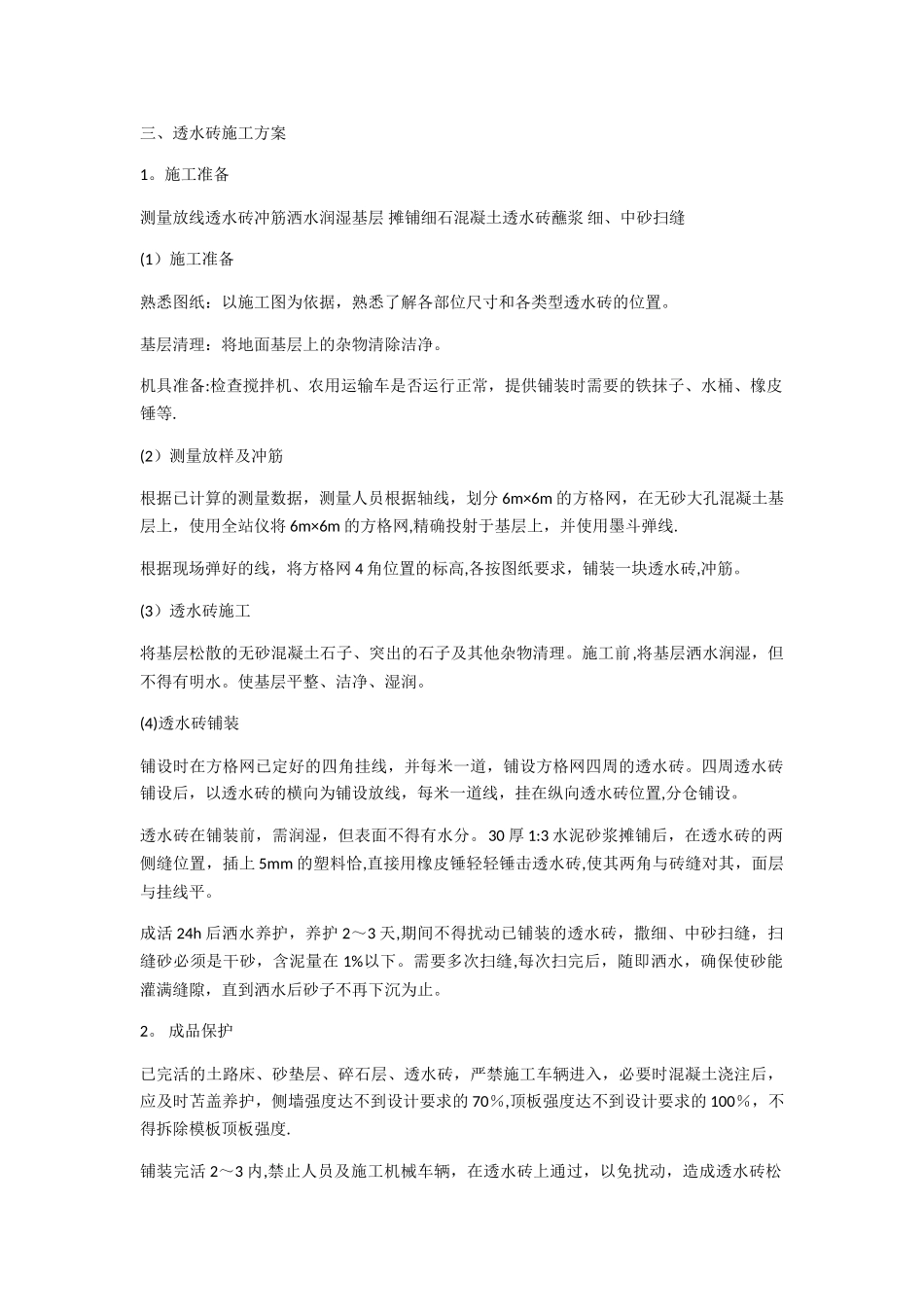

施工准备测量放线透水砖冲筋洒水润湿基层 摊铺细石混凝土透水砖蘸浆 细、中砂扫缝(1)施工准备熟悉图纸:以施工图为依据,熟悉了解各部位尺寸和各类型透水砖的位置
基层清理:将地面基层上的杂物清除洁净
机具准备:检查搅拌机、农用运输车是否运行正常,提供铺装时需要的铁抹子、水桶、橡皮锤等
(2)测量放样及冲筋根据已计算的测量数据,测量人员根据轴线,划分 6m×6m 的方格网,在无砂大孔混凝土基层上,使用全站仪将 6m×6m 的方格网,精确投射于基层上,并使用墨斗弹线
根据现场弹好的线,将方格网 4 角位置的标高,各按图纸要求,铺装一块透水砖,冲筋
(3)透水砖施工将基层松散的无砂混凝土石子、突出的石子及其他杂物清理
施工前,将基层洒水润湿,但不得有明水
使基层平整、洁净、湿润
(4)透水砖铺装铺设时在方格网已定好的四角挂线,并每米一道,铺设方格网四周的透水砖
四周透水砖铺设后,以透水砖的横向为铺设放线,每米一道线,挂在纵向透水砖位置,分仓铺设
透水砖在铺装前,需润湿,但表面不得有水分
30 厚 1:3 水泥砂浆摊铺后,在透水砖的两侧缝位置,插上 5mm 的塑料恰,直接用橡皮锤轻轻锤击透水砖,使其两角与砖缝对其,面层与挂线平
成活 24h 后洒水养护,养护 2~3 天,期间不得扰动已铺装的透水砖,撒细、中砂扫缝,扫缝砂必须是干砂,含泥量在 1%以下
需要多次扫缝,每次扫完后,随即洒水,确保使砂能灌满缝隙,直到洒水后砂子不再下沉为止
成品保护已完活的土路床、砂垫层、碎石层、透水砖,严禁施工车辆进入,必要时混凝土浇注后,应及时苫盖养护,侧墙强度达不到设计要求的 70%,顶板强度达不到设计要求的 100%,不得拆除模板顶板强度
铺装完活 2~3 内,禁止人员及施工机械车辆,在透水砖上通过,以免扰动,造成透水砖松动
铺装扫缝完活后,禁止任何车辆在铺装面行驶;禁止在
