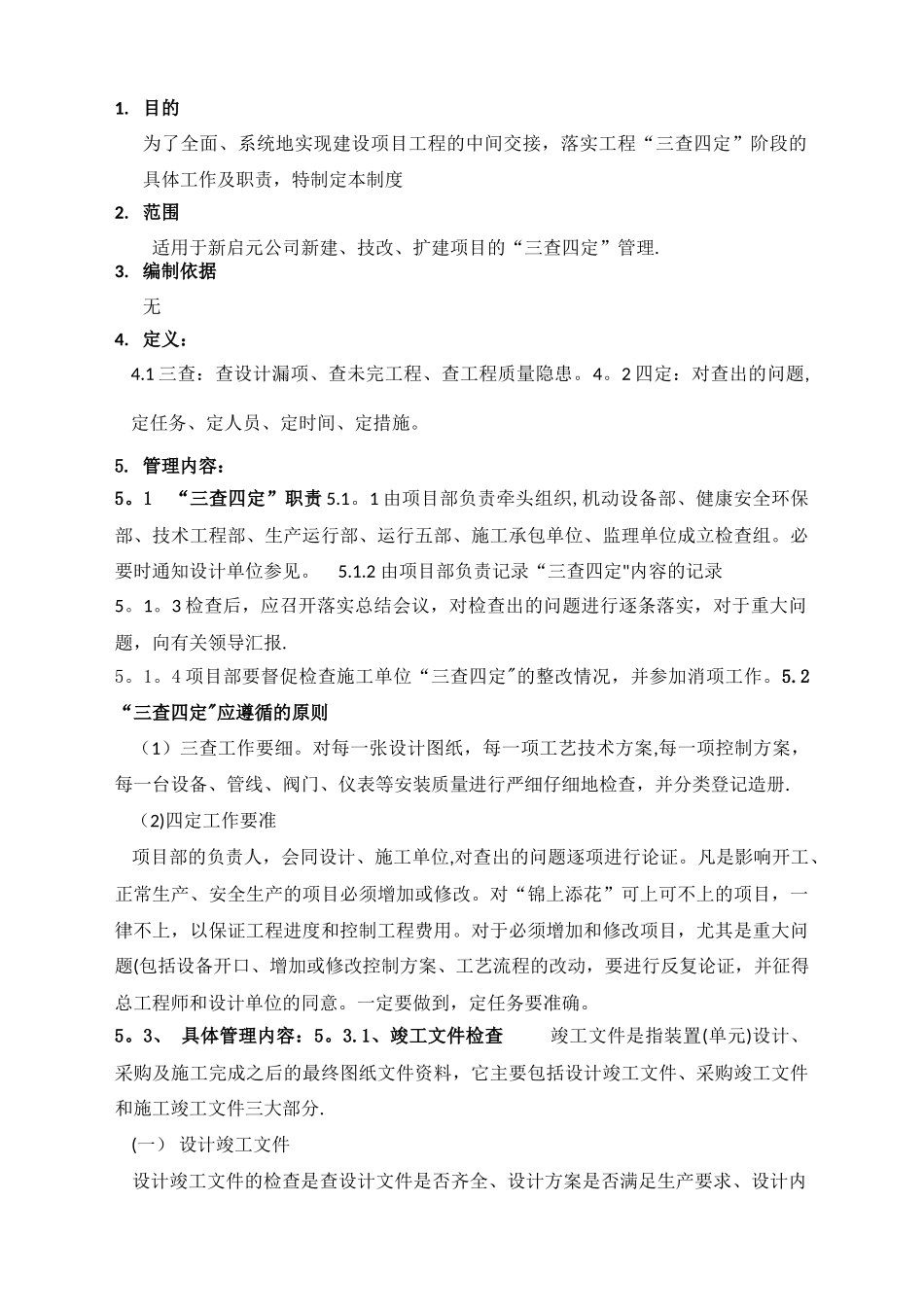

目的为了全面、系统地实现建设项目工程的中间交接,落实工程“三查四定”阶段的具体工作及职责,特制定本制度2
范围适用于新启元公司新建、技改、扩建项目的“三查四定”管理
编制依据无4
1 三查:查设计漏项、查未完工程、查工程质量隐患
2 四定:对查出的问题,定任务、定人员、定时间、定措施
管理内容:5
1 “三查四定”职责 5
1 由项目部负责牵头组织,机动设备部、健康安全环保部、技术工程部、生产运行部、运行五部、施工承包单位、监理单位成立检查组
必要时通知设计单位参见
2 由项目部负责记录“三查四定"内容的记录5
3 检查后,应召开落实总结会议,对检查出的问题进行逐条落实,对于重大问题,向有关领导汇报
4 项目部要督促检查施工单位“三查四定"的整改情况,并参加消项工作
2 “三查四定"应遵循的原则 (1)三查工作要细
对每一张设计图纸,每一项工艺技术方案,每一项控制方案,每一台设备、管线、阀门、仪表等安装质量进行严细仔细地检查,并分类登记造册
(2)四定工作要准 项目部的负责人,会同设计、施工单位,对查出的问题逐项进行论证
凡是影响开工、正常生产、安全生产的项目必须增加或修改
对“锦上添花”可上可不上的项目,一律不上,以保证工程进度和控制工程费用
对于必须增加和修改项目,尤其是重大问题(包括设备开口、增加或修改控制方案、工艺流程的改动,要进行反复论证,并征得总工程师和设计单位的同意
一定要做到,定任务要准确
3、 具体管理内容:5
1、竣工文件检查 竣工文件是指装置(单元)设计、采购及施工完成之后的最终图纸文件资料,它主要包括设计竣工文件、采购竣工文件和施工竣工文件三大部分

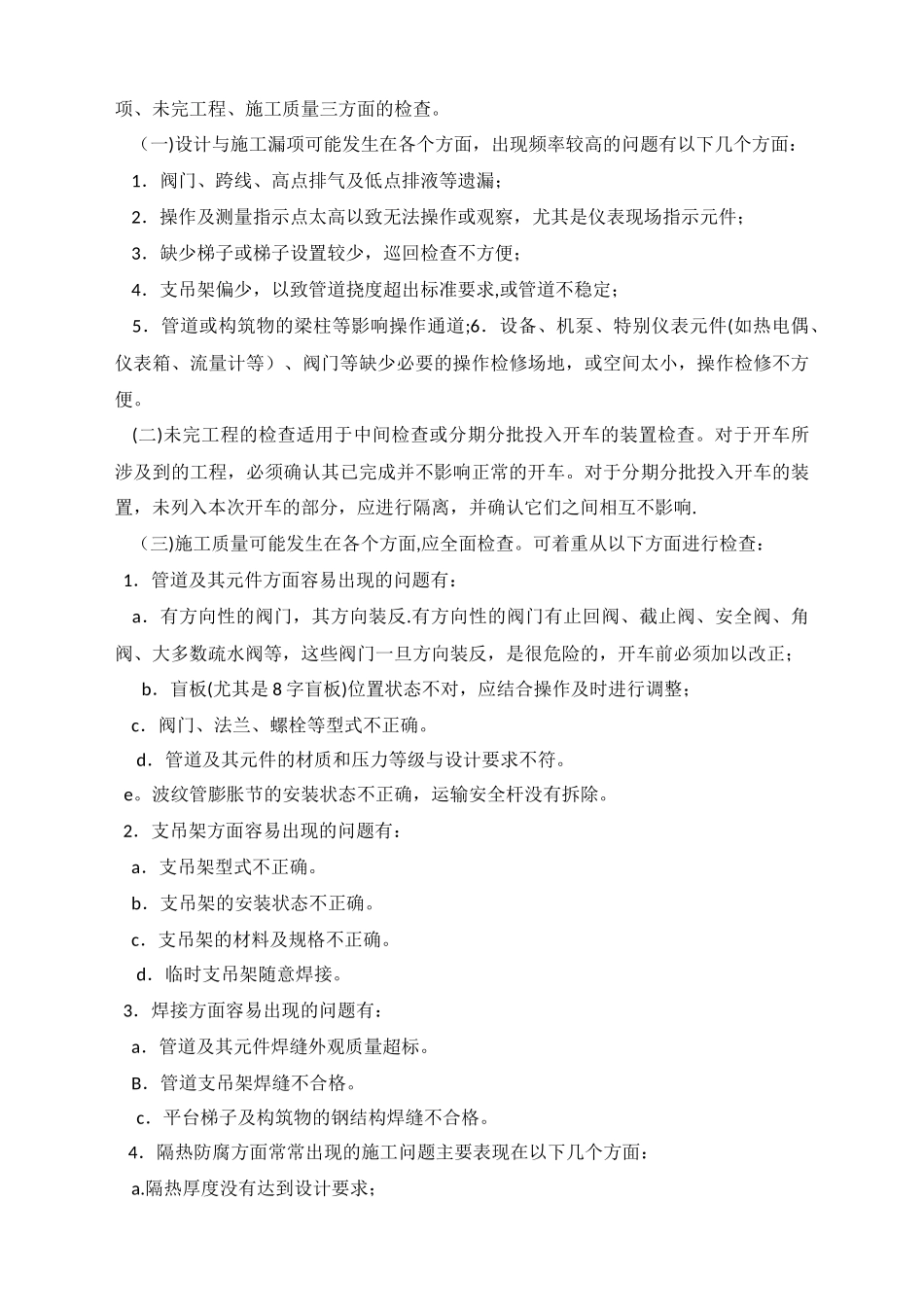

(一) 设计竣工文件 设计竣工文件的检查是查设计文件是否齐全、设计方案是否满足生产要求、设计内容是否有足够而且切实可行的安全保
