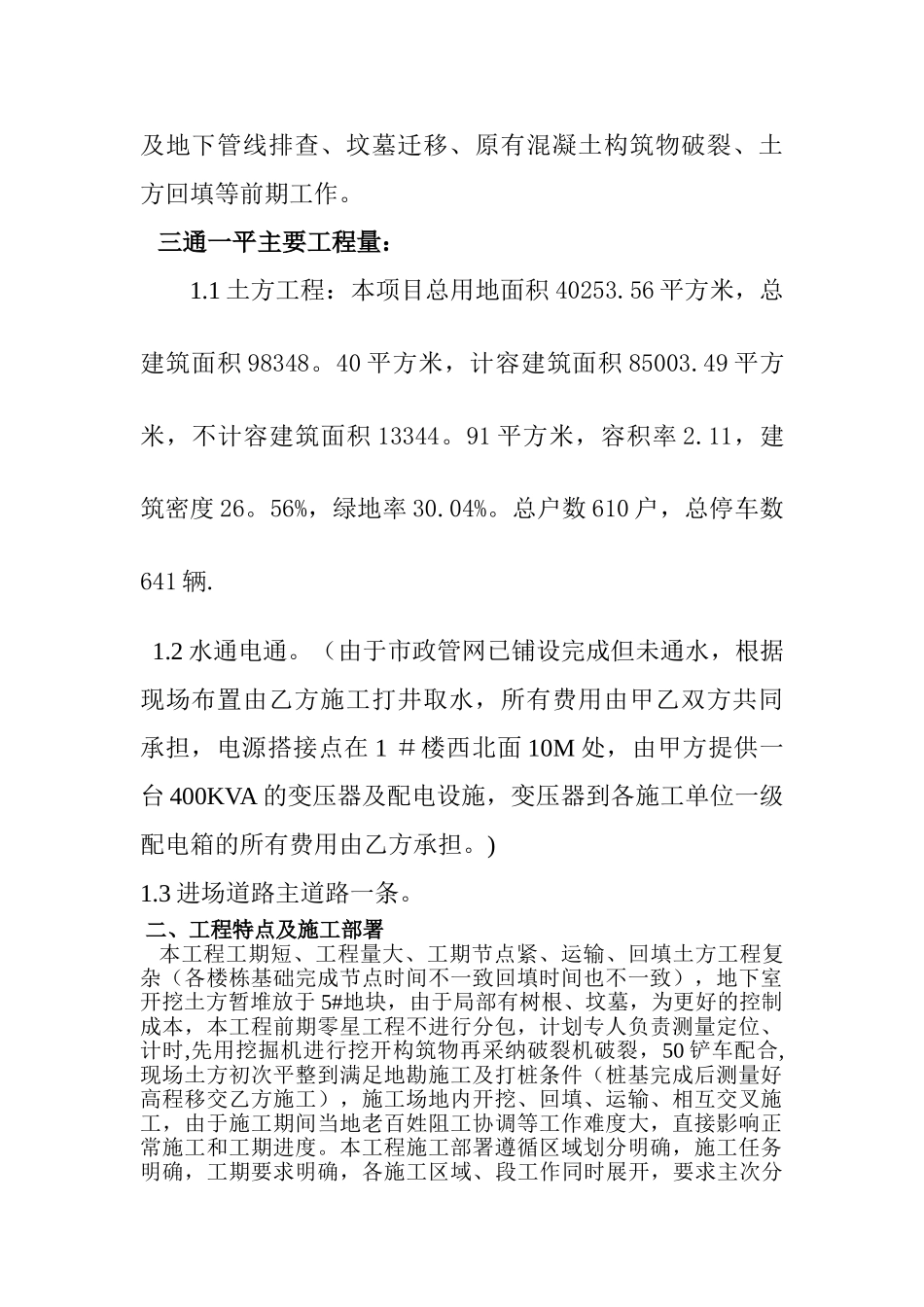

锦绣山河项目工程三通一平施工方案 锦绣山河项目工程部一、工程概况 本项目位于南阳市新野县东北新区,南邻三里河北大道及法制广场,东接官渡路 ,西靠人民路,北沿府前大道,主体工程施工前需完成供电、供水、施工道路、围墙大门、及地下管线排查、坟墓迁移、原有混凝土构筑物破裂、土方回填等前期工作
三通一平主要工程量:1
1 土方工程:本项目总用地面积 40253
56 平方米,总建筑面积 98348
40 平方米,计容建筑面积 85003
49 平方米,不计容建筑面积 13344
91 平方米,容积率 2
11,建筑密度 26
56%,绿地率 30
总户数 610 户,总停车数641 辆
2 水通电通
(由于市政管网已铺设完成但未通水,根据现场布置由乙方施工打井取水,所有费用由甲乙双方共同承担,电源搭接点在 1 #楼西北面 10M 处,由甲方提供一台 400KVA 的变压器及配电设施,变压器到各施工单位一级配电箱的所有费用由乙方承担
3 进场道路主道路一条
二、工程特点及施工部署 本工程工期短、工程量大、工期节点紧、运输、回填土方工程复杂(各楼栋基础完成节点时间不一致回填时间也不一致),地下室开挖土方暂堆放于 5#地块,由于局部有树根、坟墓,为更好的控制成本,本工程前期零星工程不进行分包,计划专人负责测量定位、计时,先用挖掘机进行挖开构筑物再采纳破裂机破裂,50 铲车配合,现场土方初次平整到满足地勘施工及打桩条件(桩基完成后测量好高程移交乙方施工),施工场地内开挖、回填、运输、相互交叉施工,由于施工期间当地老百姓阻工协调等工作难度大,直接影响正常施工和工期进度
本工程施工部署遵循区域划分明确,施工任务明确,工期要求明确,各施工区域、段工作同时展开,要求主次分明,各施工区段,地下室挖方和填方同步施工,同时穿插场地平整及构筑物破裂等施工
三、施工目标充分发挥我单位
