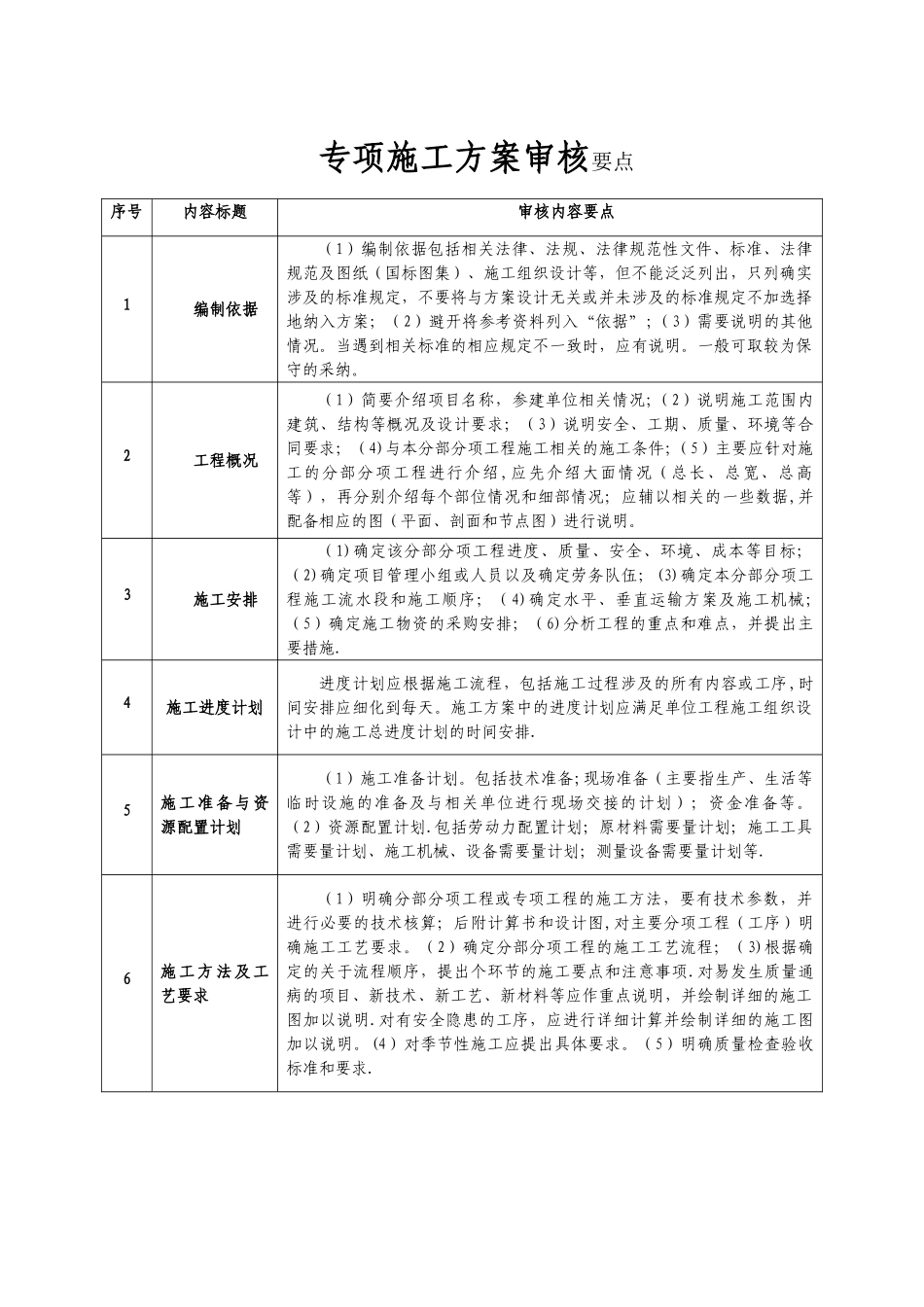

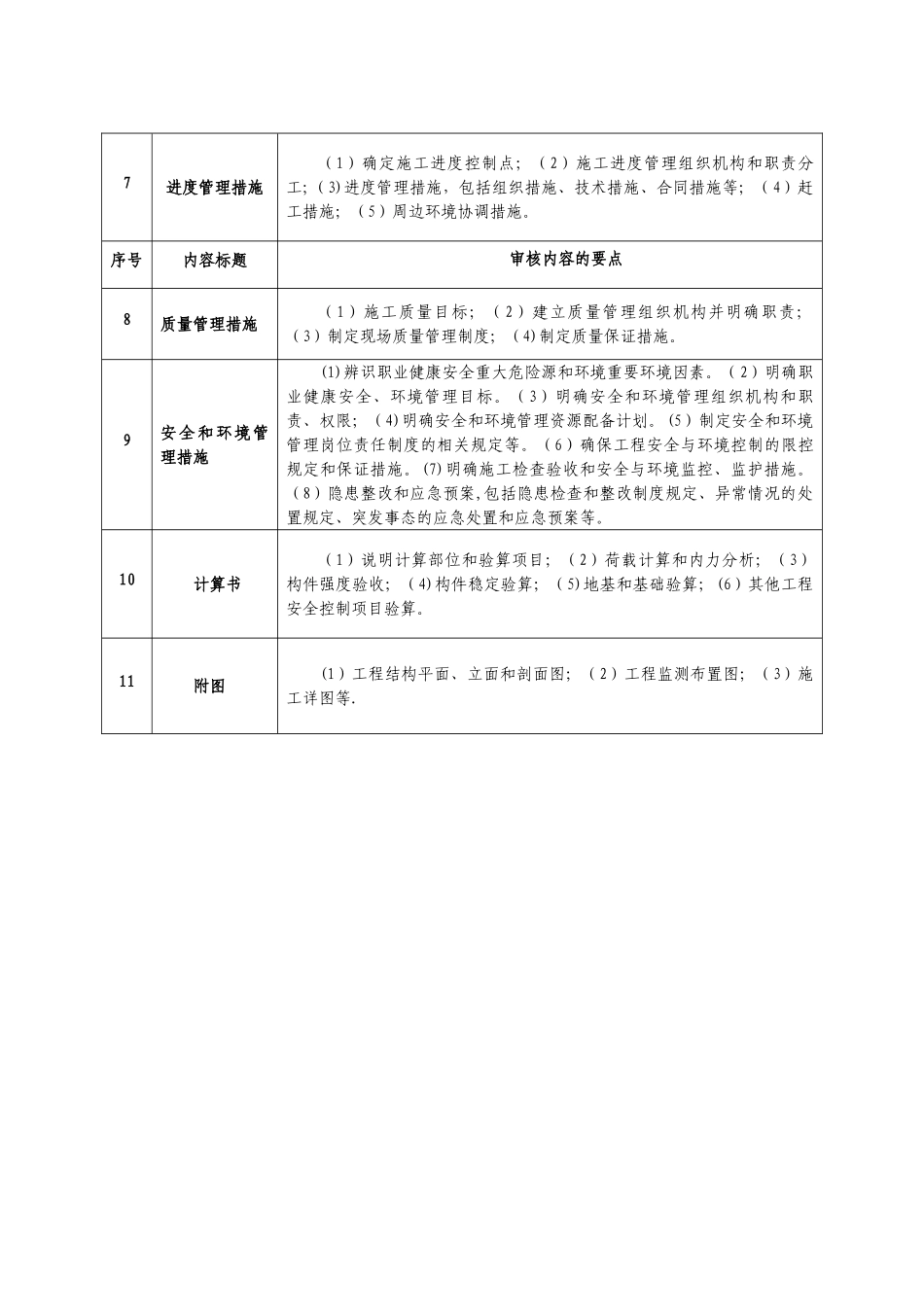

专项施工方案审核要点序号内容标题审核内容要点1编制依据(1)编制依据包括相关法律、法规、法律规范性文件、标准、法律规范及图纸(国标图集)、施工组织设计等,但不能泛泛列出,只列确实涉及的标准规定,不要将与方案设计无关或并未涉及的标准规定不加选择地纳入方案;(2)避开将参考资料列入“依据”;(3)需要说明的其他情况。当遇到相关标准的相应规定不一致时,应有说明。一般可取较为保守的采纳。2工程概况(1)简要介绍项目名称,参建单位相关情况;(2)说明施工范围内建筑、结构等概况及设计要求;(3)说明安全、工期、质量、环境等合同要求;(4)与本分部分项工程施工相关的施工条件;(5)主要应针对施工的分部分项工程进行介绍 ,应先介绍大面情况(总长、总宽、总高等),再分别介绍每个部位情况和细部情况;应辅以相关的一些数据,并配备相应的图(平面、剖面和节点图)进行说明。3施工安排(1)确定该分部分项工程进度、质量、安全、环境、成本等目标;(2)确定项目管理小组或人员以及确定劳务队伍;(3)确定本分部分项工程施工流水段和施工顺序;(4)确定水平、垂直运输方案及施工机械;(5)确定施工物资的采购安排;(6)分析工程的重点和难点,并提出主要措施.4施工进度计划进度计划应根据施工流程,包括施工过程涉及的所有内容或工序,时间安排应细化到每天。施工方案中的进度计划应满足单位工程施工组织设计中的施工总进度计划的时间安排.5施工准备与资源配置计划(1)施工准备计划。包括技术准备;现场准备(主要指生产、生活等临时设施的准备及与相关单位进行现场交接的计划);资金准备等。(2)资源配置计划.包括劳动力配置计划;原材料需要量计划;施工工具需要量计划、施工机械、设备需要量计划;测量设备需要量计划等.6施工方法及工艺要求(1)明确分部分项工程或专项工程的施工方法,要有技术参数,并进行必要的技术核算;后附计算书和设计图,对主要分项工程(工序)明确施工工艺要求。(2)确定分部分项工程的施工工艺流程;(3)根据确定的关于流程顺序,提出个环节的施工要点和注意事项.对易发生质量通病的项目、新技术、新工艺、新材料等应作重点说明,并绘制详细的施工图加以说明.对有安全隐患的工序,应进行详细计算并绘制详细的施工图加以说明。(4)对季节性施工应提出具体要求。(5)明确质量检查验收标准和要求.7进度管理措施(1)确定施工进度控制点;(2)施工进度管理组织机构和职责分工;(3)进度管理措施,包...
