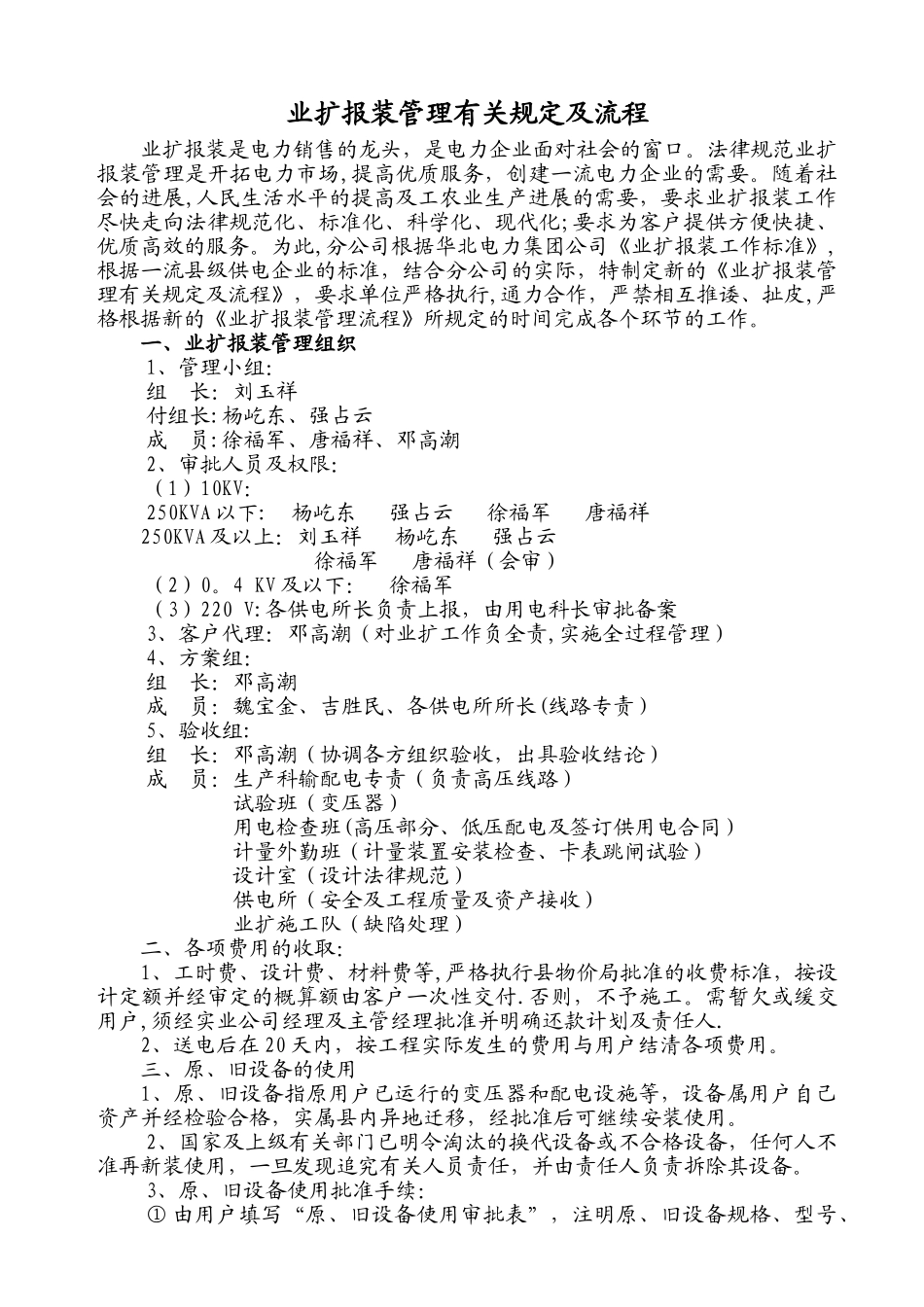

业扩报装管理有关规定及流程业扩报装是电力销售的龙头,是电力企业面对社会的窗口
法律规范业扩报装管理是开拓电力市场,提高优质服务,创建一流电力企业的需要
随着社会的进展,人民生活水平的提高及工农业生产进展的需要,要求业扩报装工作尽快走向法律规范化、标准化、科学化、现代化;要求为客户提供方便快捷、优质高效的服务
为此,分公司根据华北电力集团公司《业扩报装工作标准》,根据一流县级供电企业的标准,结合分公司的实际,特制定新的《业扩报装管理有关规定及流程》,要求单位严格执行,通力合作,严禁相互推诿、扯皮,严格根据新的《业扩报装管理流程》所规定的时间完成各个环节的工作
一、业扩报装管理组织1、管理小组:组 长:刘玉祥付组长:杨屹东、强占云成 员:徐福军、唐福祥、邓高潮2、审批人员及权限:(1)10KV:250KVA 以下: 杨屹东 强占云 徐福军 唐福祥 250KVA 及以上:刘玉祥 杨屹东 强占云 徐福军 唐福祥(会审)(2)0

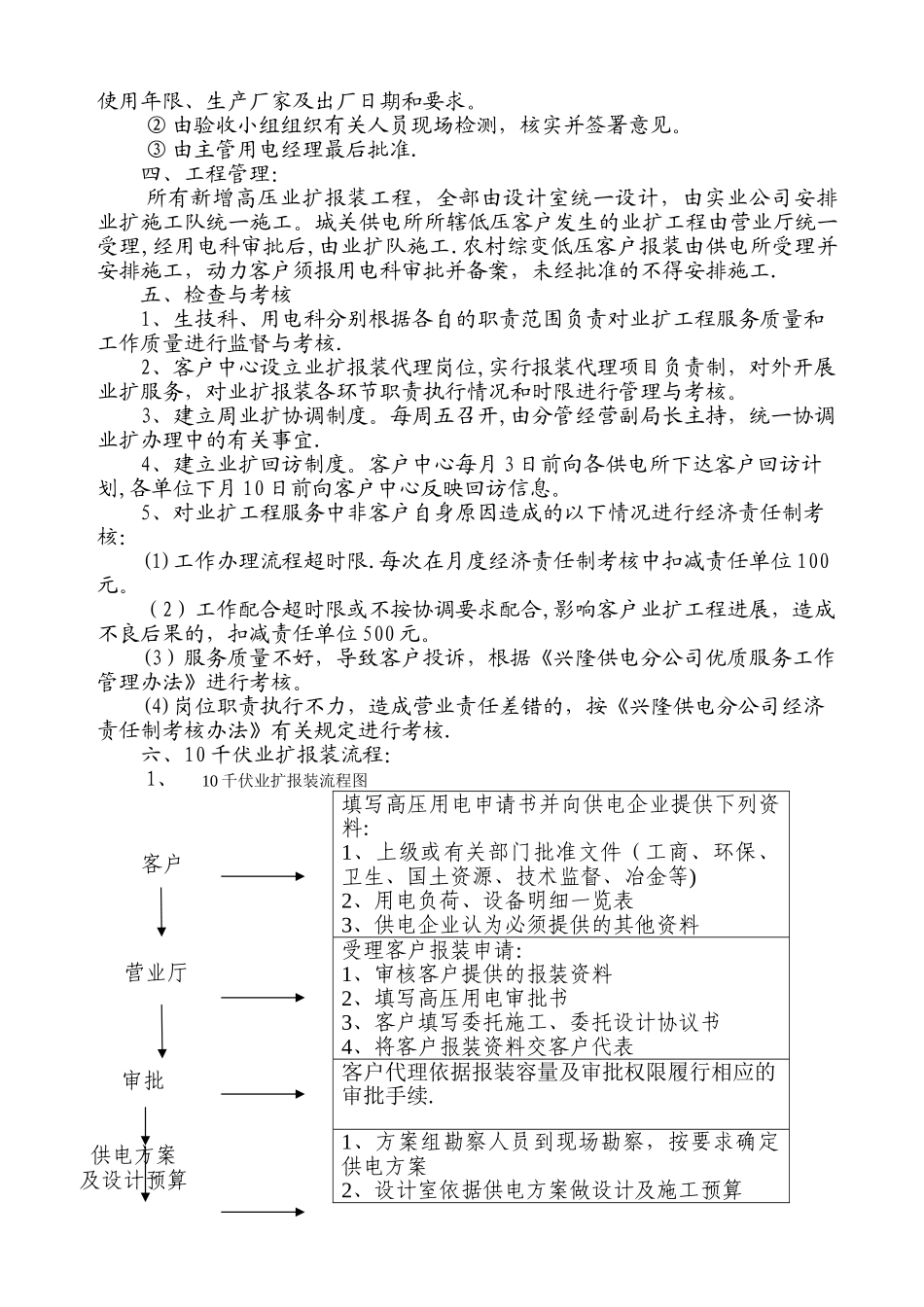

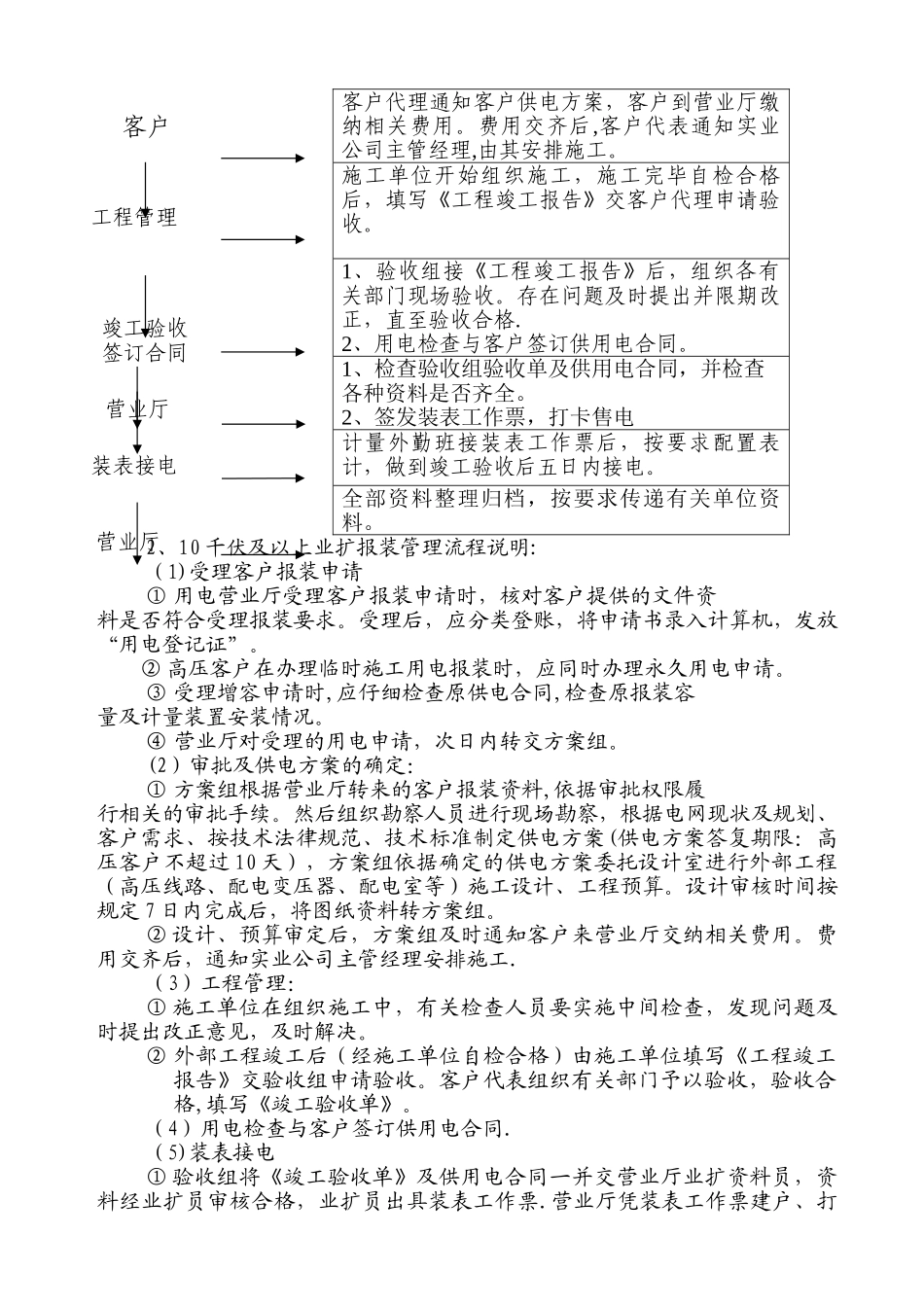

4 KV 及以下: 徐福军(3)220 V:各供电所长负责上报,由用电科长审批备案3、客户代理:邓高潮(对业扩工作负全责,实施全过程管理)4、方案组:组 长:邓高潮成 员:魏宝金、吉胜民、各供电所所长(线路专责)5、验收组:组 长:邓高潮(协调各方组织验收,出具验收结论)成 员:生产科输配电专责(负责高压线路)试验班(变压器)用电检查班(高压部分、低压配电及签订供用电合同)计量外勤班(计量装置安装检查、卡表跳闸试验)设计室(设计法律规范)供电所(安全及工程质量及资产接收)业扩施工队(缺陷处理)二、各项费用的收取:1、工时费、设计费、材料费等,严格执行县物价局批准的收费标准,按设计定额并经审定的概算额由客户一次性交付
否则,不予施工
需暂欠或缓交用户,须经实业公司经理及主管经理批准并明确还款计划及责任人
2、送电后在 20 天内,按工程实际发生的费用与用户结清
