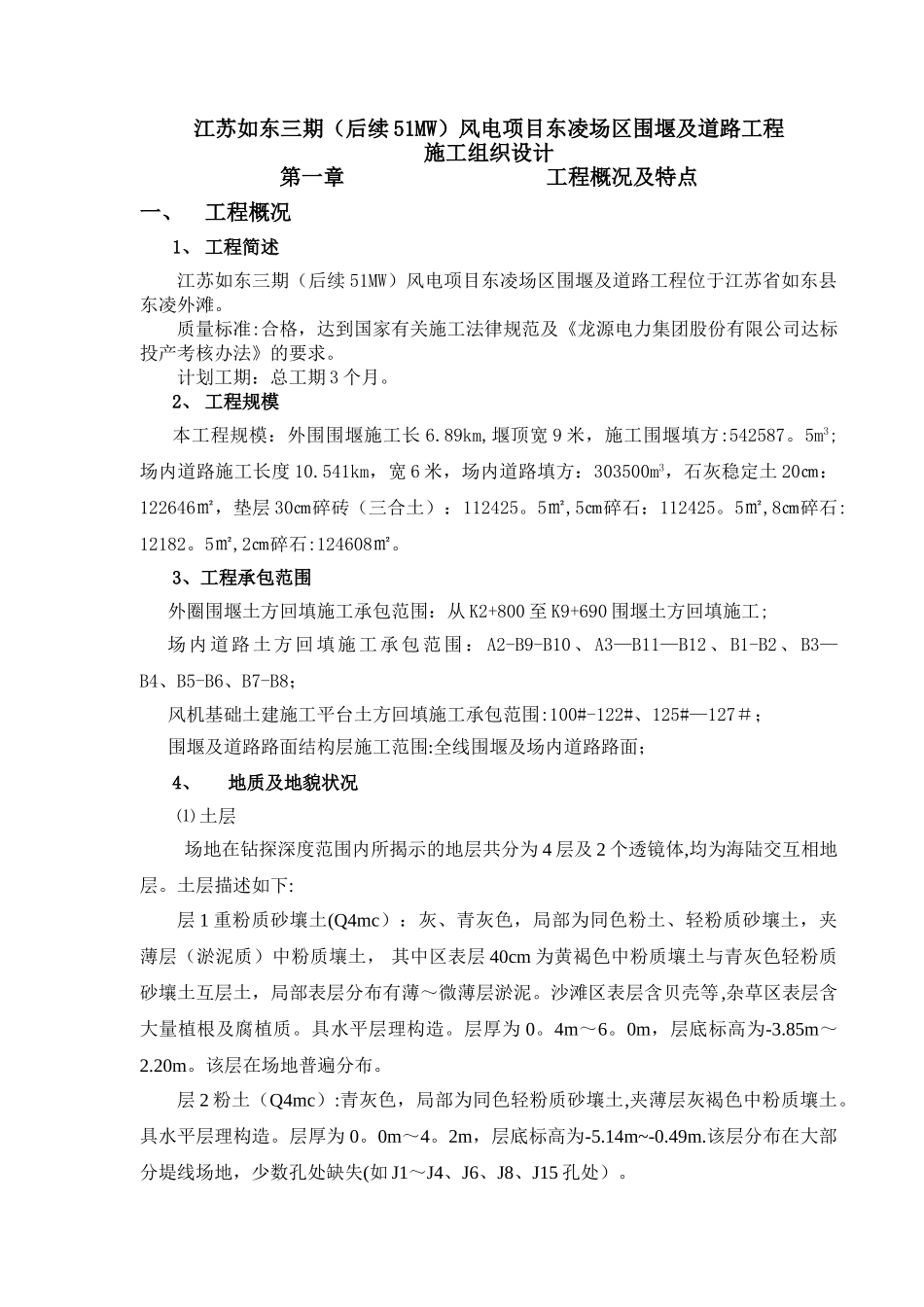

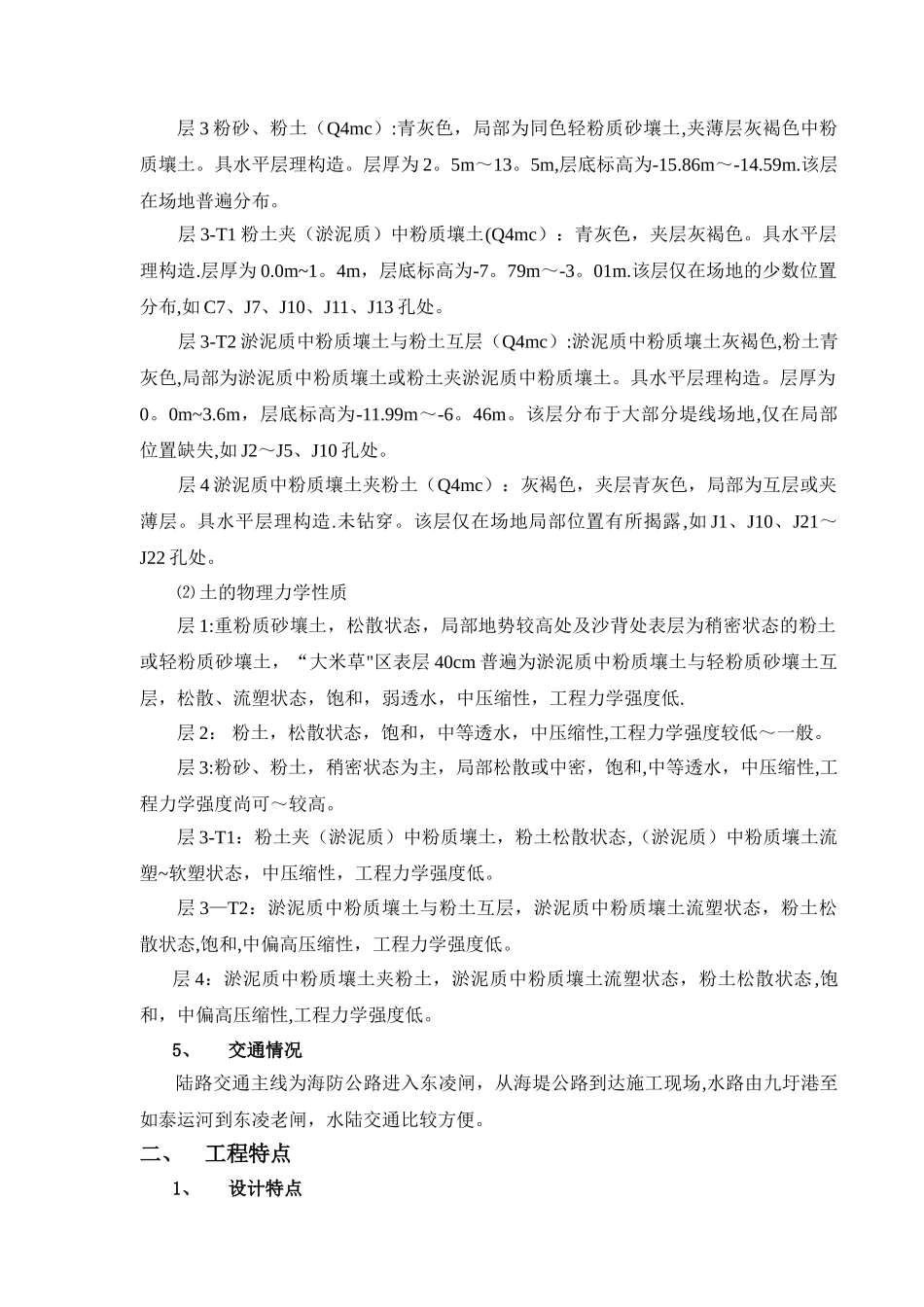

江苏如东三期(后续 51MW)风电项目东凌场区围堰及道路工程施工组织设计第一章工程概况及特点一、工程概况1、 工程简述江苏如东三期(后续 51MW)风电项目东凌场区围堰及道路工程位于江苏省如东县东凌外滩。质量标准:合格,达到国家有关施工法律规范及《龙源电力集团股份有限公司达标投产考核办法》的要求。计划工期:总工期 3 个月。2、 工程规模本工程规模:外围围堰施工长 6.89km,堰顶宽 9 米,施工围堰填方:542587。5m3;场内道路施工长度 10.541km,宽 6 米,场内道路填方:303500m3,石灰稳定土 20㎝:122646㎡,垫层 30㎝碎砖(三合土):112425。5㎡,5㎝碎石:112425。5㎡,8㎝碎石:12182。5㎡,2㎝碎石:124608㎡。3、工程承包范围 外圈围堰土方回填施工承包范围:从 K2+800 至 K9+690 围堰土方回填施工;场内道路土方回填施工承包范围: A2-B9-B10、A3—B11—B12、B1-B2、B3—B4、B5-B6、B7-B8;风机基础土建施工平台土方回填施工承包范围:100#-122#、125#—127#;围堰及道路路面结构层施工范围:全线围堰及场内道路路面;4、地质及地貌状况⑴ 土层场地在钻探深度范围内所揭示的地层共分为 4 层及 2 个透镜体,均为海陆交互相地层。土层描述如下:层 1 重粉质砂壤土(Q4mc):灰、青灰色,局部为同色粉土、轻粉质砂壤土,夹薄层(淤泥质)中粉质壤土, 其中区表层 40cm 为黄褐色中粉质壤土与青灰色轻粉质砂壤土互层土,局部表层分布有薄~微薄层淤泥。沙滩区表层含贝壳等,杂草区表层含大量植根及腐植质。具水平层理构造。层厚为 0。4m~6。0m,层底标高为-3.85m~2.20m。该层在场地普遍分布。层 2 粉土(Q4mc):青灰色,局部为同色轻粉质砂壤土,夹薄层灰褐色中粉质壤土。具水平层理构造。层厚为 0。0m~4。2m,层底标高为-5.14m~-0.49m.该层分布在大部分堤线场地,少数孔处缺失(如 J1~J4、J6、J8、J15 孔处)。层 3 粉砂、粉土(Q4mc):青灰色,局部为同色轻粉质砂壤土,夹薄层灰褐色中粉质壤土。具水平层理构造。层厚为 2。5m~13。5m,层底标高为-15.86m~-14.59m.该层在场地普遍分布。层 3-T1 粉土夹(淤泥质)中粉质壤土(Q4mc):青灰色,夹层灰褐色。具水平层理构造.层厚为 0.0m~1。4m,层底标高为-7。79m~-3。01m.该层仅在场地的少数位置分布,如 C7、J7、J10、J11、J13 孔处。层 3-T2 淤泥质中粉质壤土与粉土互层(Q4mc):淤泥质中粉质壤土灰褐色,粉土青灰色,局部为淤泥质中粉质壤土或粉土...
