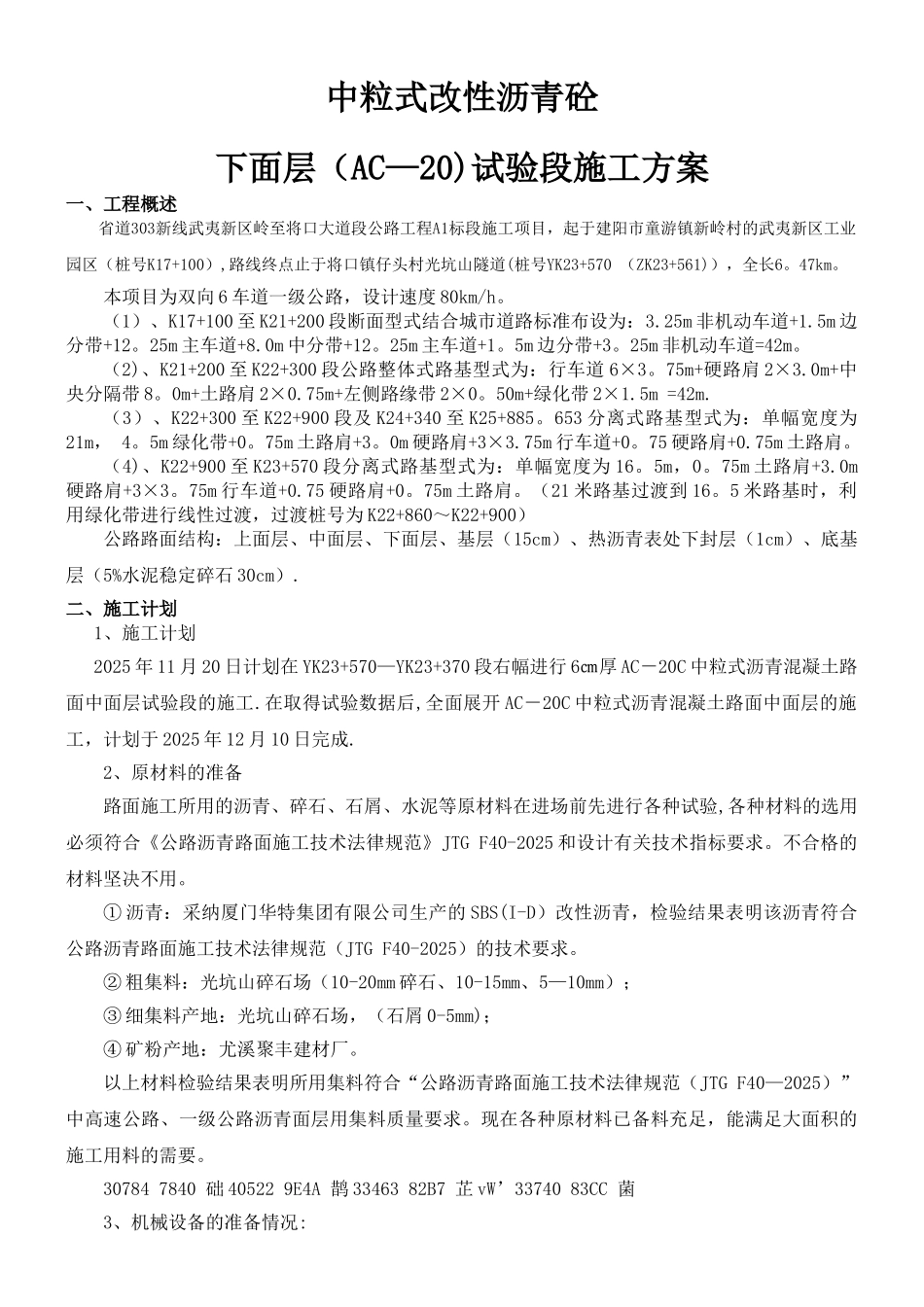

中粒式改性沥青砼下面层(AC—20)试验段施工方案一、工程概述省道303新线武夷新区岭至将口大道段公路工程A1标段施工项目,起于建阳市童游镇新岭村的武夷新区工业园区(桩号K17+100),路线终点止于将口镇仔头村光坑山隧道(桩号YK23+570 (ZK23+561)),全长6。47km。本项目为双向 6 车道一级公路,设计速度 80km/h。(1)、K17+100 至 K21+200 段断面型式结合城市道路标准布设为:3.25m 非机动车道+1.5m 边分带+12。25m 主车道+8.0m 中分带+12。25m 主车道+1。5m 边分带+3。25m 非机动车道=42m。(2)、K21+200 至 K22+300 段公路整体式路基型式为:行车道 6×3。75m+硬路肩 2×3.0m+中央分隔带 8。0m+土路肩 2×0.75m+左侧路缘带 2×0。50m+绿化带 2×1.5m =42m.(3)、K22+300 至 K22+900 段及 K24+340 至 K25+885。653 分离式路基型式为:单幅宽度为21m, 4。5m 绿化带+0。75m 土路肩+3。0m 硬路肩+3×3.75m 行车道+0。75 硬路肩+0.75m 土路肩。(4)、K22+900 至 K23+570 段分离式路基型式为:单幅宽度为 16。5m,0。75m 土路肩+3.0m硬路肩+3×3。75m 行车道+0.75 硬路肩+0。75m 土路肩。(21 米路基过渡到 16。5 米路基时,利用绿化带进行线性过渡,过渡桩号为 K22+860~K22+900)公路路面结构:上面层、中面层、下面层、基层(15cm)、热沥青表处下封层(1cm)、底基层(5%水泥稳定碎石 30cm).二、施工计划1、施工计划 2025 年 11 月 20 日计划在 YK23+570—YK23+370 段右幅进行 6㎝厚 AC-20C 中粒式沥青混凝土路面中面层试验段的施工.在取得试验数据后,全面展开 AC-20C 中粒式沥青混凝土路面中面层的施工,计划于 2025 年 12 月 10 日完成.2、原材料的准备路面施工所用的沥青、碎石、石屑、水泥等原材料在进场前先进行各种试验,各种材料的选用必须符合《公路沥青路面施工技术法律规范》JTG F40-2025 和设计有关技术指标要求。不合格的材料坚决不用。① 沥青:采纳厦门华特集团有限公司生产的 SBS(I-D)改性沥青,检验结果表明该沥青符合公路沥青路面施工技术法律规范(JTG F40-2025)的技术要求。② 粗集料:光坑山碎石场(10-20mm 碎石、10-15mm、5—10mm);③ 细集料产地:光坑山碎石场,(石屑 0-5mm);④ 矿粉产地:尤溪聚丰建材厂。以上材料检验结果表明所用集料符合“公路沥青路面施工技术法律规范(JTG F40—2025)”中高速公路、一级公路沥青面...
