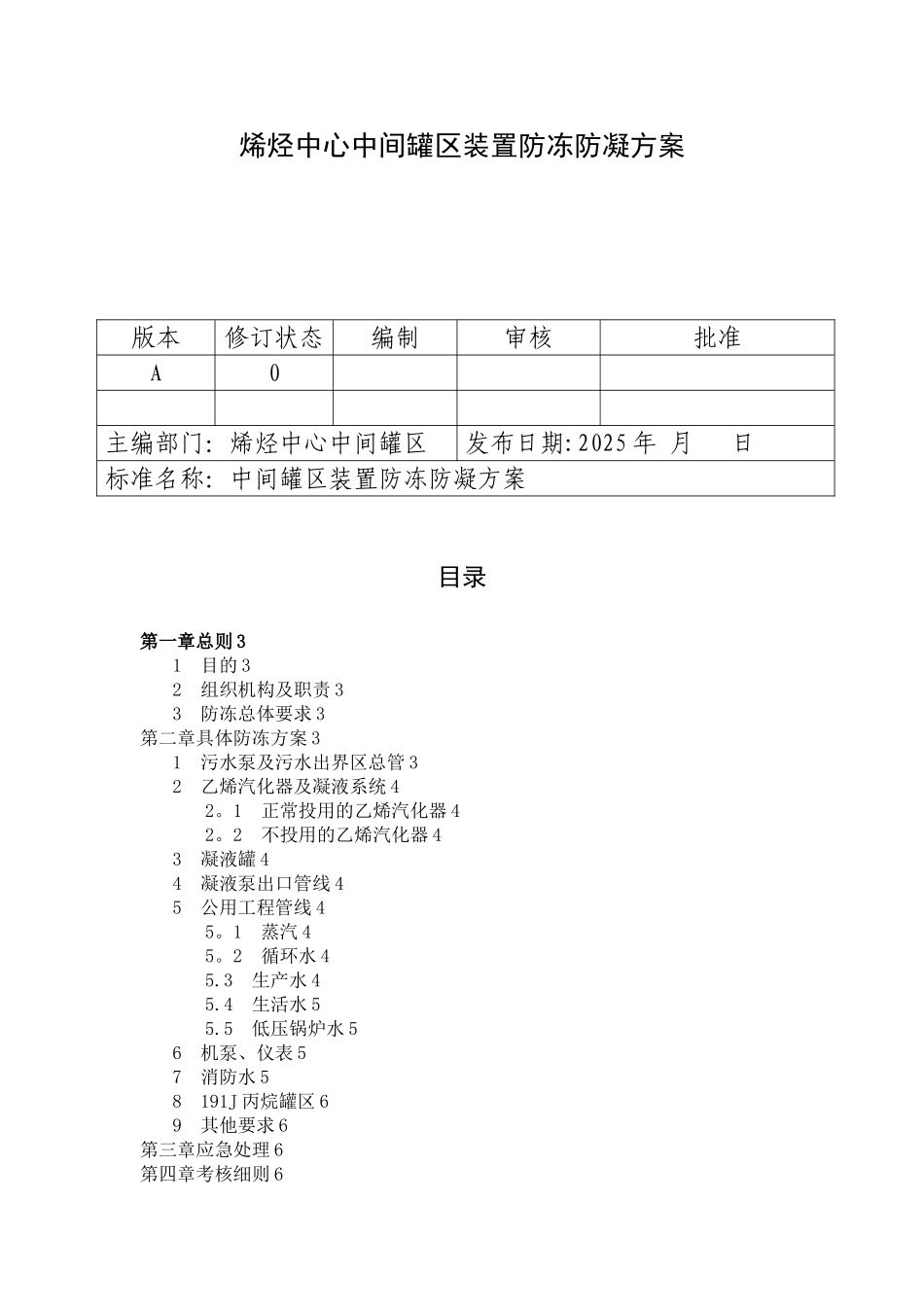

陕西延长中煤榆林能源化工有限公司烯烃中心中间罐区装置防冻防凝方案2025 年 9 月 11 日发布 2025 年 9 月 11 日起实施 陕西延长中煤榆林能源化工有限公司 发布陕西延长中煤榆林能源化工有限公司烯烃中心中间罐区装置防冻防凝方案目录第一章总则 31 目的 32 组织机构及职责 33 防冻总体要求 3第二章具体防冻方案 31 污水泵及污水出界区总管 32 乙烯汽化器及凝液系统 42
1 正常投用的乙烯汽化器 42
2 不投用的乙烯汽化器 43 凝液罐 44 凝液泵出口管线 45 公用工程管线 45
1 蒸汽 45
2 循环水 45
3 生产水 45
4 生活水 55
5 低压锅炉水 56 机泵、仪表 57 消防水 58 191J 丙烷罐区 69 其他要求 6第三章应急处理 6第四章考核细则 6版本修订状态编制审核批准A0主编部门:烯烃中心中间罐区发布日期:2025 年 月 日标准名称:中间罐区装置防冻防凝方案第五章附件 7中间罐区冬季防冻防凝方案第一章 总则1 目的进入冬季,气温将急剧下降,为了保证中间罐区设备和管线安全过冬,防止蒸汽、水、风工艺管线及设备冻结事故的发生,各班组要加强巡回检查,对各设备和管线的冻凝要有预见性,要认真检查及时处理,做到罐区不积水、不结冰、不挂冰、不冻凝冻坏管线和设备,特制定本方案

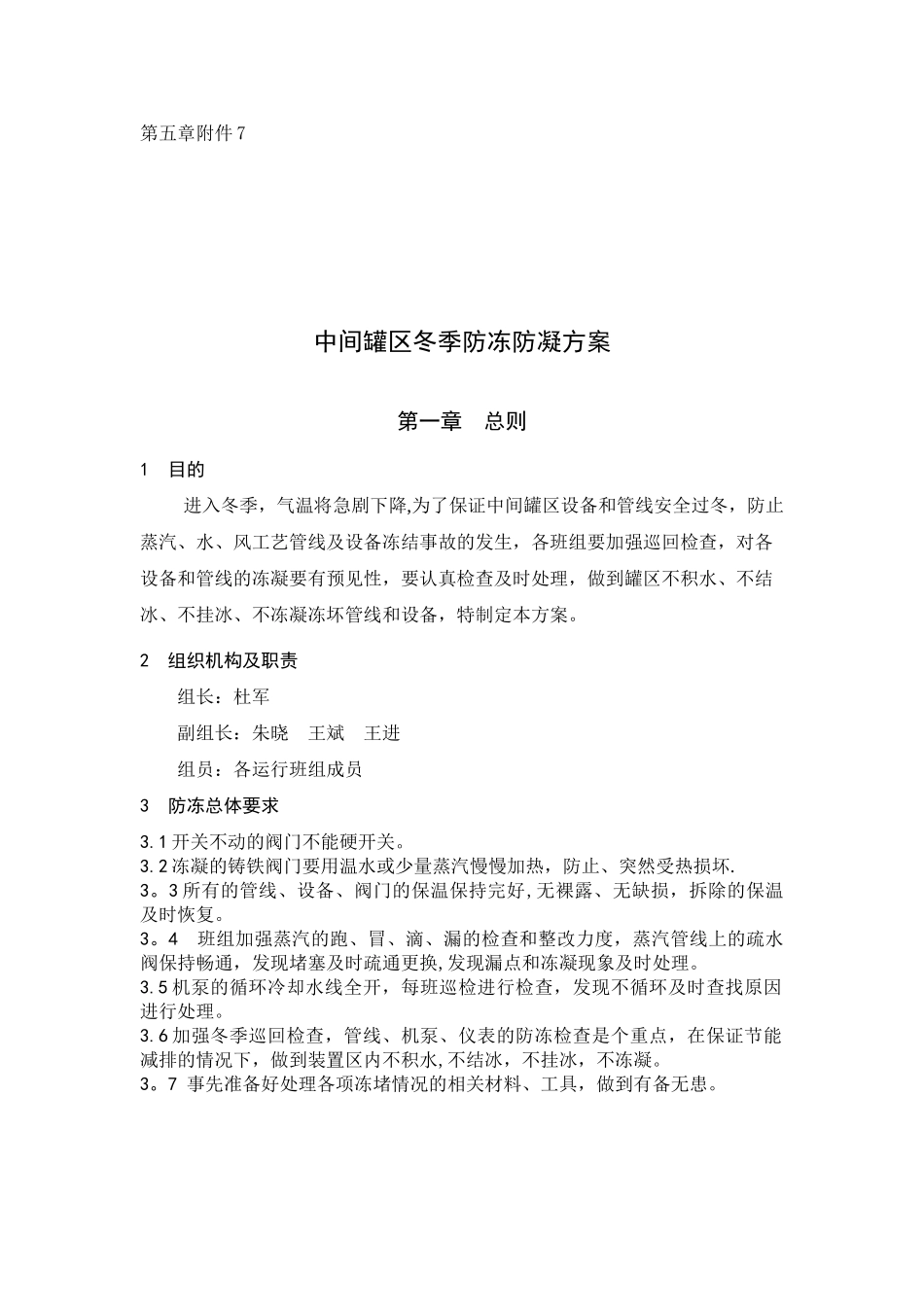

2 组织机构及职责组长:杜军副组长:朱晓 王斌 王进组员:各运行班组成员3 防冻总体要求3
1 开关不动的阀门不能硬开关
2 冻凝的铸铁阀门要用温水或少量蒸汽慢慢加热,防止、突然受热损坏
3 所有的管线、设备、阀门的保温保持完好,无裸露、无缺损,拆除的保温及时恢复
4 班组加强蒸汽的跑、冒、滴、漏的检查和整改力度,蒸汽管线上的疏水阀保持畅通,发现堵塞及时疏通更换,发现漏点和冻凝现象及时处理
5 机泵的循环冷却水线全开,每班巡检进行检查,发现
