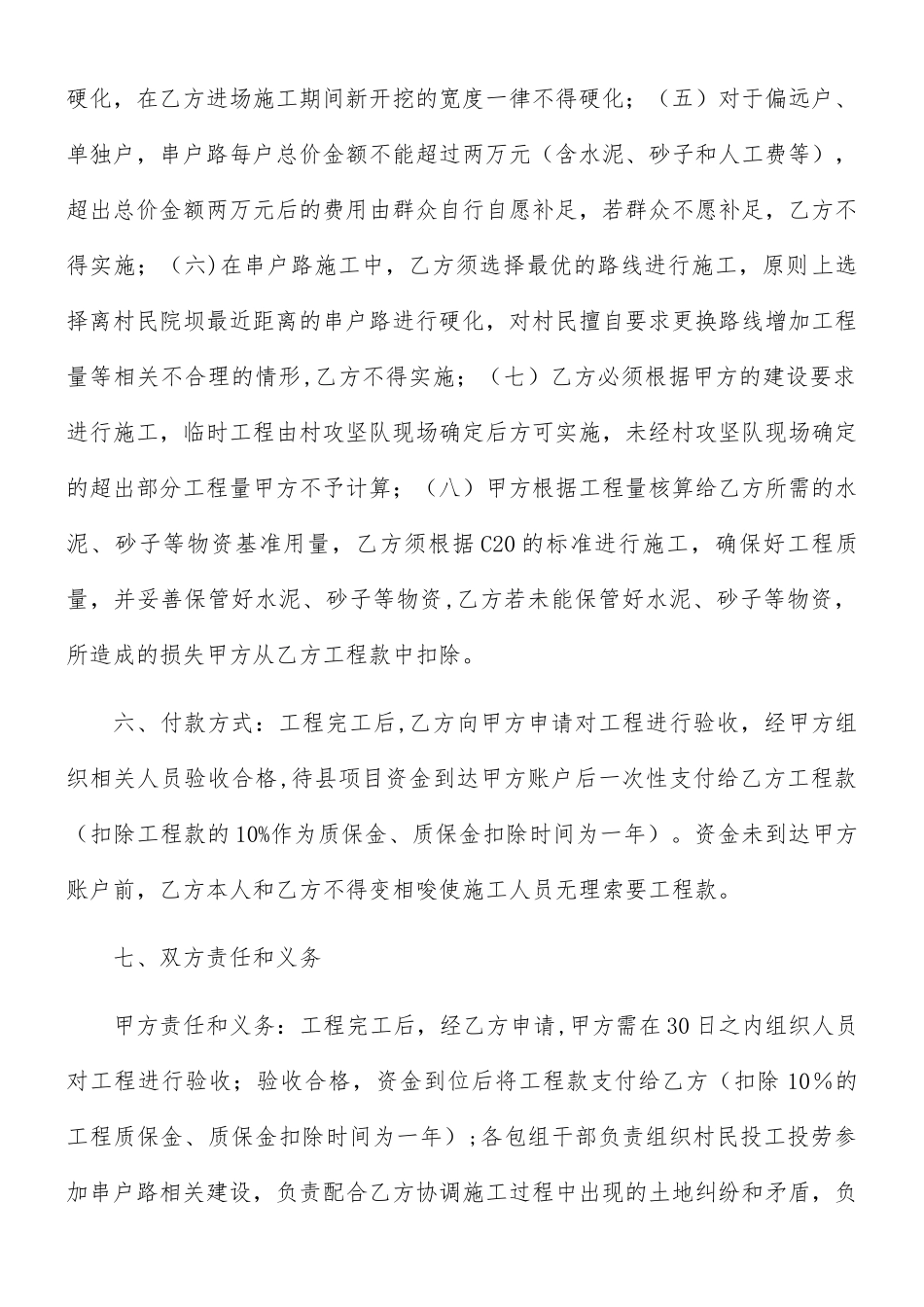

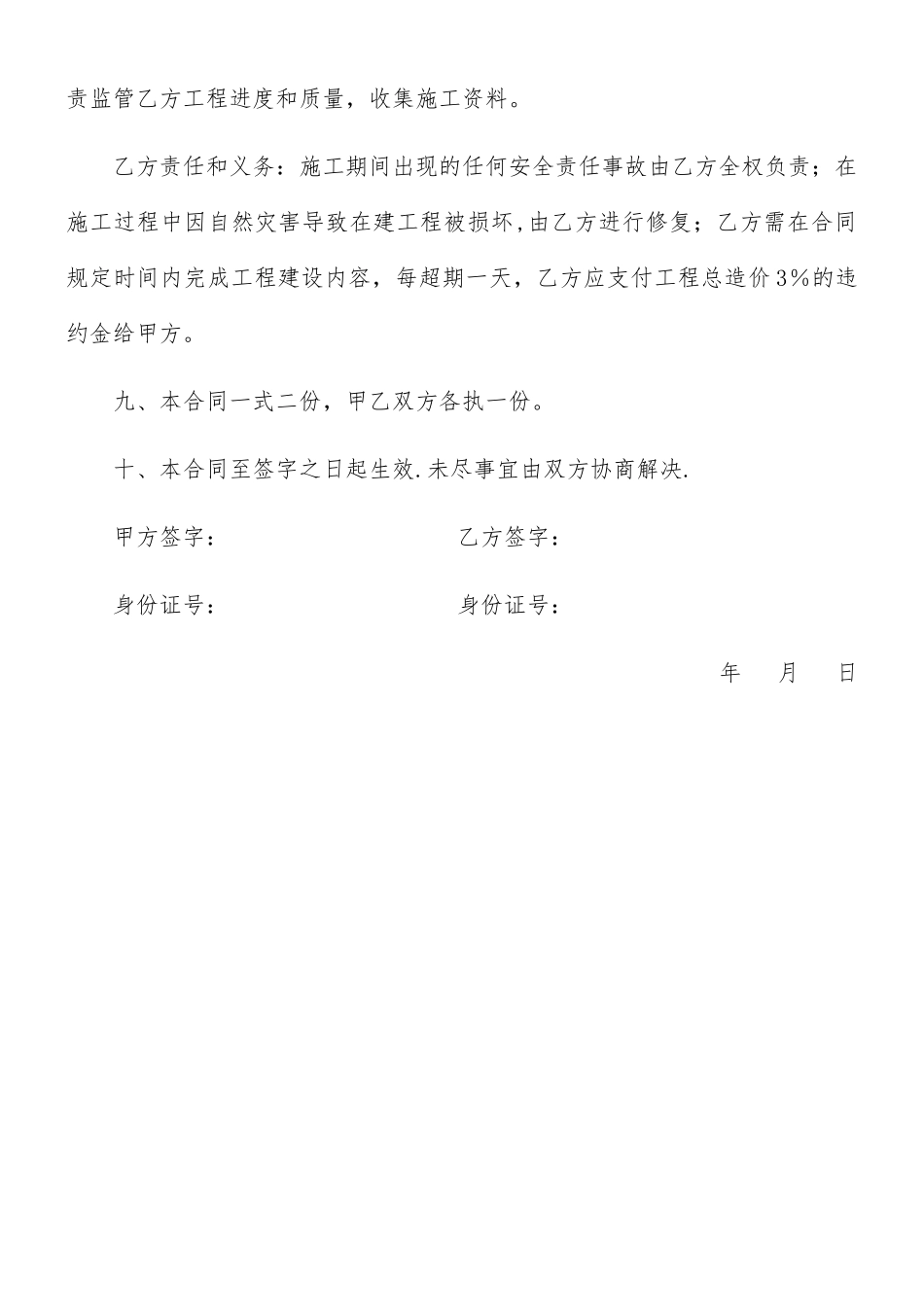

串户路硬化施工合同经甲乙双方共同协商,甲方将坪山乡佛顶山村串户路硬化工程发包给乙方实施,甲乙双方本着公开、公平、公正的原则,经双方协商并达成一致意见,形成协议如下:一、项目建设地点:佛顶山村
二、项目建设内容及规模:硬化佛顶山村
三、建设工期:2025 年 7 月 2 日—2025 年 10 月 1 日
四、承包方式及合同价款:该串户路工程所需砂子和水泥由甲方负责提供并运输至货车一次性能达到的位置
乙方负责硬化及硬化所需倒运工作,厚度为 8cm、15cm 的硬化单价均为 18 元/㎡(含税)
工程总量及工程总价根据最终验收数量为准
四、建设要求:(一)所有的串户路建设必须由群众投工投劳将路面平整或将堡坎、护坡砌好后乙方再硬化,对群众不愿投工投劳的,乙方不得实施;(二)串户路宽度不足 1
5m 的道路由群众自行开挖至 1
5m 的宽度后硬化,群众不愿开挖或因地理条件不允许,乙方根据实际宽度进行硬化施工;(二)现有道路在 2m 以下的,根据 1
5m 宽度硬化,厚度为 8cm
现有道路在 2m 以上、3
5m 以下的按实际宽度硬化,厚度为 15cm;(三)所有串户路最宽的宽度不能超过 3
5m,急弯处可根据实际需要适当拓宽,拓宽部分须得到村攻坚队现场确定;(四)串户路宽度超过 1
5m 以上的道路只能在现有道路的基础上硬化,在乙方进场施工期间新开挖的宽度一律不得硬化;(五)对于偏远户、单独户,串户路每户总价金额不能超过两万元(含水泥、砂子和人工费等),超出总价金额两万元后的费用由群众自行自愿补足,若群众不愿补足,乙方不得实施;(六)在串户路施工中,乙方须选择最优的路线进行施工,原则上选择离村民院坝最近距离的串户路进行硬化,对村民擅自要求更换路线增加工程量等相关不合理的情形,乙方不得实施;(七)乙方必须根据甲方的建设要求进行施工,临时工程由村攻坚队现场确定后方可实施,未经村攻坚队
