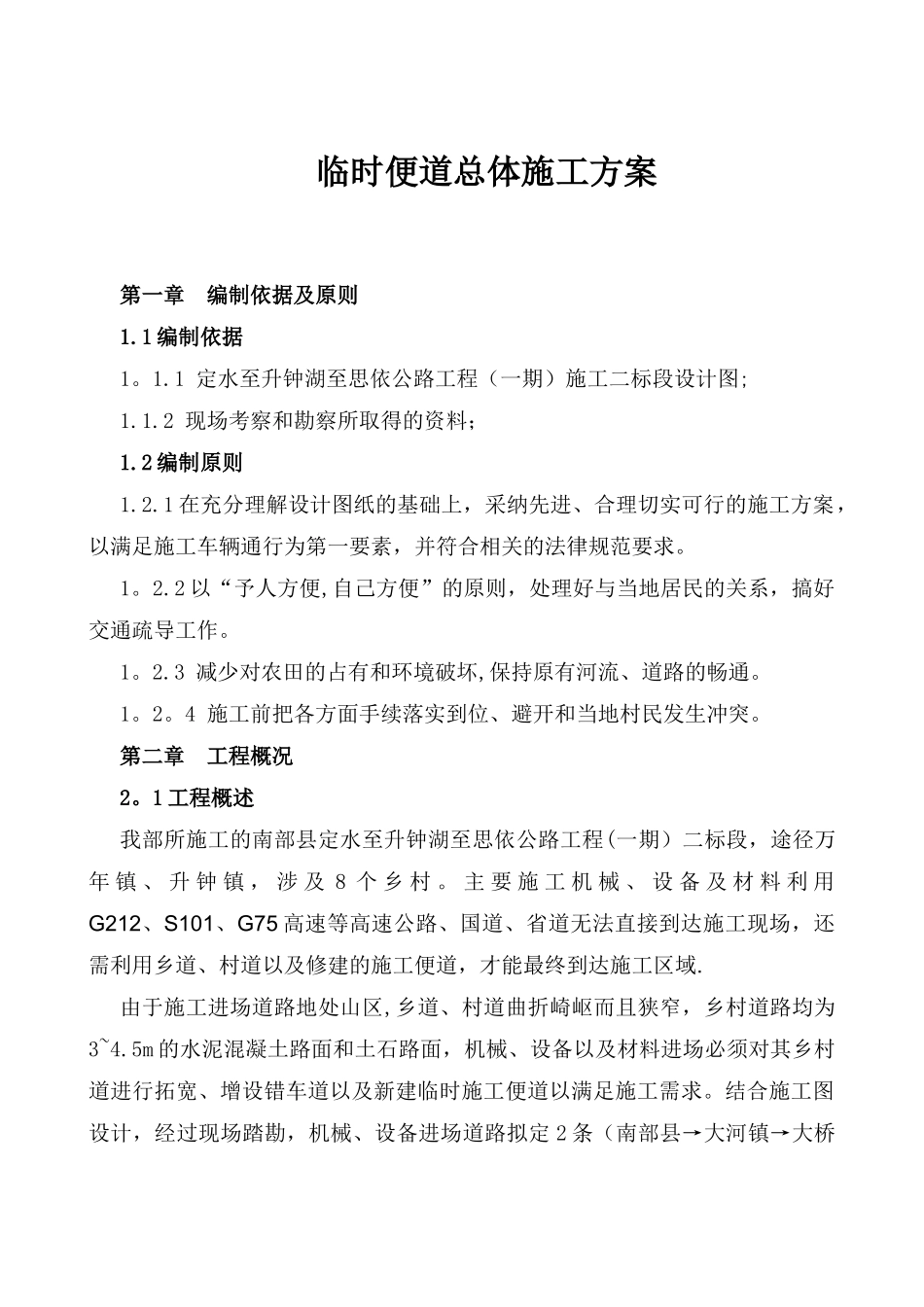

临时便道总体施工方案第一章 编制依据及原则1
1 编制依据1

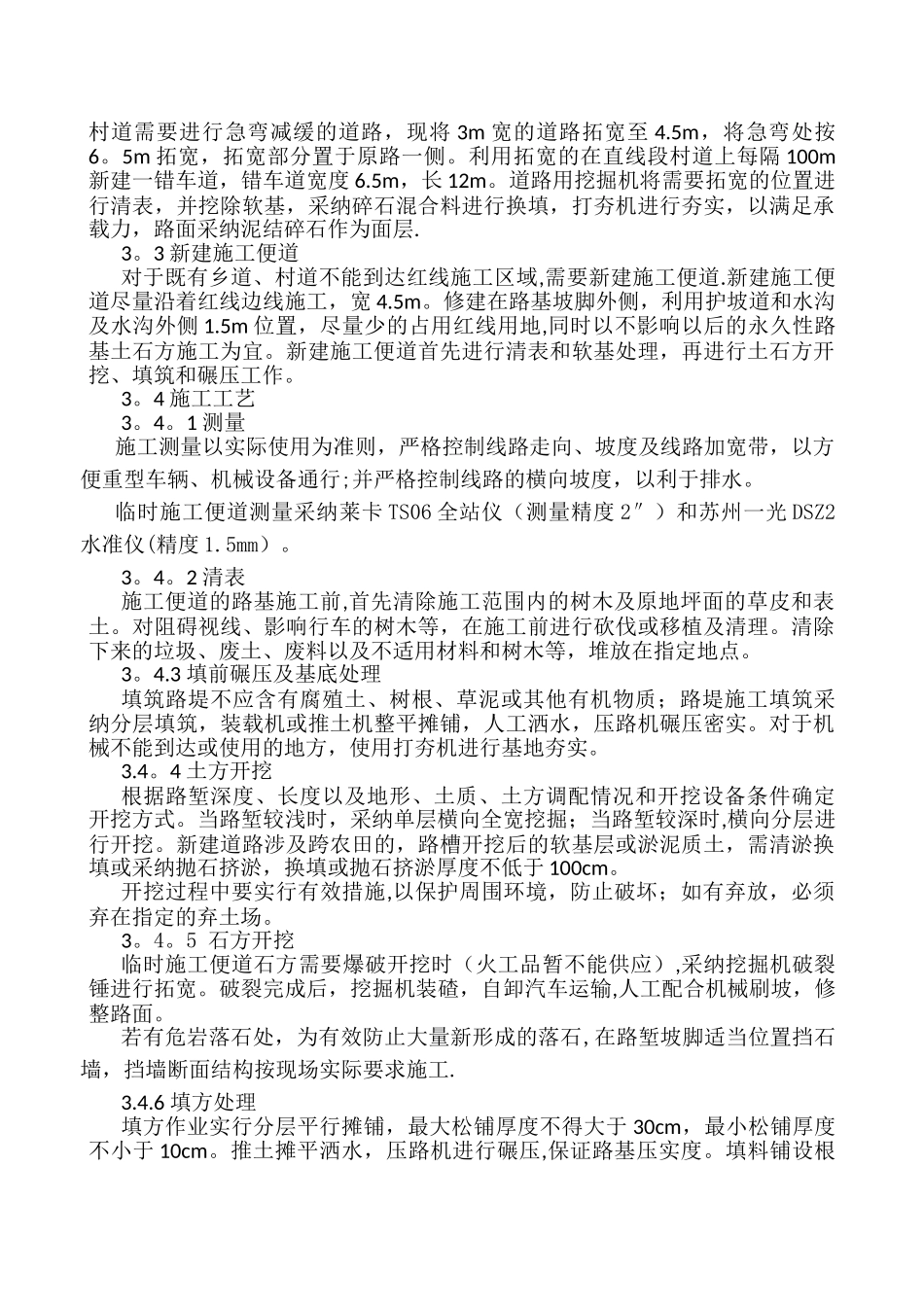

1 定水至升钟湖至思依公路工程(一期)施工二标段设计图;1
2 现场考察和勘察所取得的资料;1
2 编制原则1
1 在充分理解设计图纸的基础上,采纳先进、合理切实可行的施工方案,以满足施工车辆通行为第一要素,并符合相关的法律规范要求
2 以“予人方便,自己方便”的原则,处理好与当地居民的关系,搞好交通疏导工作
3 减少对农田的占有和环境破坏,保持原有河流、道路的畅通
4 施工前把各方面手续落实到位、避开和当地村民发生冲突
第二章 工程概况2
1 工程概述我部所施工的南部县定水至升钟湖至思依公路工程(一期)二标段,途径万年 镇 、 升 钟 镇 , 涉 及 8 个 乡 村
主 要 施 工 机 械 、 设 备 及 材 料 利 用G212、S101、G75 高速等高速公路、国道、省道无法直接到达施工现场,还需利用乡道、村道以及修建的施工便道,才能最终到达施工区域
由于施工进场道路地处山区,乡道、村道曲折崎岖而且狭窄,乡村道路均为3~4
5m 的水泥混凝土路面和土石路面,机械、设备以及材料进场必须对其乡村道进行拓宽、增设错车道以及新建临时施工便道以满足施工需求
结合施工图设计,经过现场踏勘,机械、设备进场道路拟定 2 条(南部县→大河镇→大桥镇→雄狮乡→万年镇,接入主线 K13+285 位置、南部县→柏垭镇→升钟镇→永红乡三合村→进入主线 K21+233 位置);材料进场道路拟定 2 条(南部县→大河镇→大桥镇→雄狮乡→万年镇→341 乡道→凤仪村,接入主线 K16+300 拌合站位置、南部县→大河镇→大桥镇→永红乡→永红乡三合村→341 乡道→进入主线K19+500 拌合站位置)

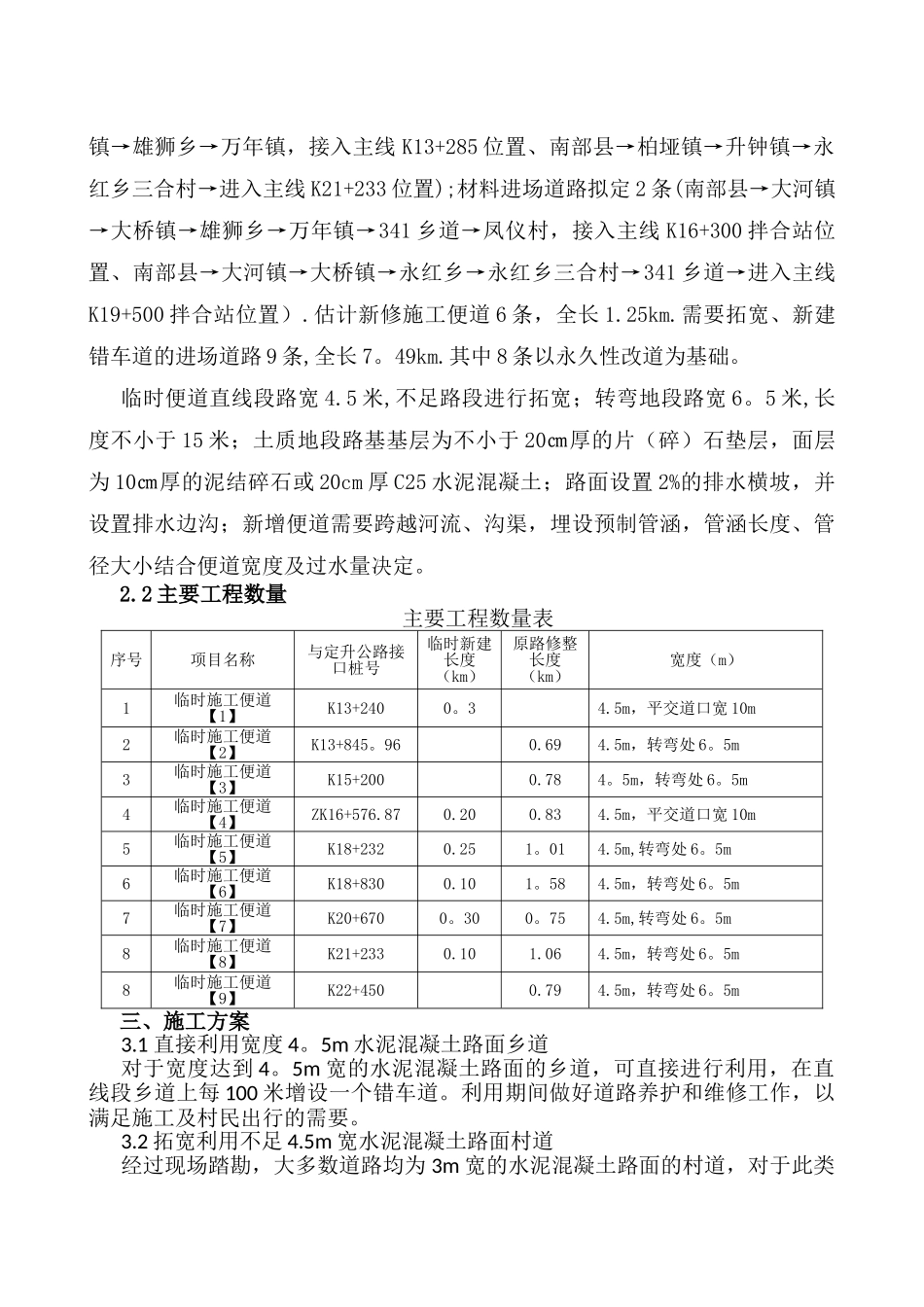

估计新修施工便道 6 条,全长 1
需要拓宽、新建错车道的进场道路 9 条,全长 7
