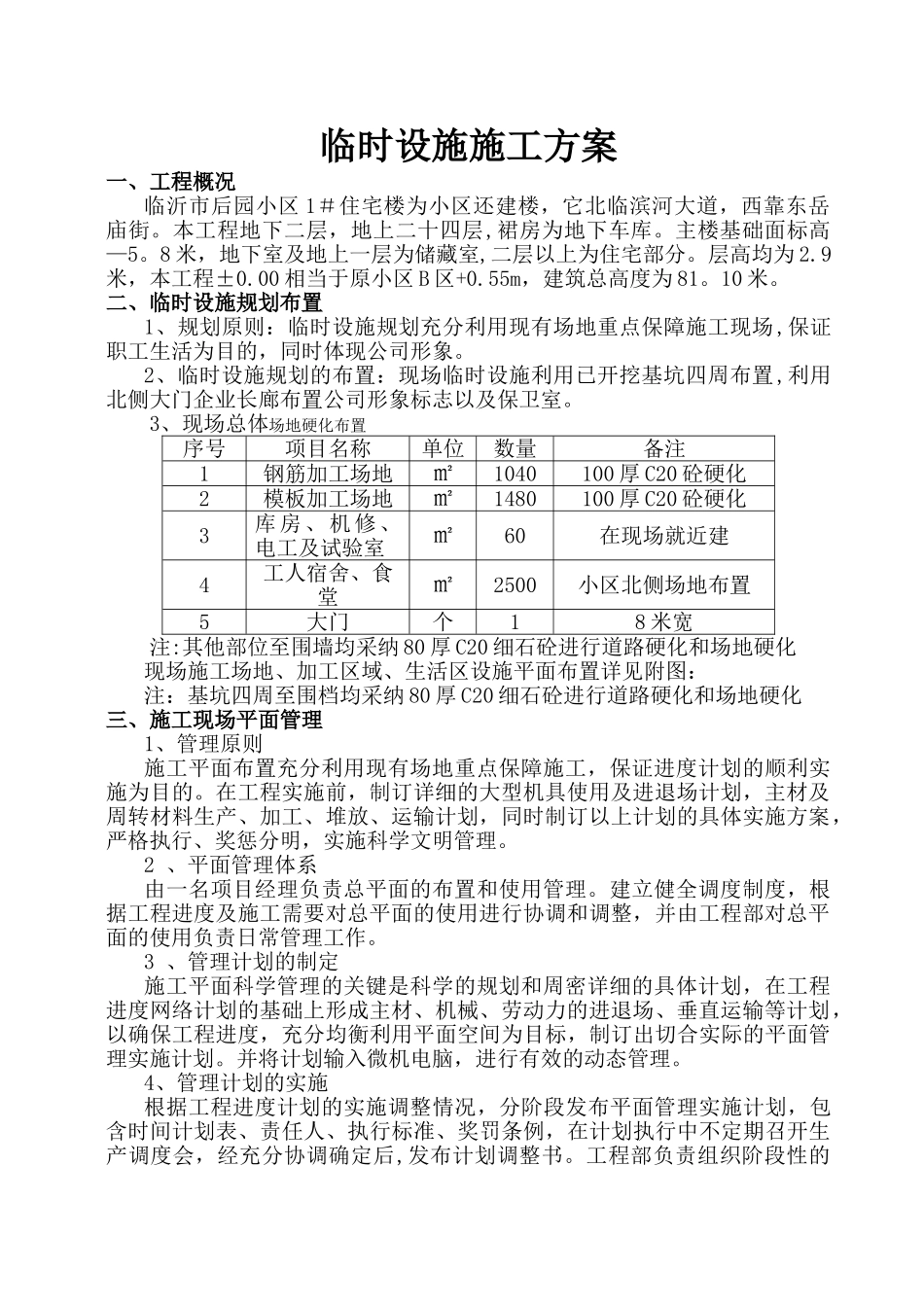

临时设施施工方案一、工程概况临沂市后园小区 1#住宅楼为小区还建楼,它北临滨河大道,西靠东岳庙街
本工程地下二层,地上二十四层,裙房为地下车库
主楼基础面标高—5
8 米,地下室及地上一层为储藏室,二层以上为住宅部分
层高均为 2
9米,本工程±0
00 相当于原小区 B 区+0
55m,建筑总高度为 81

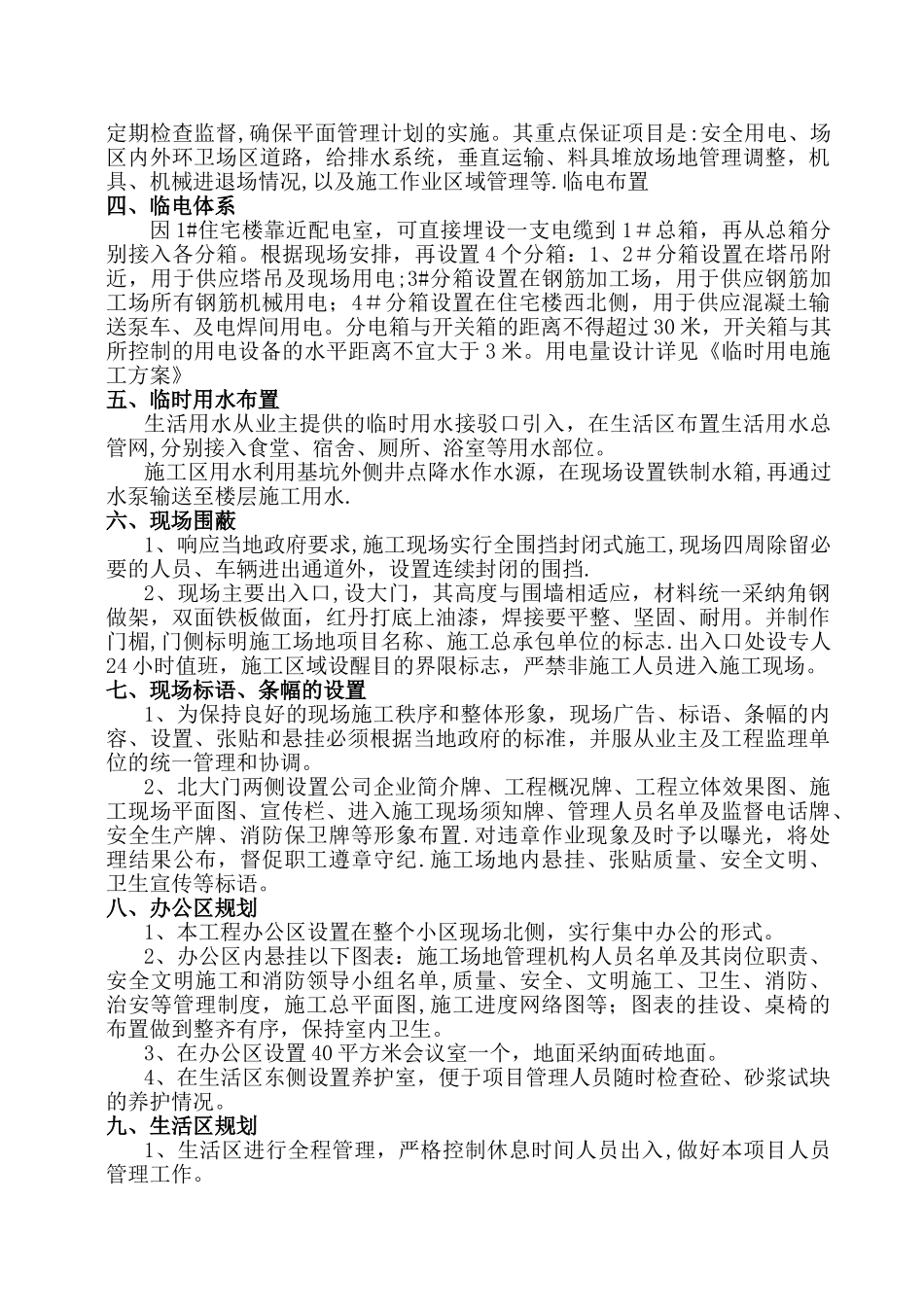

二、临时设施规划布置1、规划原则:临时设施规划充分利用现有场地重点保障施工现场,保证职工生活为目的,同时体现公司形象
2、临时设施规划的布置:现场临时设施利用已开挖基坑四周布置,利用北侧大门企业长廊布置公司形象标志以及保卫室
3、现场总体场地硬化布置序号项目名称单位数量备注1钢筋加工场地㎡1040100 厚 C20 砼硬化2模板加工场地㎡1480100 厚 C20 砼硬化3库房、机修、电工及试验室㎡60在现场就近建4工人宿舍、食堂㎡2500小区北侧场地布置5大门个18 米宽注:其他部位至围墙均采纳 80 厚 C20 细石砼进行道路硬化和场地硬化现场施工场地、加工区域、生活区设施平面布置详见附图:注:基坑四周至围档均采纳 80 厚 C20 细石砼进行道路硬化和场地硬化三、施工现场平面管理1、管理原则施工平面布置充分利用现有场地重点保障施工,保证进度计划的顺利实施为目的
在工程实施前,制订详细的大型机具使用及进退场计划,主材及周转材料生产、加工、堆放、运输计划,同时制订以上计划的具体实施方案,严格执行、奖惩分明,实施科学文明管理
2 、平面管理体系由一名项目经理负责总平面的布置和使用管理
建立健全调度制度,根据工程进度及施工需要对总平面的使用进行协调和调整,并由工程部对总平面的使用负责日常管理工作

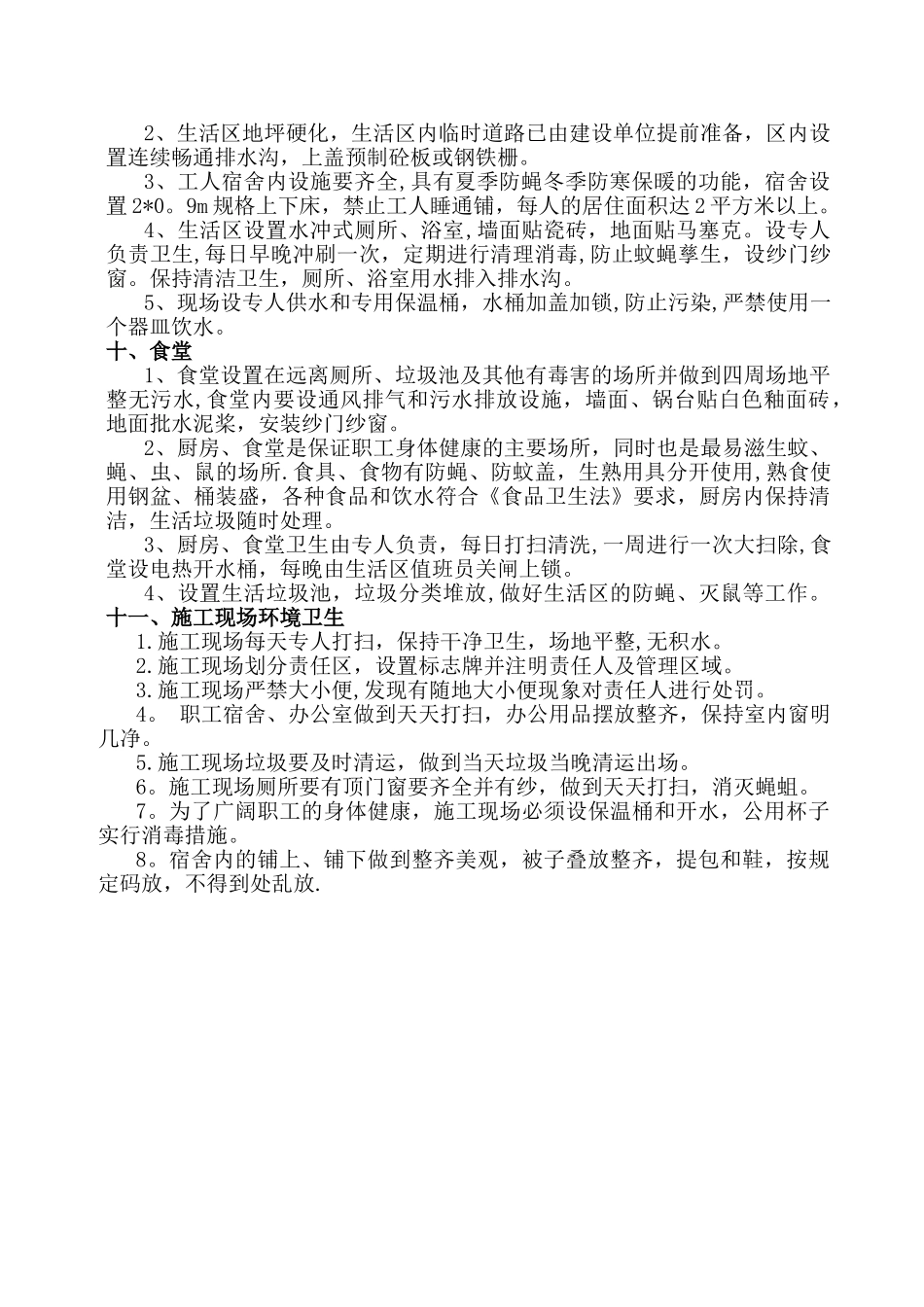

3 、管理计划的制定施工平面科学管理的关键是科学的规划和周密详细的具体计划,在工程进度网络计划的基础上形成主材、机械、劳动力的进退场、垂直运输等计划,以确保工程进度,充
