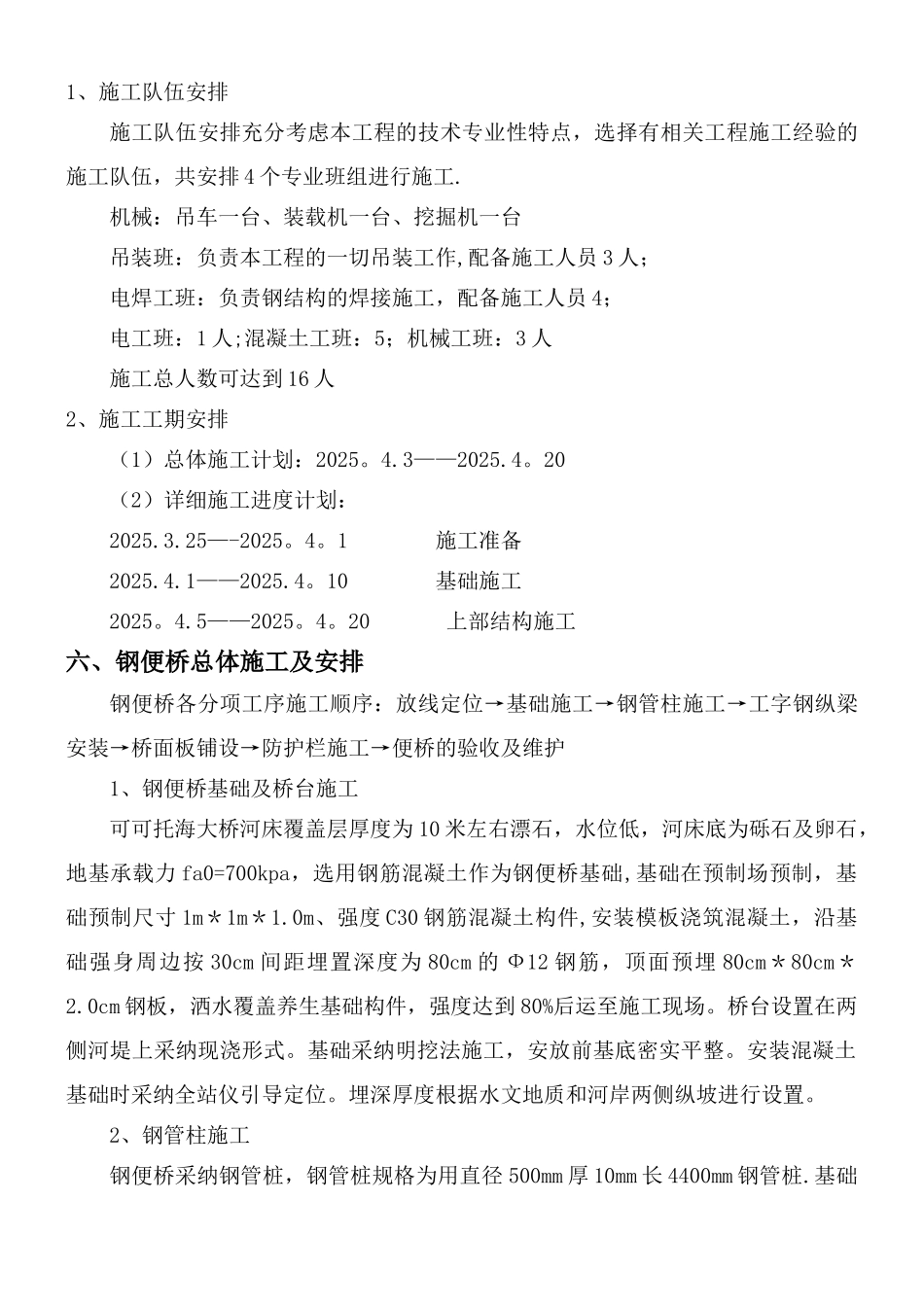

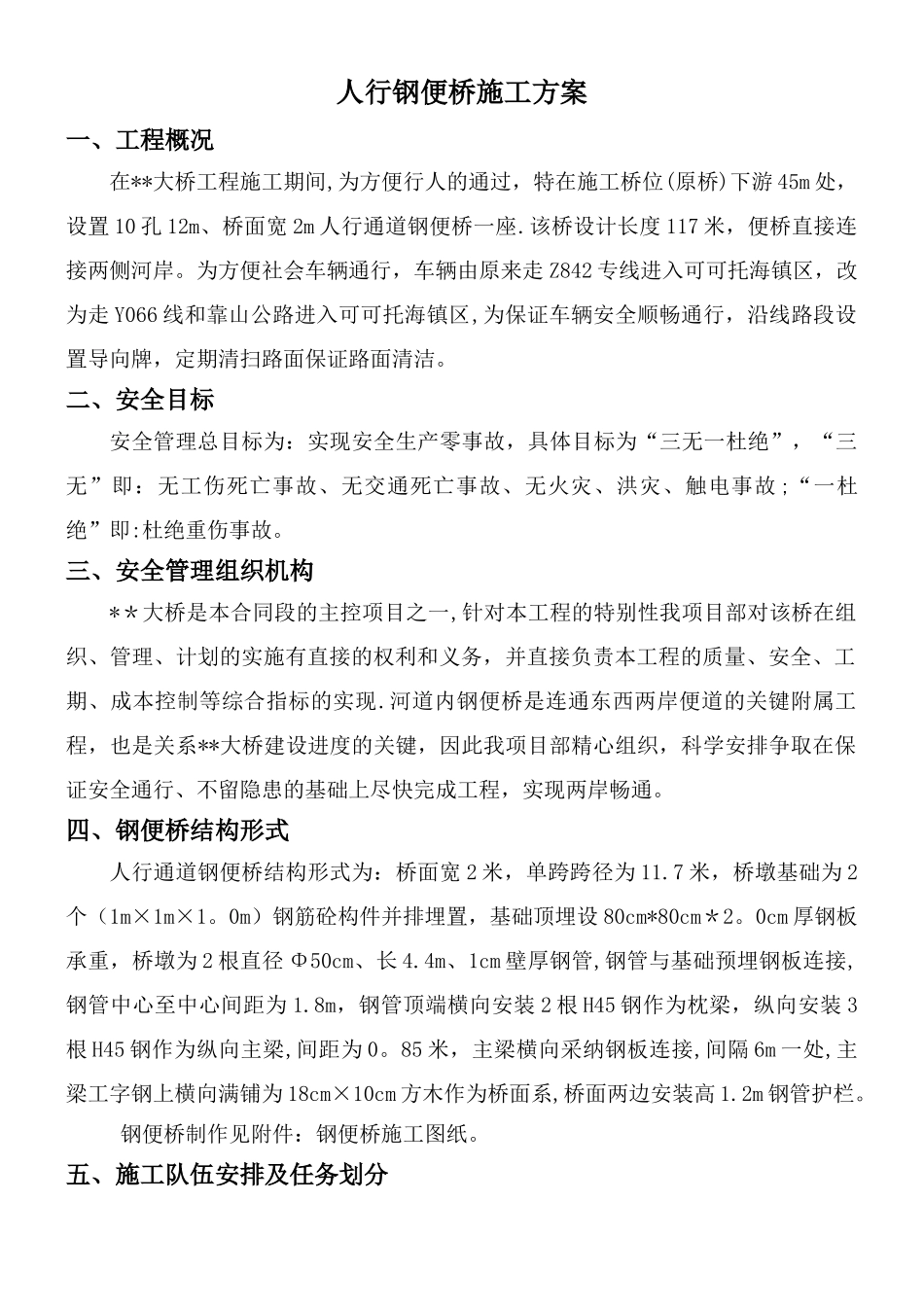

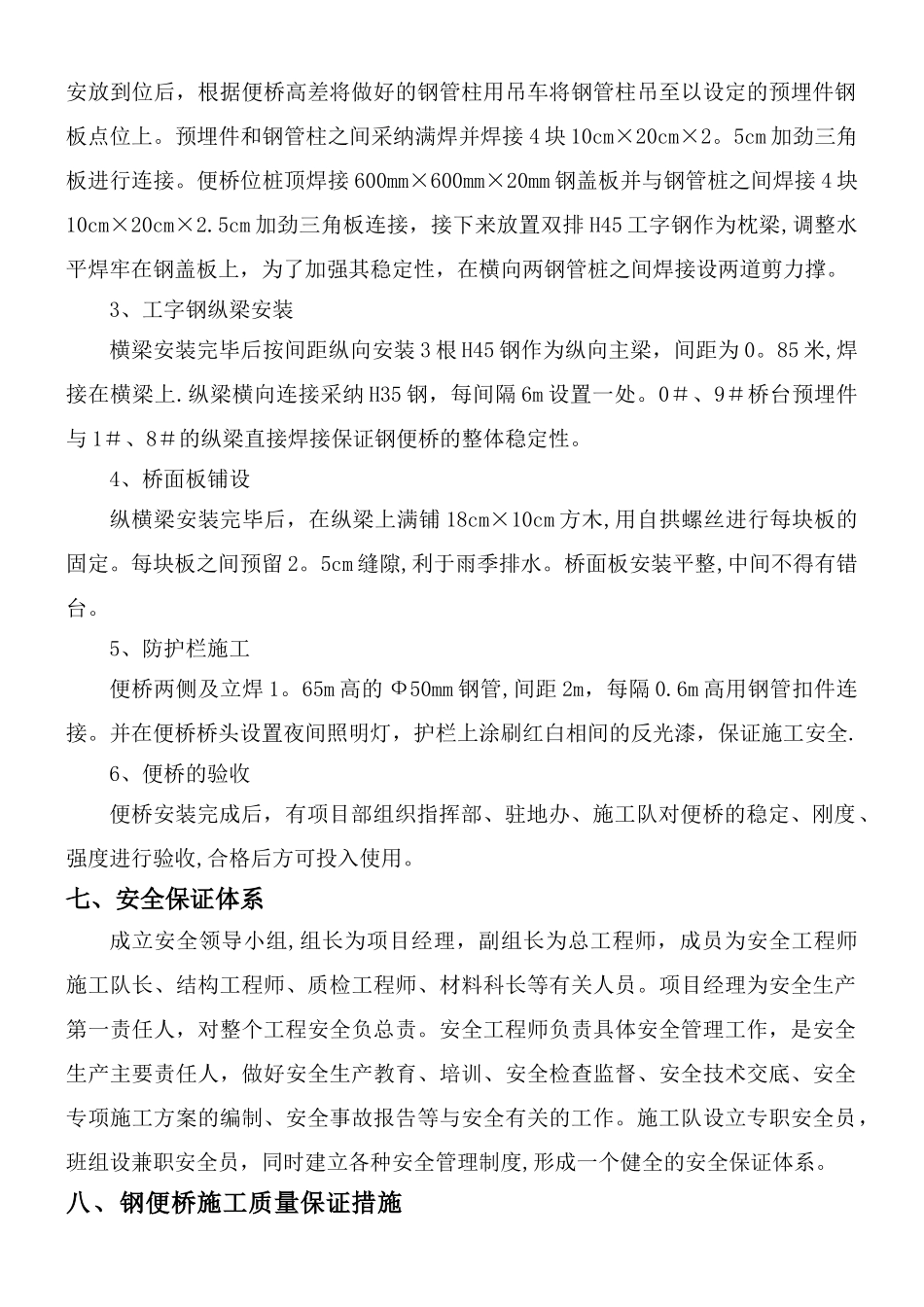

人行钢便桥施工方案一、工程概况在**大桥工程施工期间,为方便行人的通过,特在施工桥位(原桥)下游 45m 处,设置 10 孔 12m、桥面宽 2m 人行通道钢便桥一座.该桥设计长度 117 米,便桥直接连接两侧河岸。为方便社会车辆通行,车辆由原来走 Z842 专线进入可可托海镇区,改为走 Y066 线和靠山公路进入可可托海镇区,为保证车辆安全顺畅通行,沿线路段设置导向牌,定期清扫路面保证路面清洁。二、安全目标安全管理总目标为:实现安全生产零事故,具体目标为“三无一杜绝”,“三无”即:无工伤死亡事故、无交通死亡事故、无火灾、洪灾、触电事故 ;“一杜绝”即:杜绝重伤事故。三、安全管理组织机构**大桥是本合同段的主控项目之一,针对本工程的特别性我项目部对该桥在组织、管理、计划的实施有直接的权利和义务,并直接负责本工程的质量、安全、工期、成本控制等综合指标的实现.河道内钢便桥是连通东西两岸便道的关键附属工程,也是关系**大桥建设进度的关键,因此我项目部精心组织,科学安排争取在保证安全通行、不留隐患的基础上尽快完成工程,实现两岸畅通。四、钢便桥结构形式人行通道钢便桥结构形式为:桥面宽 2 米,单跨跨径为 11.7 米,桥墩基础为 2个(1m×1m×1。0m)钢筋砼构件并排埋置,基础顶埋设 80cm*80cm*2。0cm 厚钢板承重,桥墩为 2 根直径 Φ50cm、长 4.4m、1cm 壁厚钢管,钢管与基础预埋钢板连接,钢管中心至中心间距为 1.8m,钢管顶端横向安装 2 根 H45 钢作为枕梁,纵向安装 3根 H45 钢作为纵向主梁,间距为 0。85 米,主梁横向采纳钢板连接,间隔 6m 一处,主梁工字钢上横向满铺为 18cm×10cm 方木作为桥面系,桥面两边安装高 1.2m 钢管护栏。 钢便桥制作见附件:钢便桥施工图纸。五、施工队伍安排及任务划分1、施工队伍安排施工队伍安排充分考虑本工程的技术专业性特点,选择有相关工程施工经验的施工队伍,共安排 4 个专业班组进行施工.机械:吊车一台、装载机一台、挖掘机一台吊装班:负责本工程的一切吊装工作,配备施工人员 3 人;电焊工班:负责钢结构的焊接施工,配备施工人员 4;电工班:1 人;混凝土工班:5;机械工班:3 人施工总人数可达到 16 人2、施工工期安排(1)总体施工计划:2025。4.3——2025.4。20(2)详细施工进度计划:2025.3.25—-2025。4。1 施工准备2025.4.1——2025.4。10 基础施工2025。4.5——2025。4。20 上部结构施工六、钢便桥总体施工及安排...
