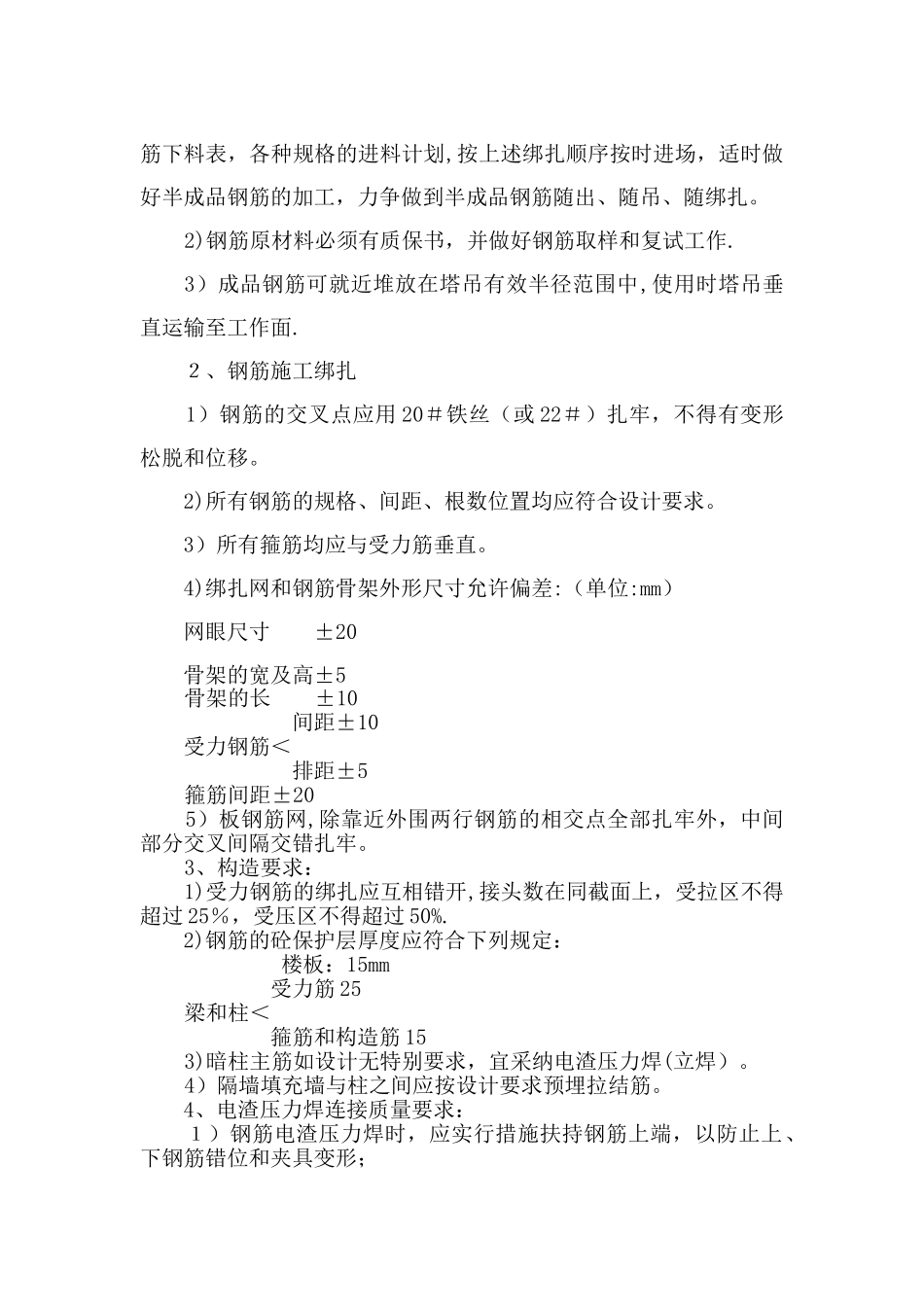

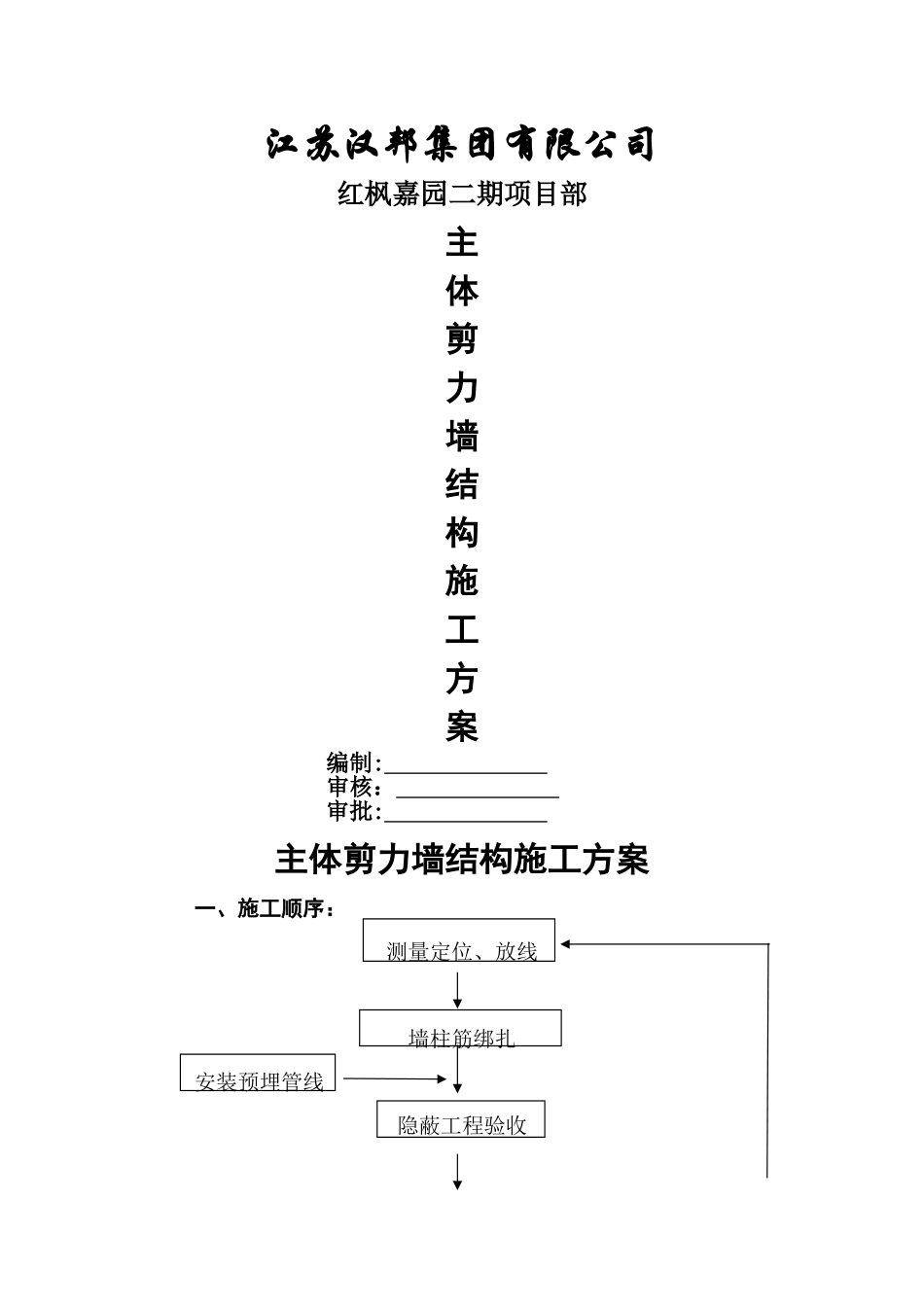

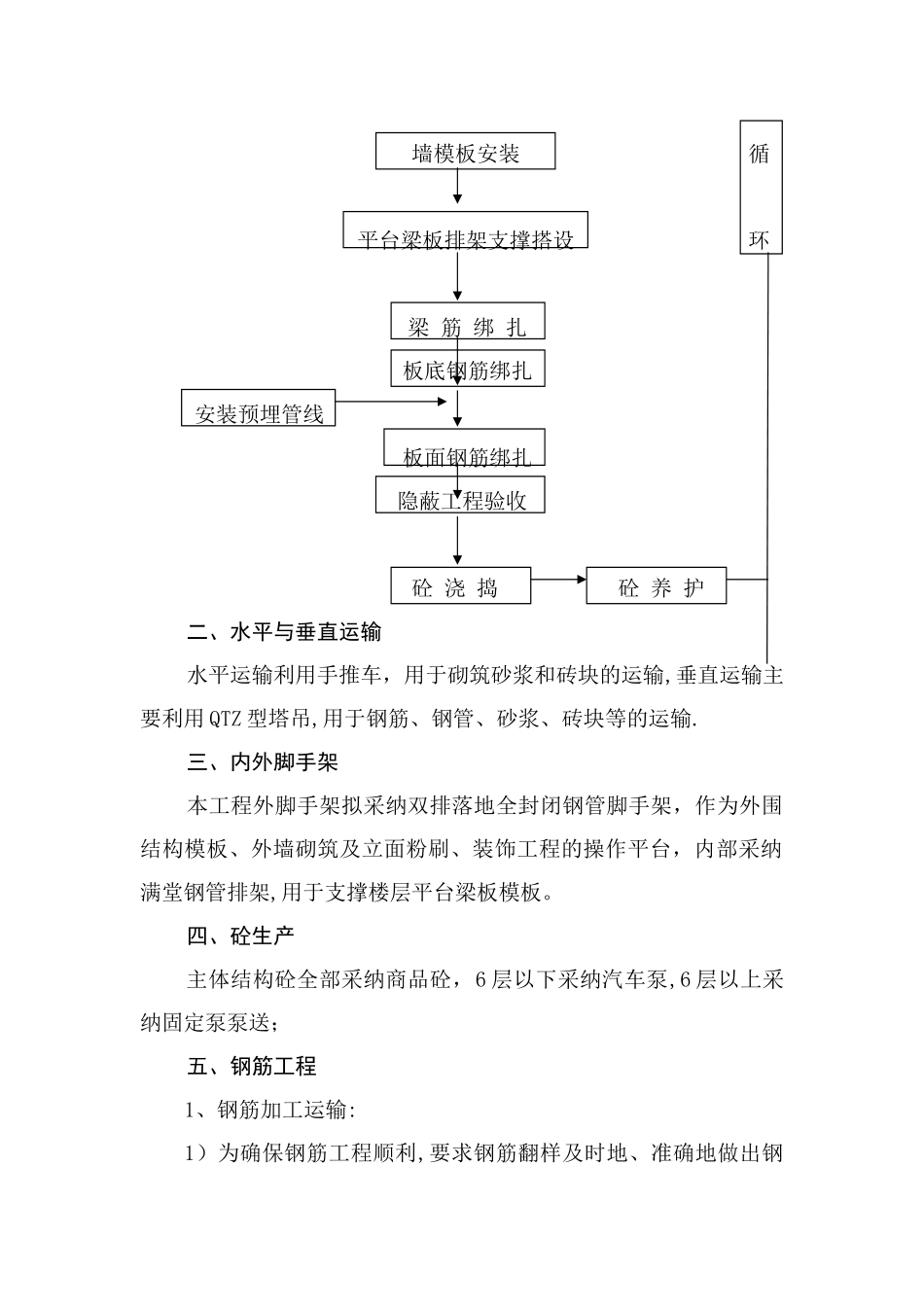

江苏汉邦集团有限公司红枫嘉园二期项目部主体剪力墙结构施工方案编制: 审核: 审批: 主体剪力墙结构施工方案 一、施工顺序:测量定位、放线墙柱筋绑扎 安装预埋管线隐蔽工程验收 墙模板安装 循 平台梁板排架支撑搭设 环 梁 筋 绑 扎 板底钢筋绑扎 安装预埋管线 板面钢筋绑扎隐蔽工程验收 砼 浇 捣 砼 养 护二、水平与垂直运输水平运输利用手推车,用于砌筑砂浆和砖块的运输,垂直运输主要利用 QTZ 型塔吊,用于钢筋、钢管、砂浆、砖块等的运输.三、内外脚手架本工程外脚手架拟采纳双排落地全封闭钢管脚手架,作为外围结构模板、外墙砌筑及立面粉刷、装饰工程的操作平台,内部采纳满堂钢管排架,用于支撑楼层平台梁板模板。四、砼生产 主体结构砼全部采纳商品砼,6 层以下采纳汽车泵,6 层以上采纳固定泵泵送;五、钢筋工程1、钢筋加工运输:1)为确保钢筋工程顺利,要求钢筋翻样及时地、准确地做出钢筋下料表,各种规格的进料计划,按上述绑扎顺序按时进场,适时做好半成品钢筋的加工,力争做到半成品钢筋随出、随吊、随绑扎。2)钢筋原材料必须有质保书,并做好钢筋取样和复试工作.3)成品钢筋可就近堆放在塔吊有效半径范围中,使用时塔吊垂直运输至工作面. 2、钢筋施工绑扎 1)钢筋的交叉点应用 20#铁丝(或 22#)扎牢,不得有变形松脱和位移。 2)所有钢筋的规格、间距、根数位置均应符合设计要求。 3)所有箍筋均应与受力筋垂直。 4)绑扎网和钢筋骨架外形尺寸允许偏差:(单位:mm) 网眼尺寸 ±20 骨架的宽及高±5骨架的长 ±10 间距±10 受力钢筋< 排距±5箍筋间距±20 5)板钢筋网,除靠近外围两行钢筋的相交点全部扎牢外,中间部分交叉间隔交错扎牢。3、构造要求: 1)受力钢筋的绑扎应互相错开,接头数在同截面上,受拉区不得超过 25%,受压区不得超过 50%. 2)钢筋的砼保护层厚度应符合下列规定: 楼板:15mm 受力筋 25梁和柱< 箍筋和构造筋 153)暗柱主筋如设计无特别要求,宜采纳电渣压力焊(立焊)。4)隔墙填充墙与柱之间应按设计要求预埋拉结筋。 4、电渣压力焊连接质量要求: 1)钢筋电渣压力焊时,应实行措施扶持钢筋上端,以防止上、下钢筋错位和夹具变形; 2)钢筋电渣压力焊时,渣池电压、焊接电流,焊接通电时间应根据不同的直径按规格定; 3)在焊接生产中,如发现裂纹,未熔化,烧伤等焊接缺陷,要查找原因,实行措施,及时消除。 5、质量保证措施: 1)楼板上所有电气管线...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

主体剪力墙结构施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
