目 录第一节、工程概况
1第二节、编制依据
0 第三节、施工前准备
0 第四节、植筋工程施工
1 第五节、质量保证措施
3 第六节、安全生产和文明施工保证措施
4 第七节、施工进度计划
4 第一节、工程概况工程概况:肇庆市金钻大酒店(暂名)加建、加固工程位于端州三路 32 号,原主楼十二层,现拟加建二层(共十四层),原楼层 5-12 层飘出部分加固改建及其它主要受力结构柱需要加强、加固处理,为保证工程质量及施工安全和工程进度,特此制定本方案
第二节、编制依据本方案编制依据:(1)、《混凝土结构加固设计法律规范》GB50367—2025
(2)、《肇庆金钻大酒店加固加建工程》设计图纸及其它法律规范要求
(3)、《肇庆金钻大酒店》原始设计图纸
(4)、结合本工程实际存在的一些重点、难点问题制订相应措施应对
第三节、施工前准备一、生产准备:(1)、确保施工现场的临时用电、用水的畅通
(2)、对须植筋部位进行界面处理
(3)、由于施工部位牵涉较广,必须先做好安全防护工作
(4)、组织专业的施工队伍
(5)、准备各种专用设备、工具

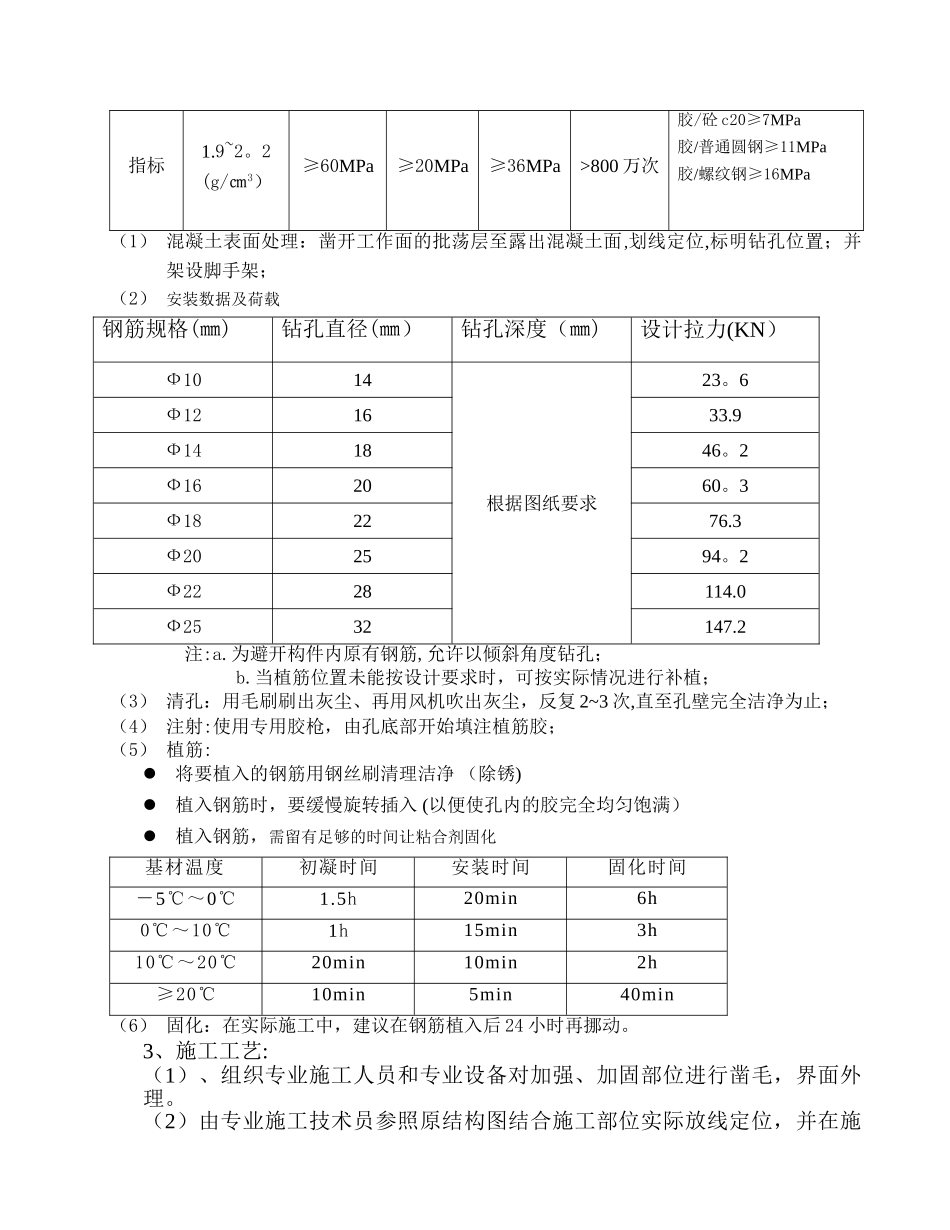

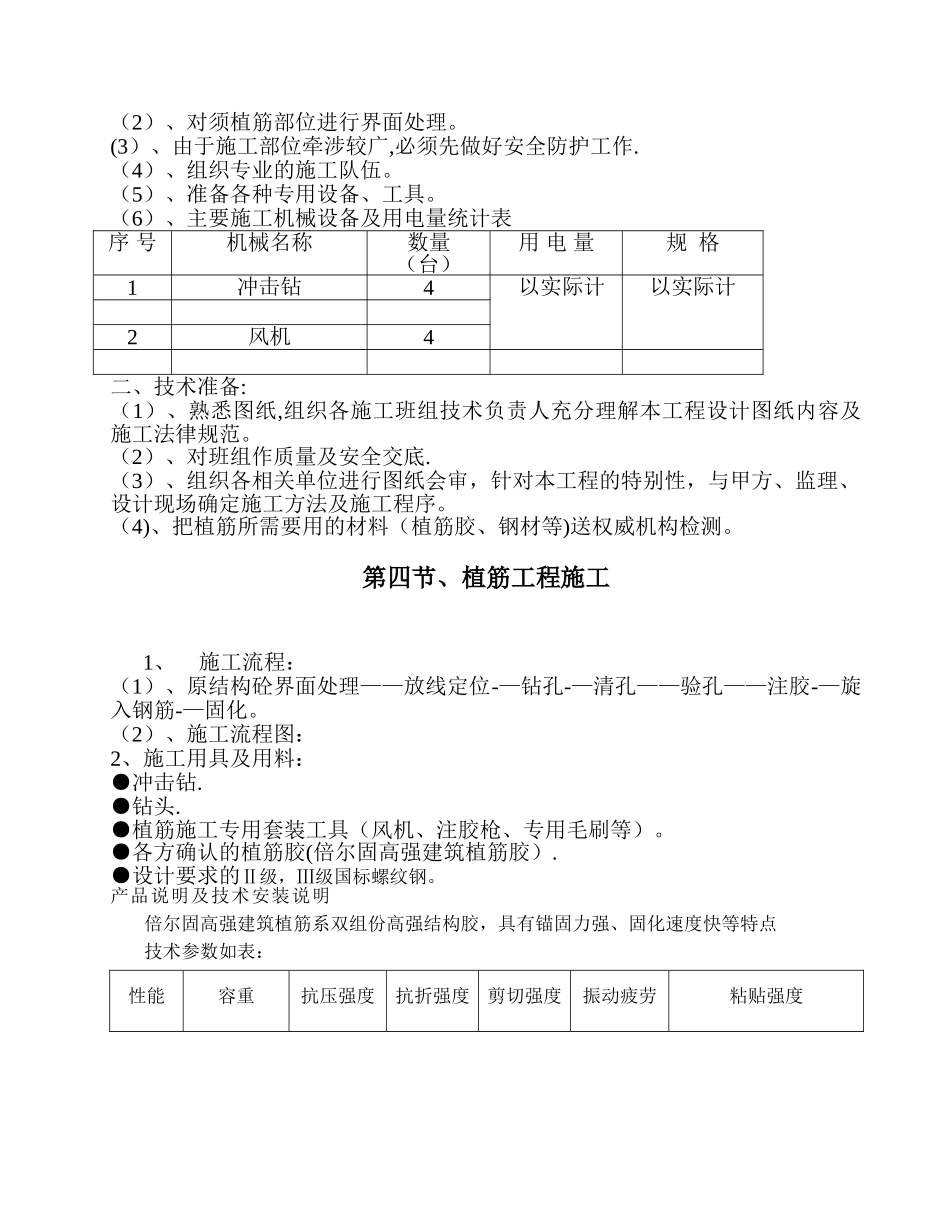

(6)、主要施工机械设备及用电量统计表序 号机械名称数量(台)用 电 量规 格1冲击钻4以实际计以实际计2风机4二、技术准备:(1)、熟悉图纸,组织各施工班组技术负责人充分理解本工程设计图纸内容及施工法律规范
(2)、对班组作质量及安全交底
(3)、组织各相关单位进行图纸会审,针对本工程的特别性,与甲方、监理、设计现场确定施工方法及施工程
