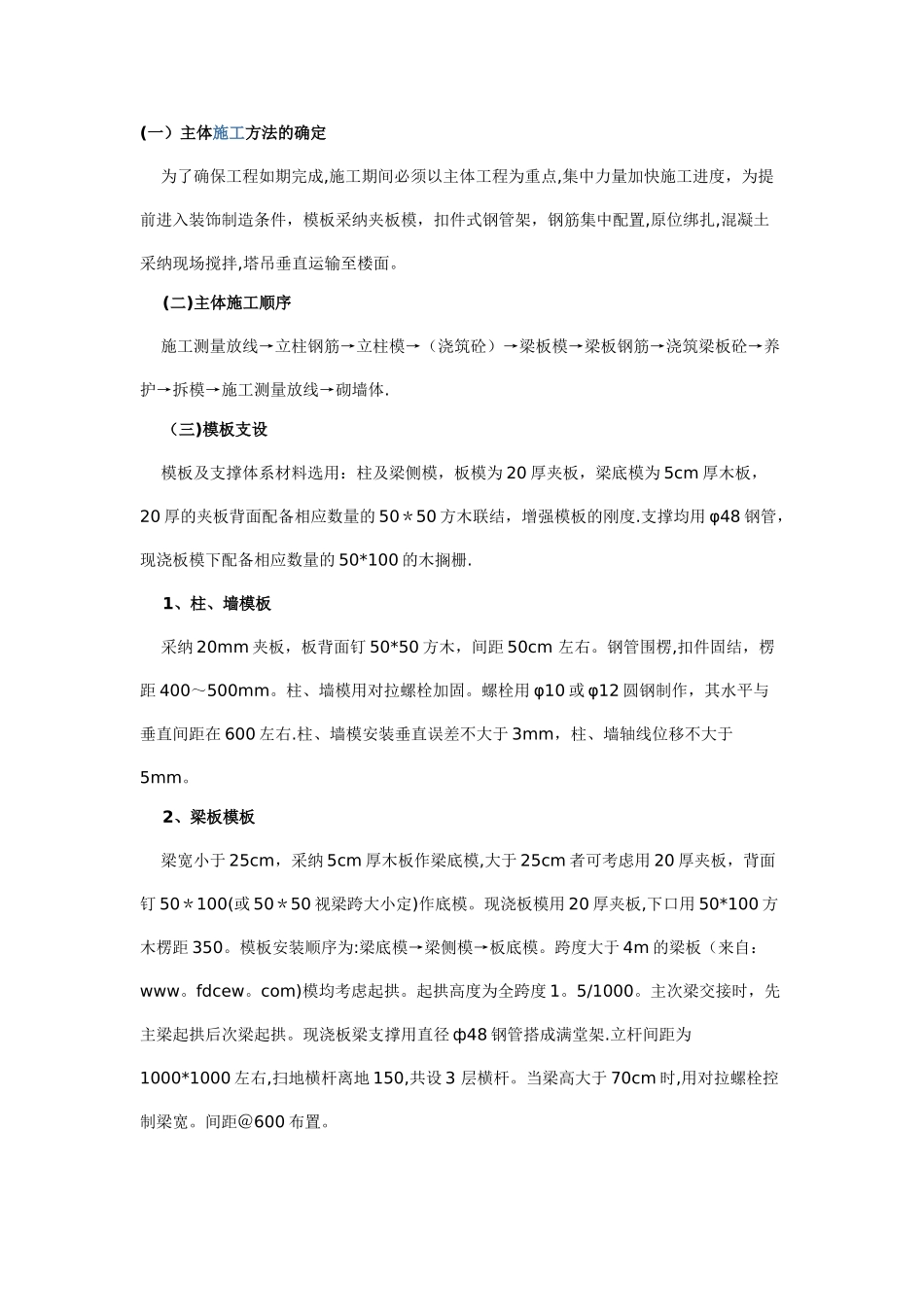

(一)主体施工方法的确定 为了确保工程如期完成,施工期间必须以主体工程为重点,集中力量加快施工进度,为提前进入装饰制造条件,模板采纳夹板模,扣件式钢管架,钢筋集中配置,原位绑扎,混凝土采纳现场搅拌,塔吊垂直运输至楼面
(二)主体施工顺序 施工测量放线→立柱钢筋→立柱模→(浇筑砼)→梁板模→梁板钢筋→浇筑梁板砼→养护→拆模→施工测量放线→砌墙体
(三)模板支设 模板及支撑体系材料选用:柱及梁侧模,板模为 20 厚夹板,梁底模为 5cm 厚木板,20 厚的夹板背面配备相应数量的 50*50 方木联结,增强模板的刚度
支撑均用 φ48 钢管,现浇板模下配备相应数量的 50*100 的木搁栅
1、柱、墙模板 采纳 20mm 夹板,板背面钉 50*50 方木,间距 50cm 左右
钢管围楞,扣件固结,楞距 400~500mm
柱、墙模用对拉螺栓加固
螺栓用 φ10 或 φ12 圆钢制作,其水平与垂直间距在 600 左右
柱、墙模安装垂直误差不大于 3mm,柱、墙轴线位移不大于5mm
2、梁板模板 梁宽小于 25cm,采纳 5cm 厚木板作梁底模,大于 25cm 者可考虑用 20 厚夹板,背面钉 50*100(或 50*50 视梁跨大小定)作底模
现浇板模用 20 厚夹板,下口用 50*100 方木楞距 350
模板安装顺序为:梁底模→梁侧模→板底模
跨度大于 4m 的梁板(来自:www
com)模均考虑起拱
起拱高度为全跨度 1
5/1000
主次梁交接时,先主梁起拱后次梁起拱
现浇板梁支撑用直径 ф48 钢管搭成满堂架
立杆间距为1000*1000 左右,扫地横杆离地 150,共设 3 层横杆
当梁高大于 70cm 时,用对拉螺栓控制梁宽
间距@600 布置

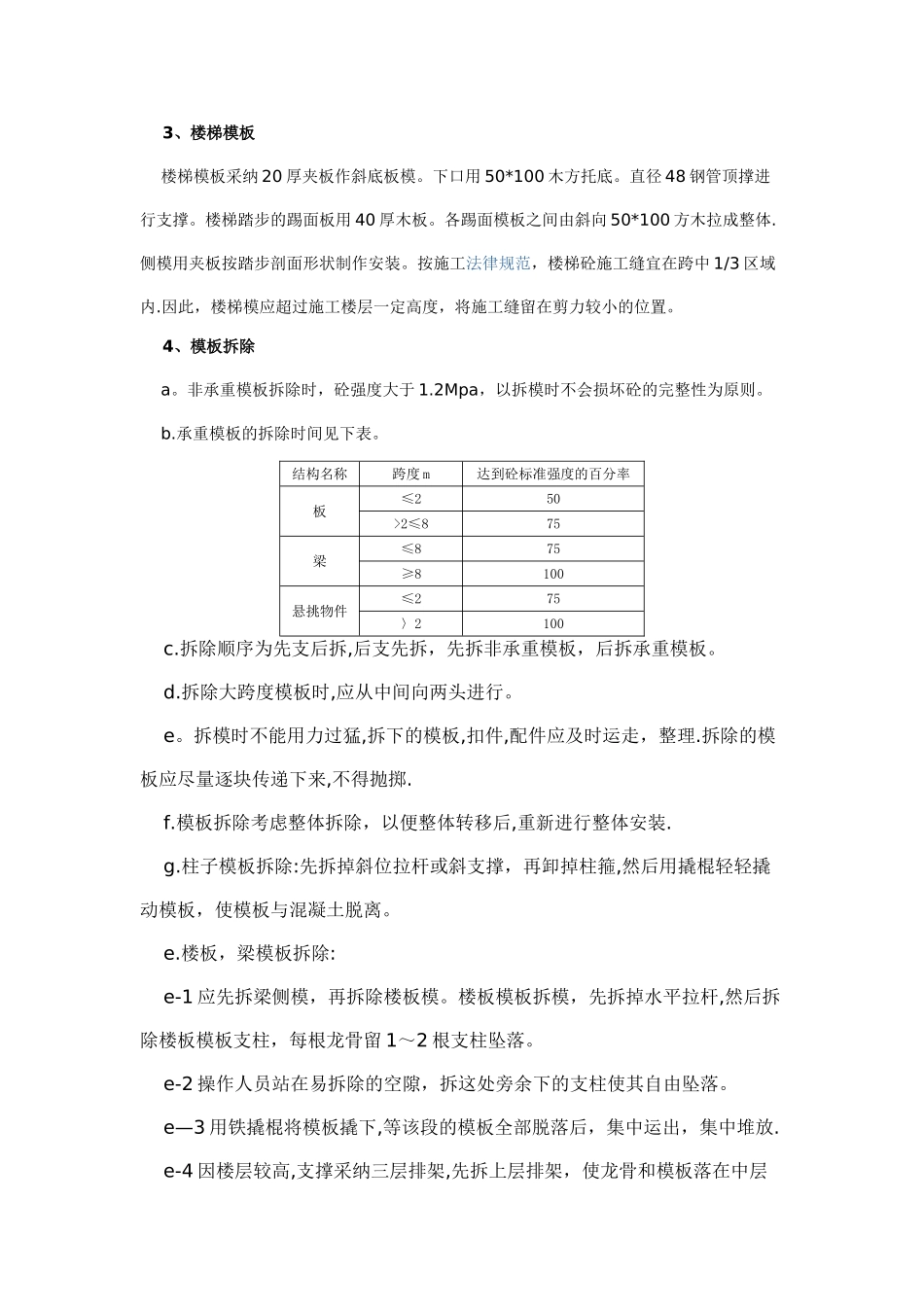

3、楼梯模板 楼梯模板采纳 20 厚夹板作斜底板模
下口用 50*100 木方托底
直径 48 钢管顶
