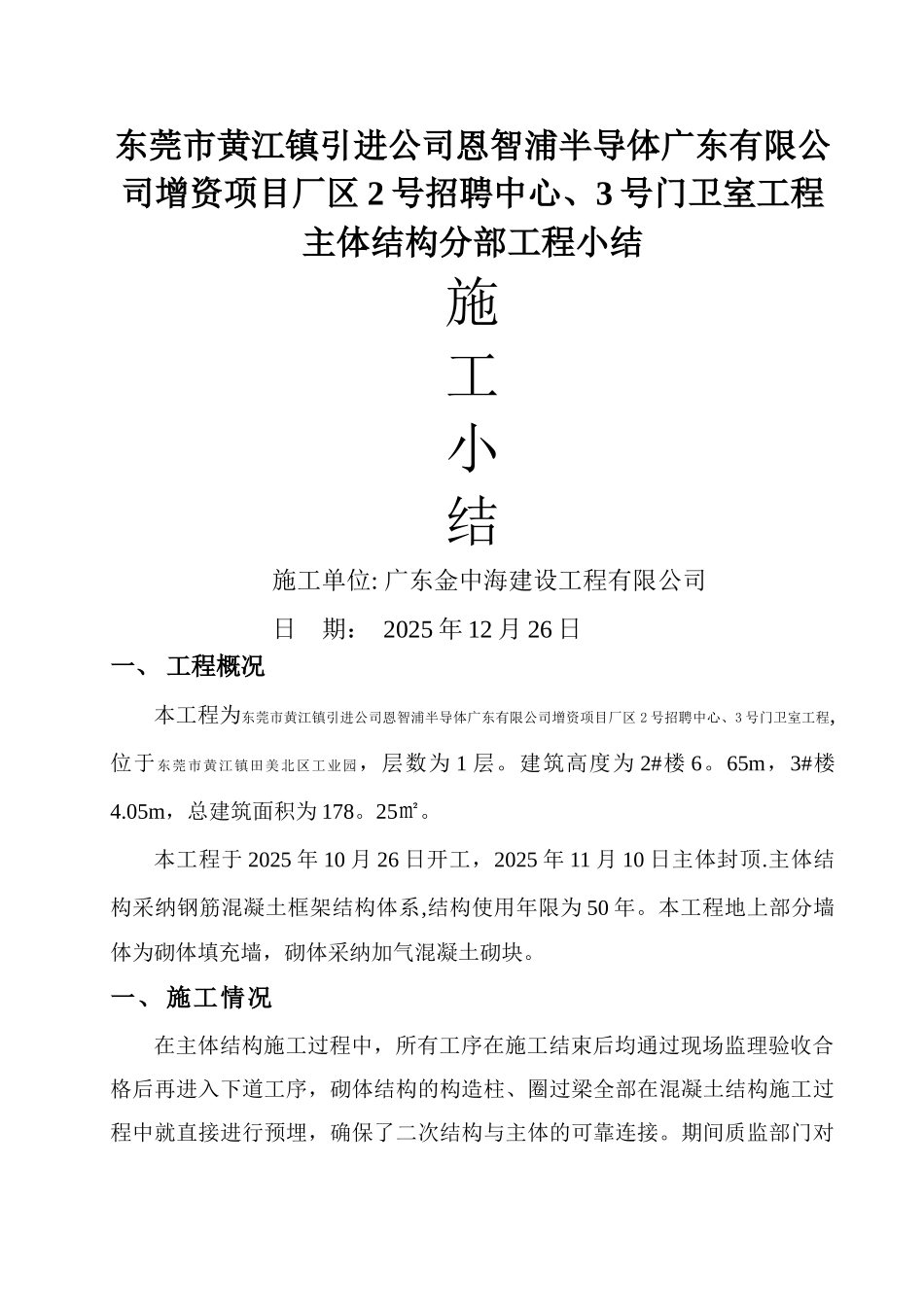

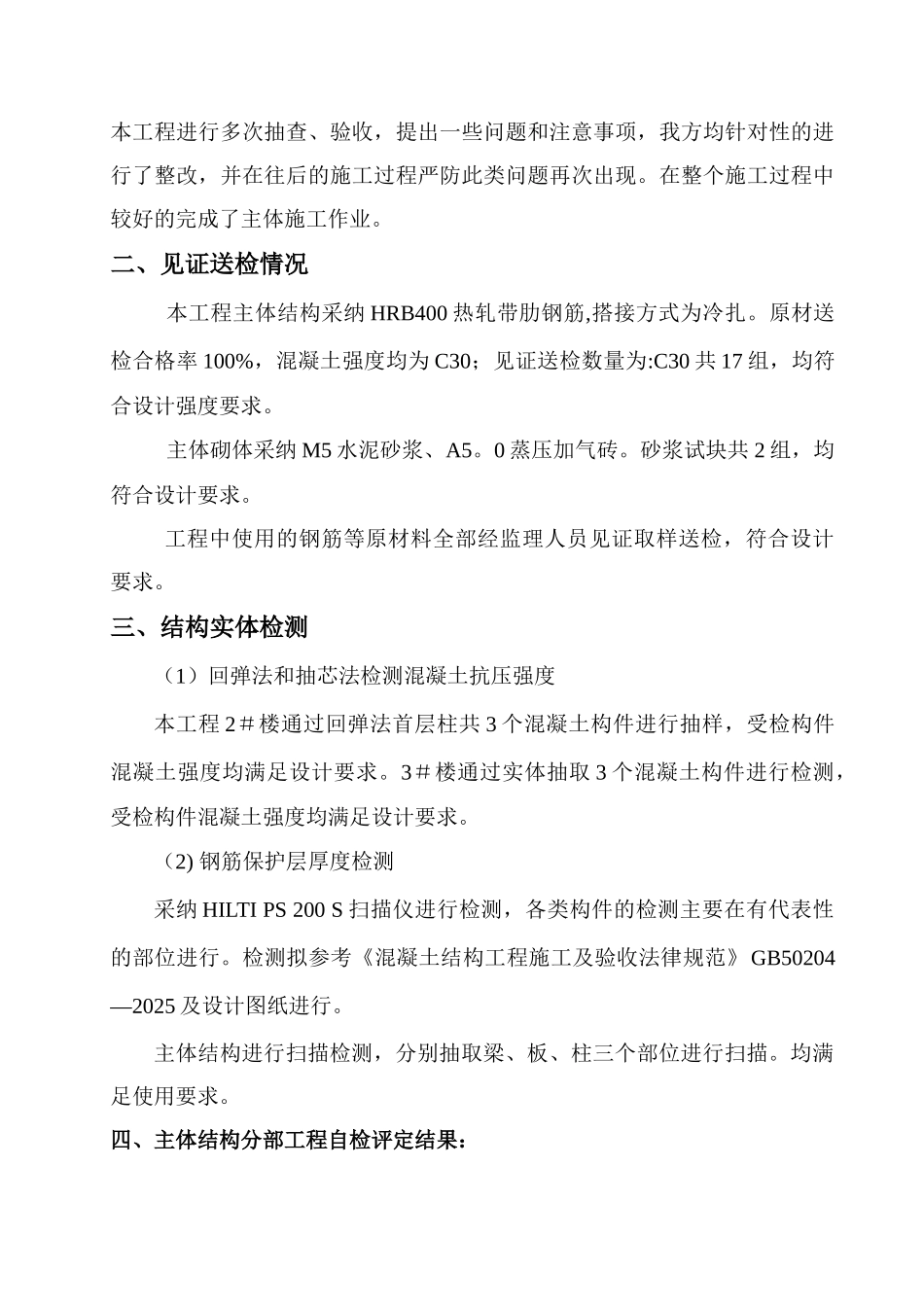

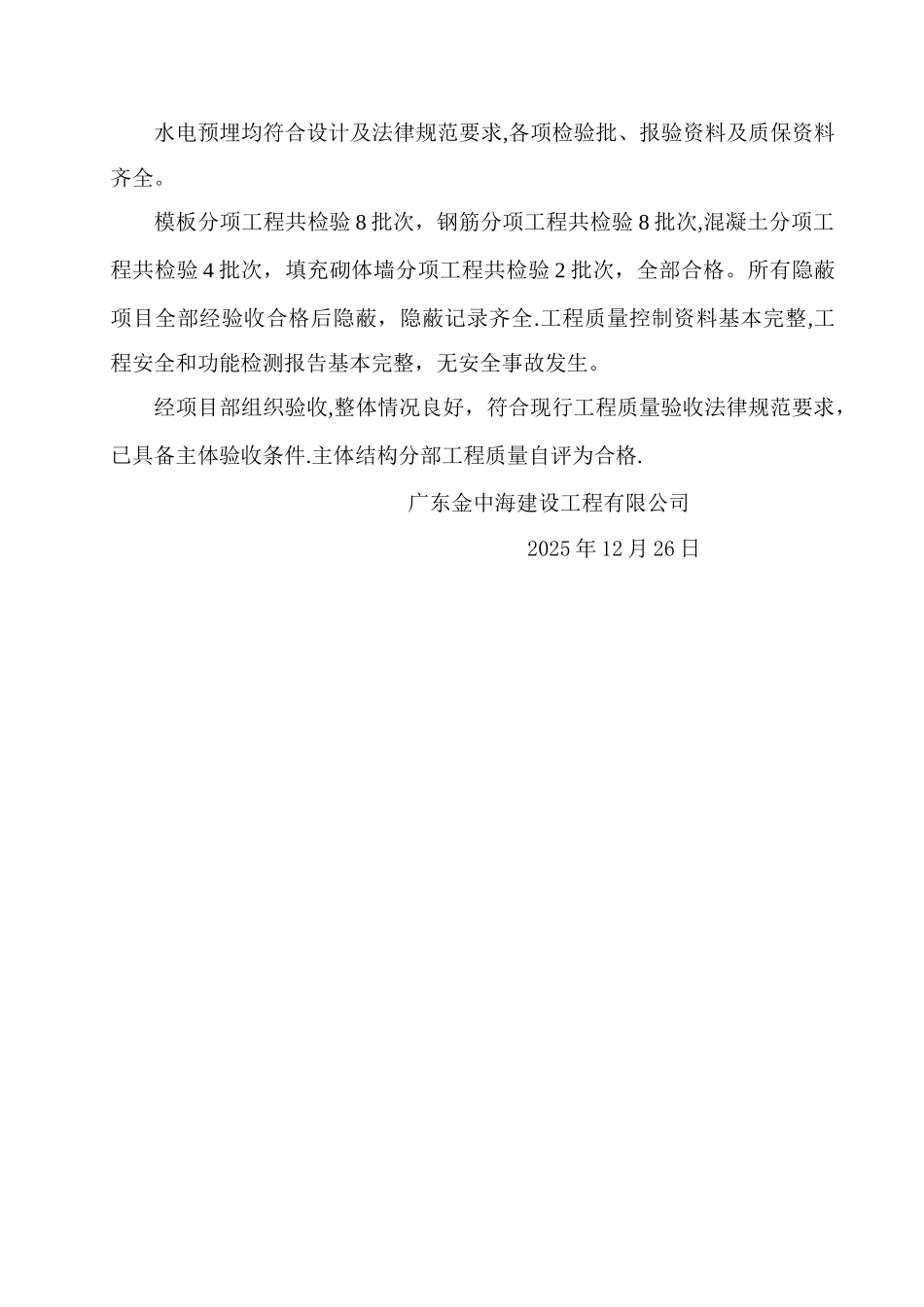

东莞市黄江镇引进公司恩智浦半导体广东有限公司增资项目厂区 2 号招聘中心、3 号门卫室工程主体结构分部工程小结施工小结施工单位: 广东金中海建设工程有限公司日 期: 2025 年 12 月 26 日一、 工程概况本工程为东莞市黄江镇引进公司恩智浦半导体广东有限公司增资项目厂区 2 号招聘中心、3 号门卫室工程,位于东莞市黄江镇田美北区工业园,层数为 1 层。建筑高度为 2#楼 6。65m,3#楼4.05m,总建筑面积为 178。25㎡。本工程于 2025 年 10 月 26 日开工,2025 年 11 月 10 日主体封顶.主体结构采纳钢筋混凝土框架结构体系,结构使用年限为 50 年。本工程地上部分墙体为砌体填充墙,砌体采纳加气混凝土砌块。一、 施工情况在主体结构施工过程中,所有工序在施工结束后均通过现场监理验收合格后再进入下道工序,砌体结构的构造柱、圈过梁全部在混凝土结构施工过程中就直接进行预埋,确保了二次结构与主体的可靠连接。期间质监部门对本工程进行多次抽查、验收,提出一些问题和注意事项,我方均针对性的进行了整改,并在往后的施工过程严防此类问题再次出现。在整个施工过程中较好的完成了主体施工作业。二、见证送检情况本工程主体结构采纳 HRB400 热轧带肋钢筋,搭接方式为冷扎。原材送检合格率 100%,混凝土强度均为 C30;见证送检数量为:C30 共 17 组,均符合设计强度要求。主体砌体采纳 M5 水泥砂浆、A5。0 蒸压加气砖。砂浆试块共 2 组,均符合设计要求。工程中使用的钢筋等原材料全部经监理人员见证取样送检,符合设计要求。三、结构实体检测(1)回弹法和抽芯法检测混凝土抗压强度本工程 2#楼通过回弹法首层柱共 3 个混凝土构件进行抽样,受检构件混凝土强度均满足设计要求。3#楼通过实体抽取 3 个混凝土构件进行检测,受检构件混凝土强度均满足设计要求。(2) 钢筋保护层厚度检测采纳 HILTI PS 200 S 扫描仪进行检测,各类构件的检测主要在有代表性的部位进行。检测拟参考《混凝土结构工程施工及验收法律规范》GB50204—2025 及设计图纸进行。主体结构进行扫描检测,分别抽取梁、板、柱三个部位进行扫描。均满足使用要求。四、主体结构分部工程自检评定结果:水电预埋均符合设计及法律规范要求,各项检验批、报验资料及质保资料齐全。模板分项工程共检验 8 批次,钢筋分项工程共检验 8 批次,混凝土分项工程共检验 4 批次,填充砌体墙分项工程共检验 2 批次,全部合格。所有...
