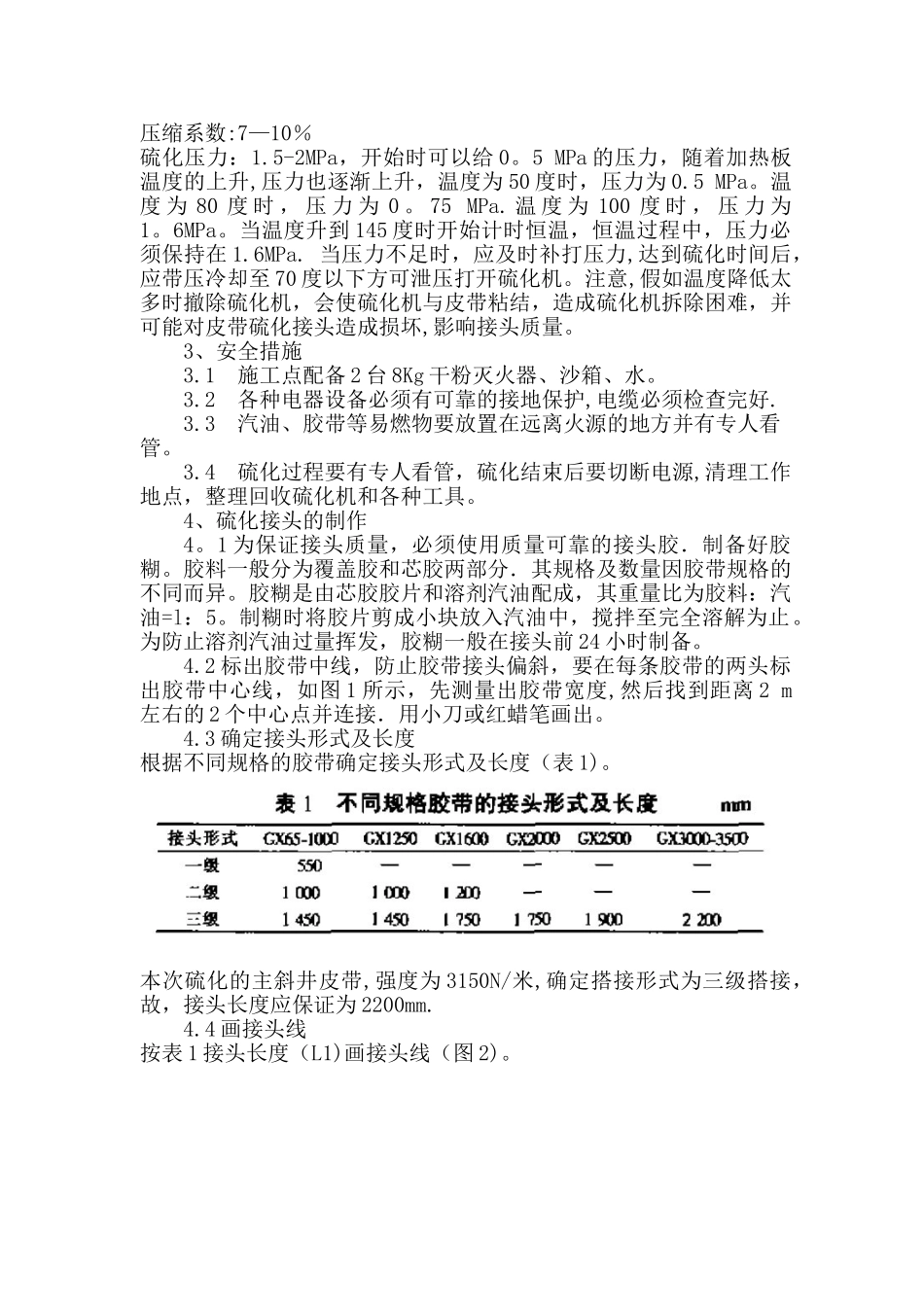

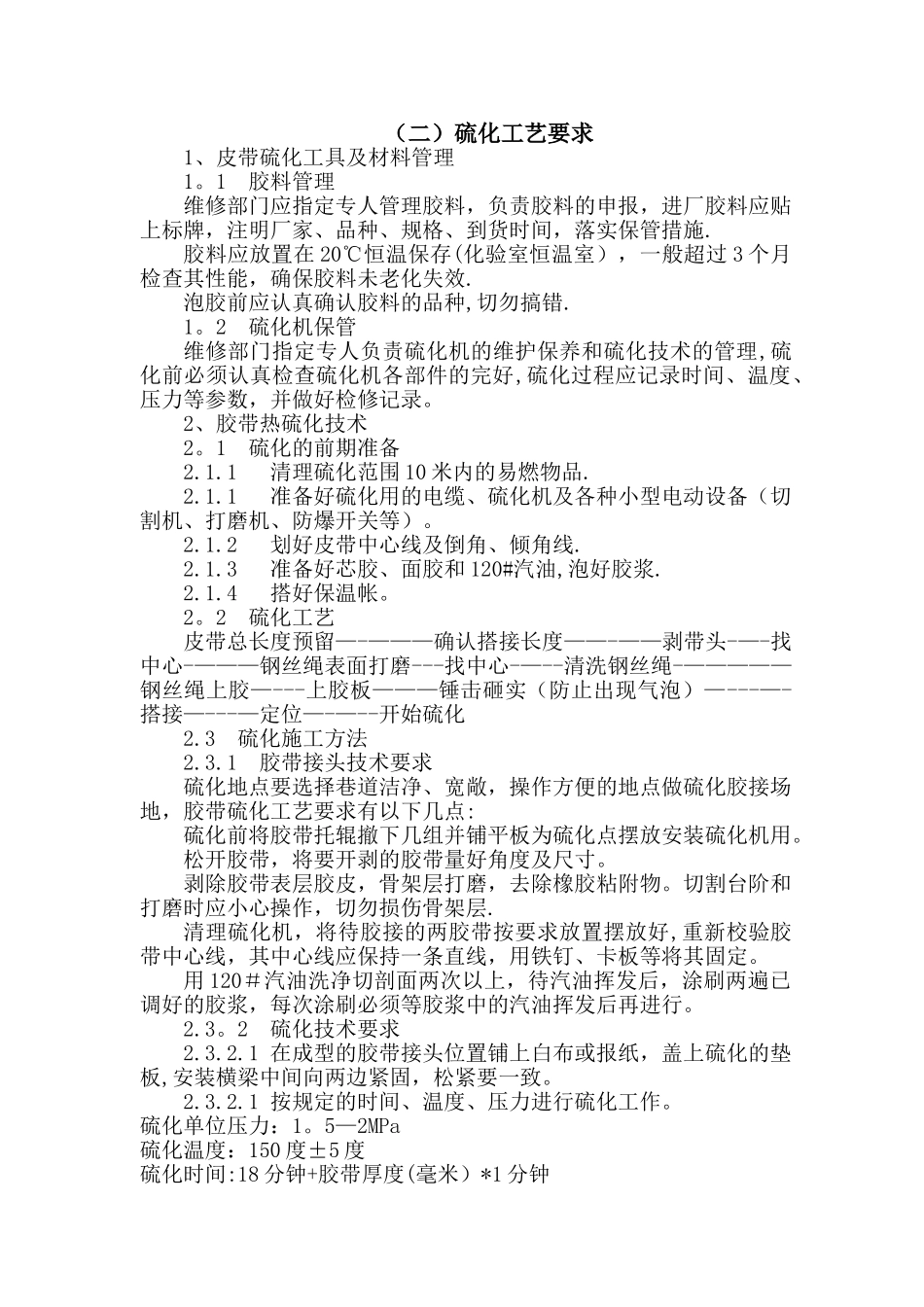

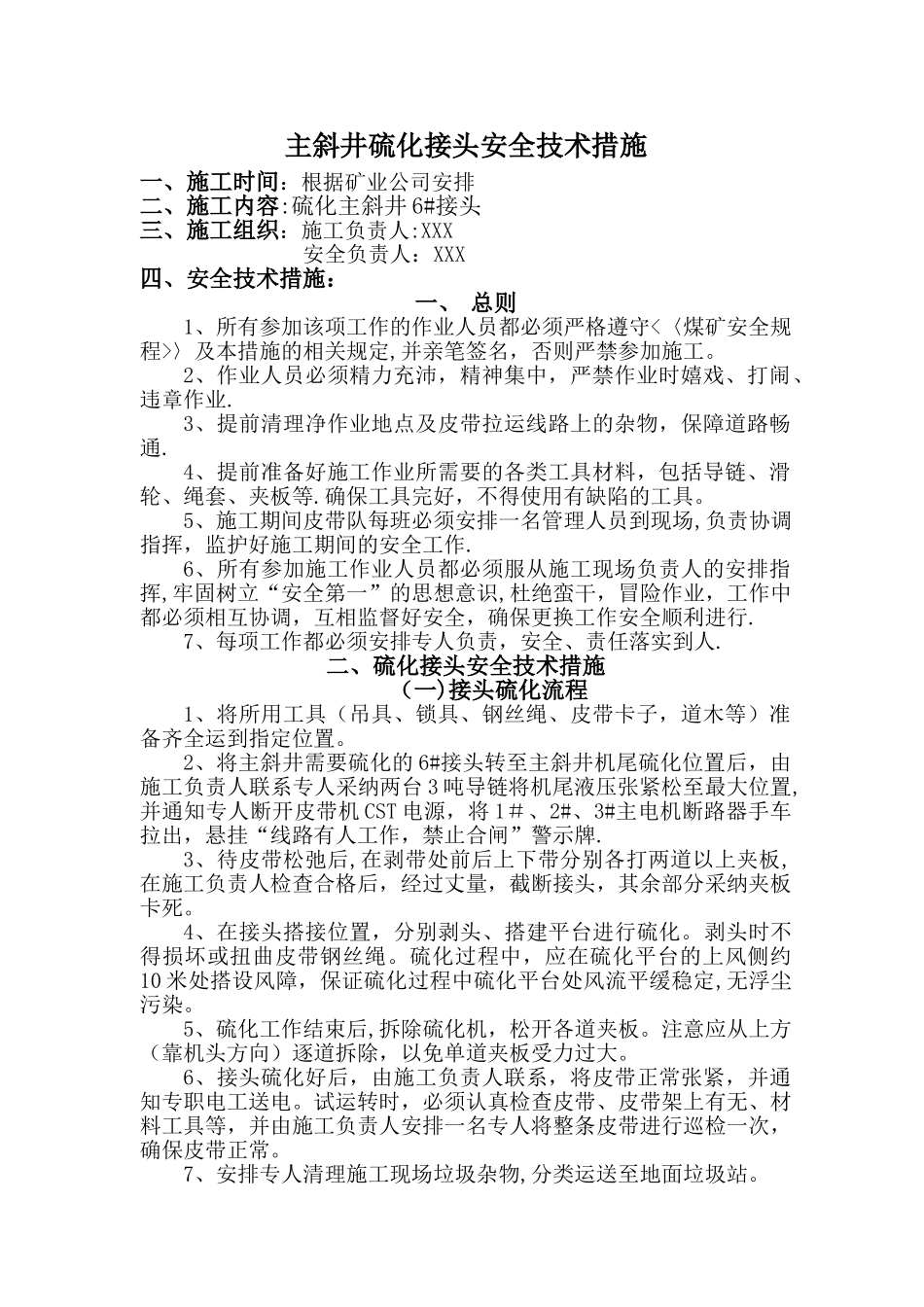

主斜井硫化接头安全技术措施一、施工时间:根据矿业公司安排二、施工内容:硫化主斜井 6#接头三、施工组织:施工负责人:XXX安全负责人:XXX四、安全技术措施:一、 总则1、所有参加该项工作的作业人员都必须严格遵守<〈煤矿安全规程>〉及本措施的相关规定,并亲笔签名,否则严禁参加施工。2、作业人员必须精力充沛,精神集中,严禁作业时嬉戏、打闹、违章作业.3、提前清理净作业地点及皮带拉运线路上的杂物,保障道路畅通.4、提前准备好施工作业所需要的各类工具材料,包括导链、滑轮、绳套、夹板等.确保工具完好,不得使用有缺陷的工具。5、施工期间皮带队每班必须安排一名管理人员到现场,负责协调指挥,监护好施工期间的安全工作.6、所有参加施工作业人员都必须服从施工现场负责人的安排指挥,牢固树立“安全第一”的思想意识,杜绝蛮干,冒险作业,工作中都必须相互协调,互相监督好安全,确保更换工作安全顺利进行.7、每项工作都必须安排专人负责,安全、责任落实到人.二、硫化接头安全技术措施(一)接头硫化流程1、将所用工具(吊具、锁具、钢丝绳、皮带卡子,道木等)准备齐全运到指定位置。2、将主斜井需要硫化的 6#接头转至主斜井机尾硫化位置后,由施工负责人联系专人采纳两台 3 吨导链将机尾液压张紧松至最大位置,并通知专人断开皮带机 CST 电源,将 1#、2#、3#主电机断路器手车拉出,悬挂“线路有人工作,禁止合闸”警示牌.3、待皮带松弛后,在剥带处前后上下带分别各打两道以上夹板,在施工负责人检查合格后,经过丈量,截断接头,其余部分采纳夹板卡死。4、在接头搭接位置,分别剥头、搭建平台进行硫化。剥头时不得损坏或扭曲皮带钢丝绳。硫化过程中,应在硫化平台的上风侧约10 米处搭设风障,保证硫化过程中硫化平台处风流平缓稳定,无浮尘污染。5、硫化工作结束后,拆除硫化机,松开各道夹板。注意应从上方(靠机头方向)逐道拆除,以免单道夹板受力过大。6、接头硫化好后,由施工负责人联系,将皮带正常张紧,并通知专职电工送电。试运转时,必须认真检查皮带、皮带架上有无、材料工具等,并由施工负责人安排一名专人将整条皮带进行巡检一次,确保皮带正常。7、安排专人清理施工现场垃圾杂物,分类运送至地面垃圾站。(二)硫化工艺要求1、皮带硫化工具及材料管理1。1 胶料管理维修部门应指定专人管理胶料,负责胶料的申报,进厂胶料应贴上标牌,注明厂家、品种、规格、到货时间,落实保管措施.胶料应放置在 20℃恒温保存(化验...
