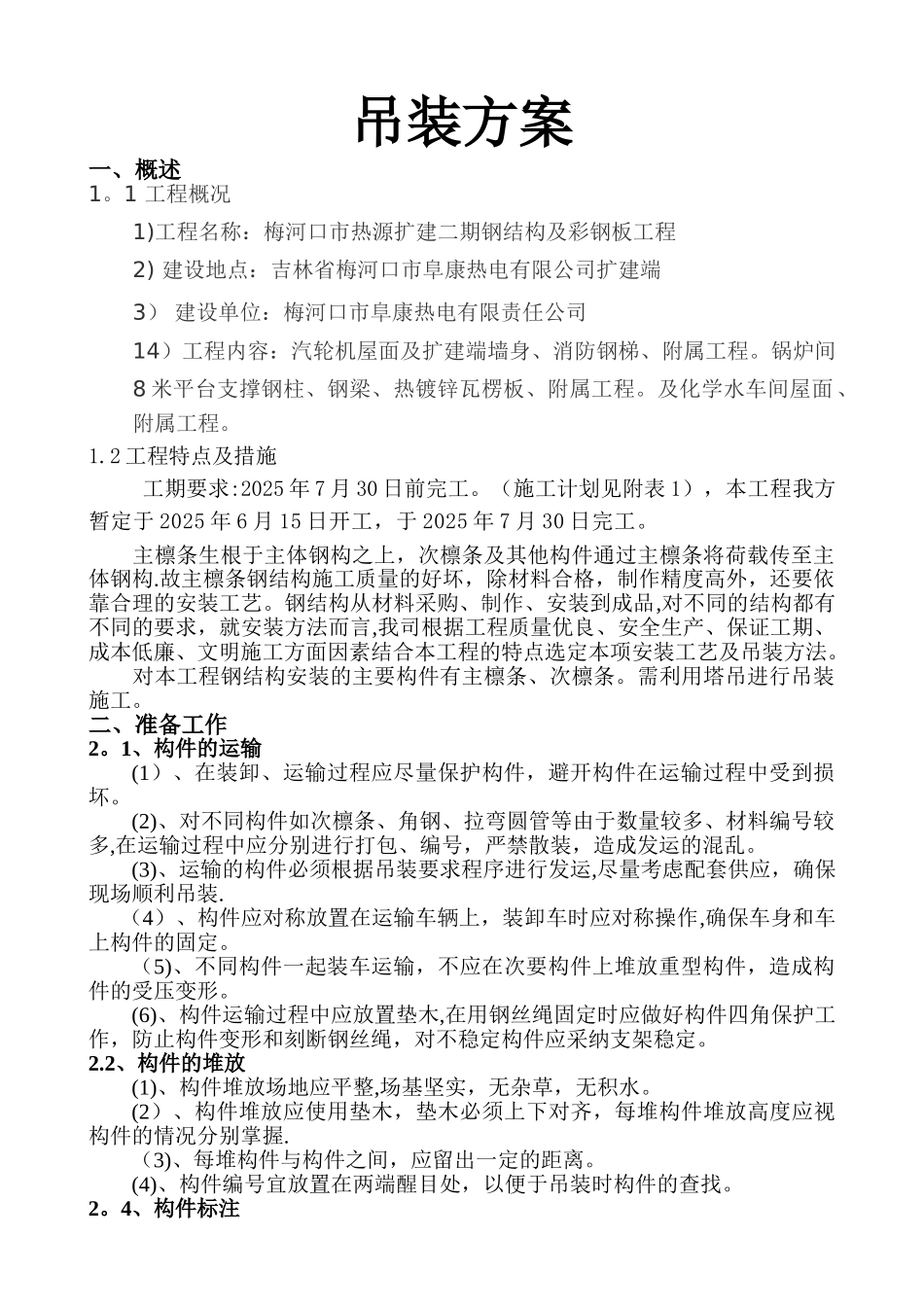

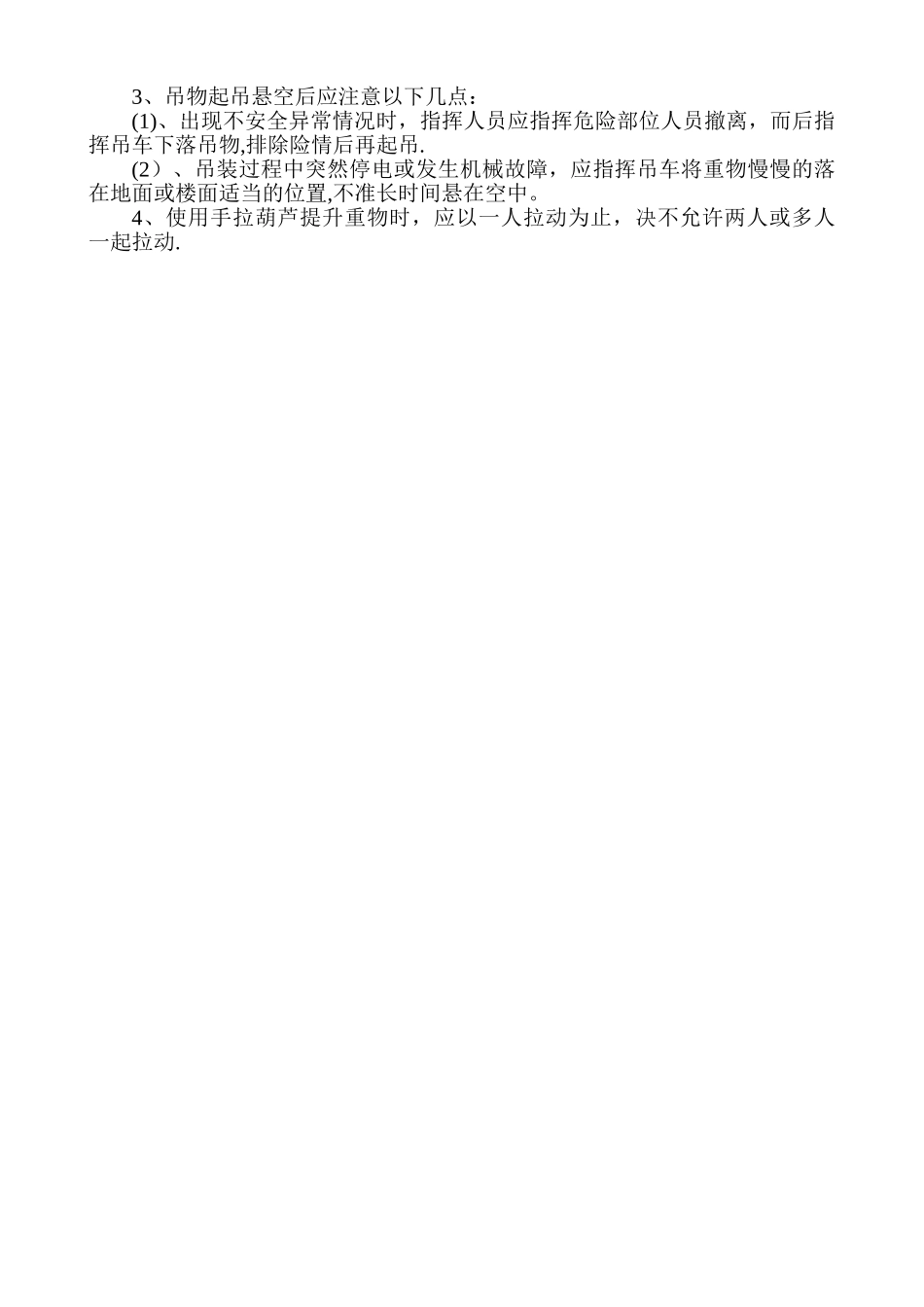

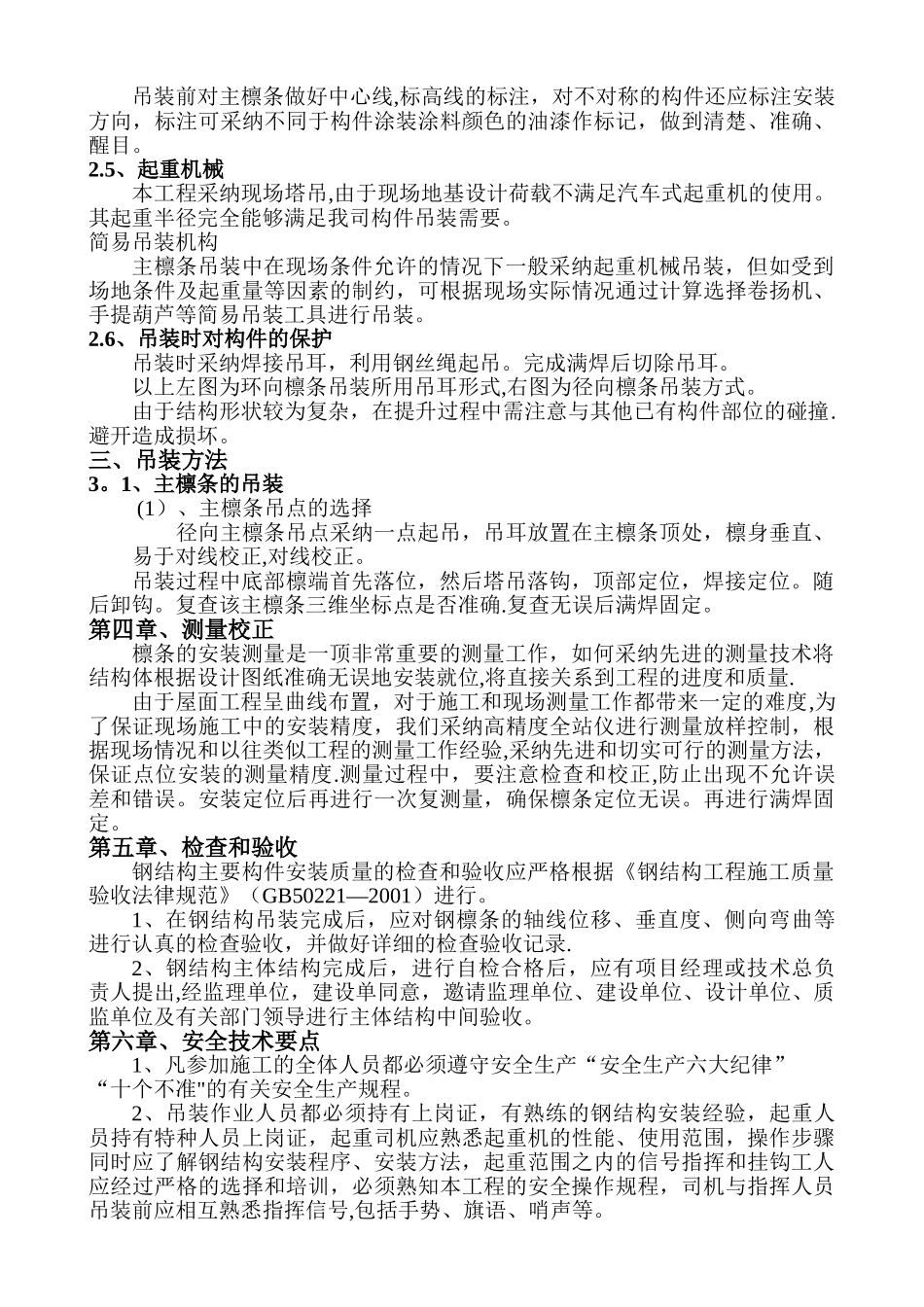

吊装方案一、概述1
1 工程概况1)工程名称:梅河口市热源扩建二期钢结构及彩钢板工程2) 建设地点:吉林省梅河口市阜康热电有限公司扩建端3) 建设单位:梅河口市阜康热电有限责任公司14)工程内容:汽轮机屋面及扩建端墙身、消防钢梯、附属工程
锅炉间8 米平台支撑钢柱、钢梁、热镀锌瓦楞板、附属工程
及化学水车间屋面、附属工程
2 工程特点及措施工期要求:2025 年 7 月 30 日前完工
(施工计划见附表 1),本工程我方暂定于 2025 年 6 月 15 日开工,于 2025 年 7 月 30 日完工
主檩条生根于主体钢构之上,次檩条及其他构件通过主檩条将荷载传至主体钢构
故主檩条钢结构施工质量的好坏,除材料合格,制作精度高外,还要依靠合理的安装工艺
钢结构从材料采购、制作、安装到成品,对不同的结构都有不同的要求,就安装方法而言,我司根据工程质量优良、安全生产、保证工期、成本低廉、文明施工方面因素结合本工程的特点选定本项安装工艺及吊装方法
对本工程钢结构安装的主要构件有主檩条、次檩条
需利用塔吊进行吊装施工
二、准备工作2
1、构件的运输(1)、在装卸、运输过程应尽量保护构件,避开构件在运输过程中受到损坏
(2)、对不同构件如次檩条、角钢、拉弯圆管等由于数量较多、材料编号较多,在运输过程中应分别进行打包、编号,严禁散装,造成发运的混乱
(3)、运输的构件必须根据吊装要求程序进行发运,尽量考虑配套供应,确保现场顺利吊装
(4)、构件应对称放置在运输车辆上,装卸车时应对称操作,确保车身和车上构件的固定
(5)、不同构件一起装车运输,不应在次要构件上堆放重型构件,造成构件的受压变形
(6)、构件运输过程中应放置垫木,在用钢丝绳固定时应做好构件四角保护工作,防止构件变形和刻断钢丝绳,对不稳定构件应采纳支架稳定
2、构件的堆放(1)、构件堆放场地应平整,场基坚实,无杂草,无积
