主要材料设备用量和进场计划材料采购要注意以下问题:1)由我单位采购的材料,将从我单位合格材料供应商中选择供货商,采购时报请业主和监理进行价格比选或认质认价
采购程序概括为:材料计划申请→材料选样→建设、监理单位样品确认→进场报验→现场使用
在采购材料之前将不少于 3 家厂商报请业主考察确认,包括预拌混凝土、防水材料、各种管道保温
确保实现对业主工程质量的承诺
2)由业主通过招标、价格比选的方式采购的材料或设备,我单位将根据施工计划安排,提前做好材料需用计划数量和明确进场时间,对进场设备、材料合理存放和保护

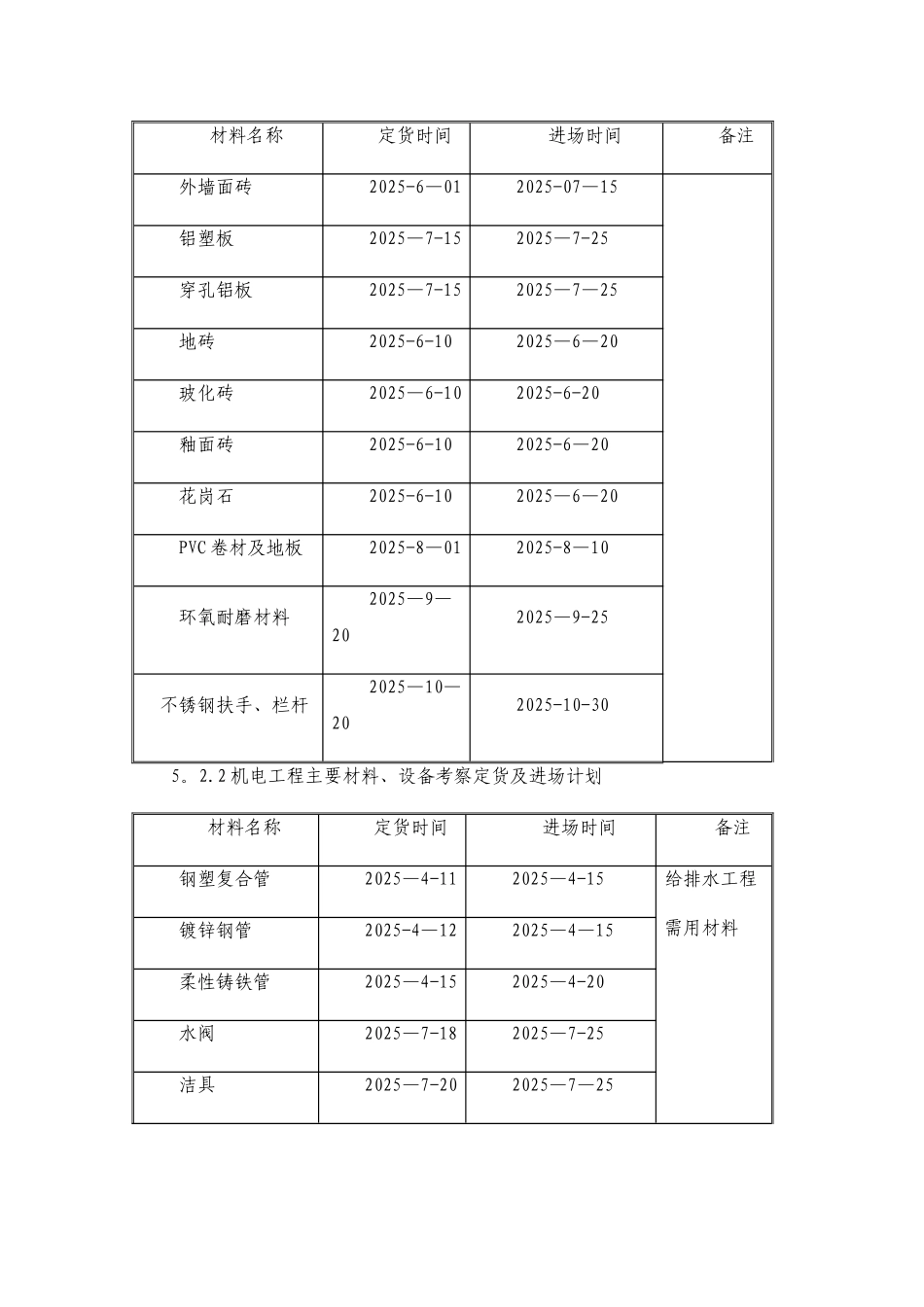

1 土建主要材料考察定货及进场计划材料名称定货时间进场时间备注防水材料2025-2-52025—2-8结构阶段需用材料预拌混凝土2025-2-52025—2-8加气砼砖2025—3—152025—3—20石膏板2025-4—052025-4—10矿棉吸音板2025—4—252025—4—30装饰阶段需用材料防火卷帘门2025—5-152025-5-25木门2025-5-202025-5—30木制防火门2025—5-252025-5—30材料名称定货时间进场时间备注外墙面砖2025-6—012025-07—15铝塑板2025—7-152025—7-25穿孔铝板2025—7-152025—7—25地砖2025-6-102025—6—20玻化砖2025—6-102025-6-20釉面砖2025-6-102025-6—20花岗石2025-6-102025—6—20PVC 卷材及地板2025-8—012025-8—10环氧耐磨材料2025—9—202025—9-25 不锈钢扶手、栏杆2025—10—202025-10-305

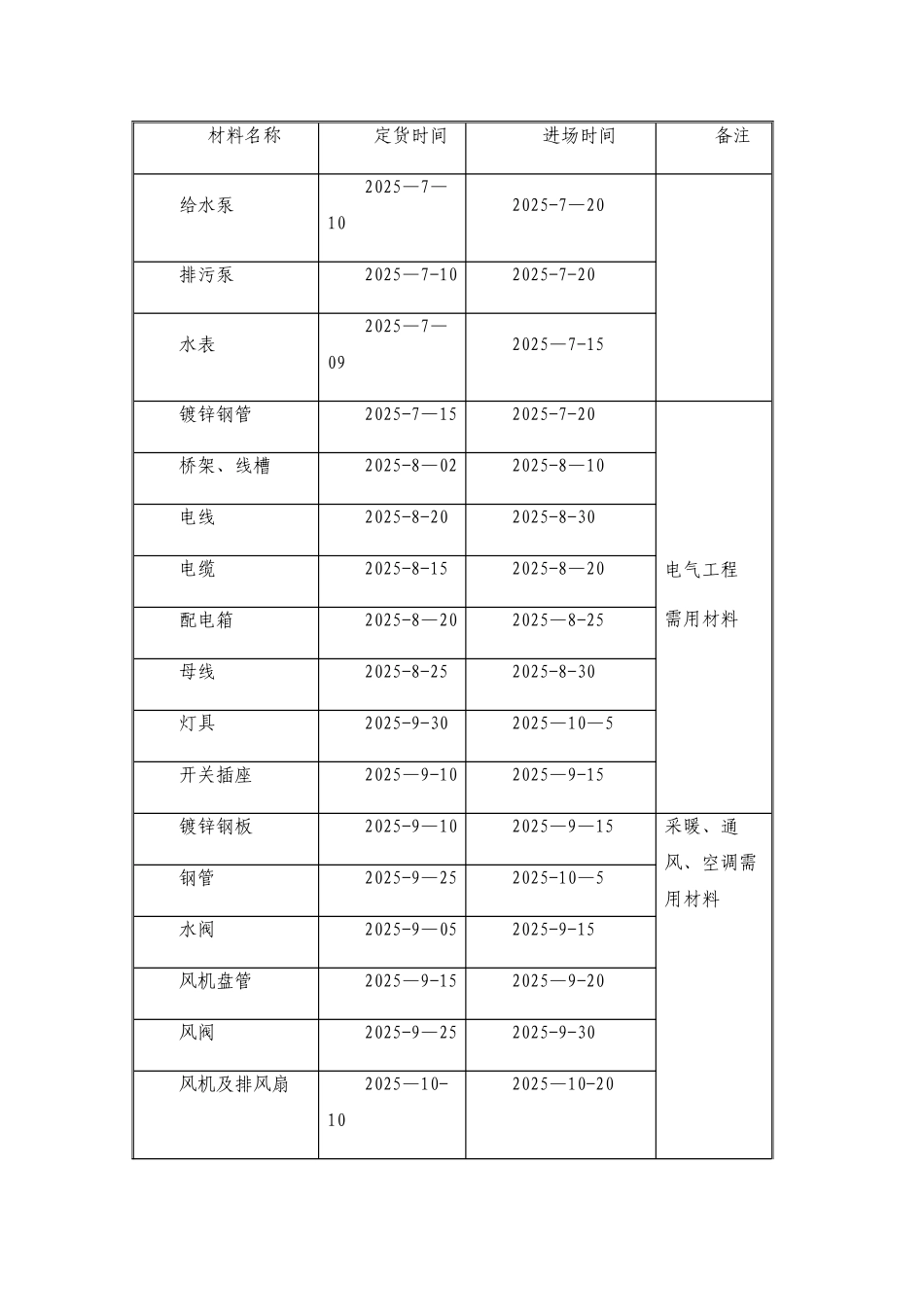

2 机电工程主要材料、设备考察定货及进场计划材料名称定货时间进场时间备注钢塑复合管2025—4-112025—4-15给排水工程需用材料镀锌钢管2
